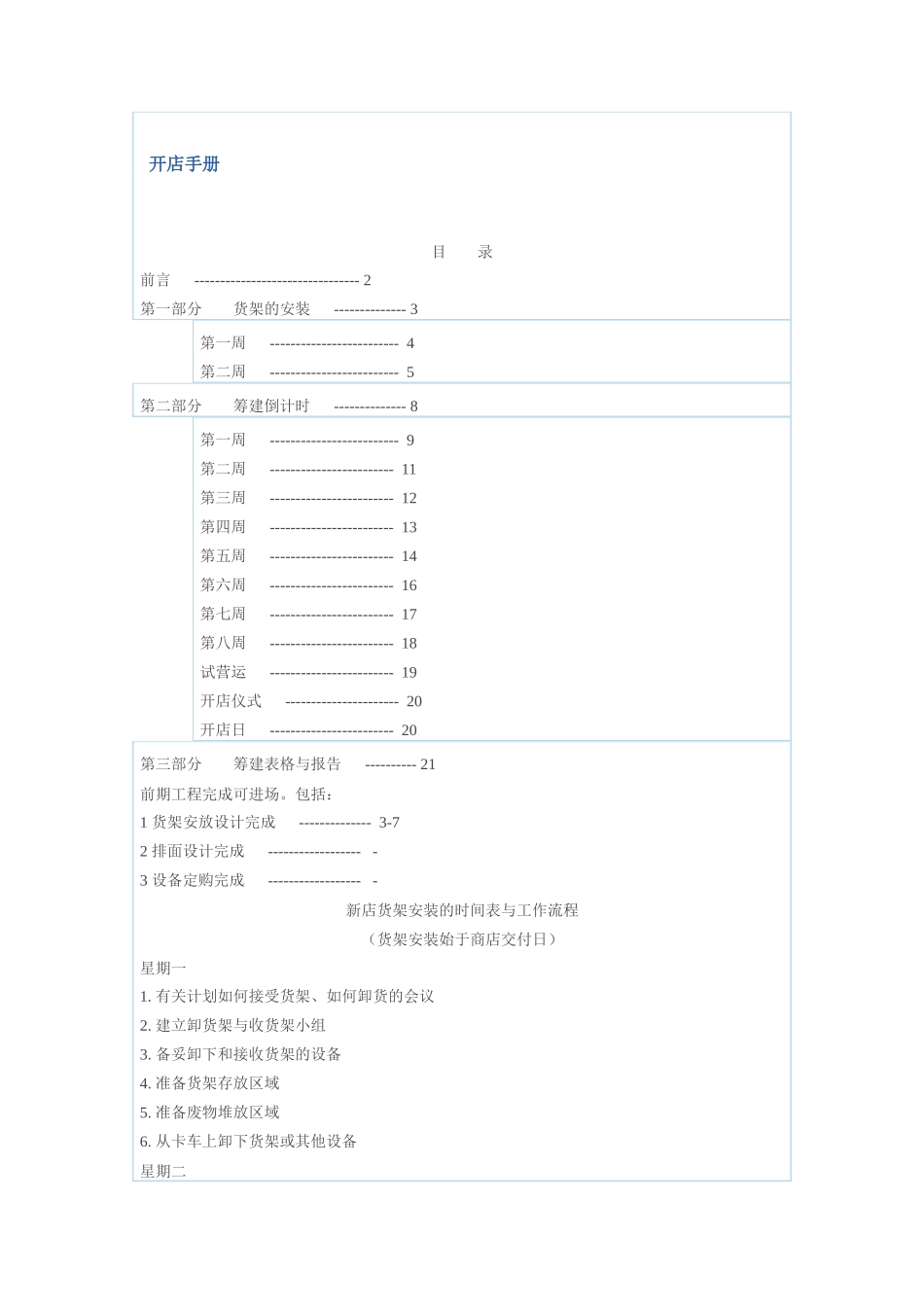

开店手册目录前言--------------------------------2第一部分货架的安装--------------3第一周-------------------------4第二周-------------------------5第二部分筹建倒计时--------------8第一周-------------------------9第二周------------------------11第三周------------------------12第四周------------------------13第五周------------------------14第六周------------------------16第七周------------------------17第八周------------------------18试营运------------------------19开店仪式----------------------20开店日------------------------20第三部分筹建表格与报告----------21前期工程完成可进场
包括:1货架安放设计完成--------------3-72排面设计完成-------------------3设备定购完成-------------------新店货架安装的时间表与工作流程(货架安装始于商店交付日)星期一1

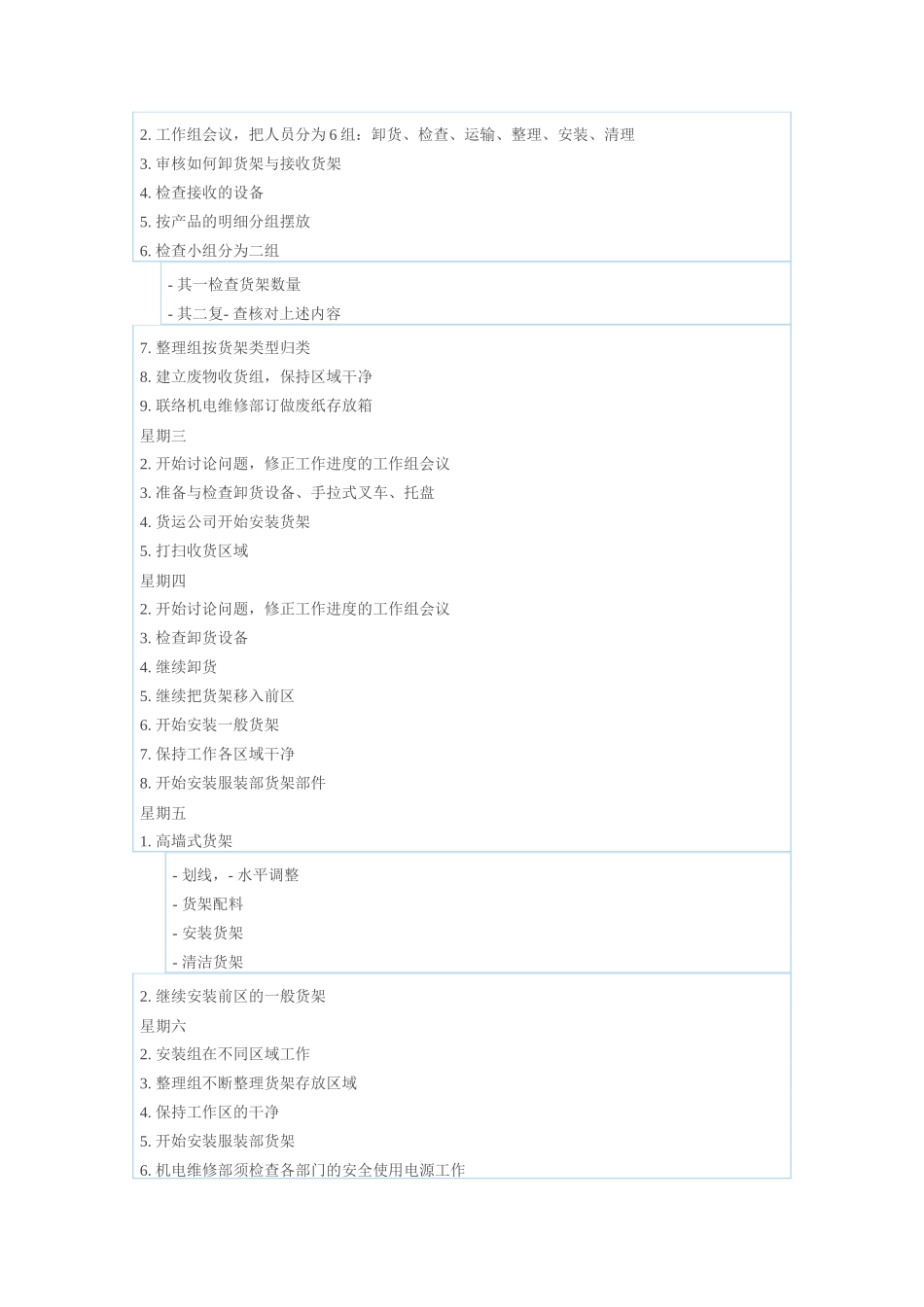

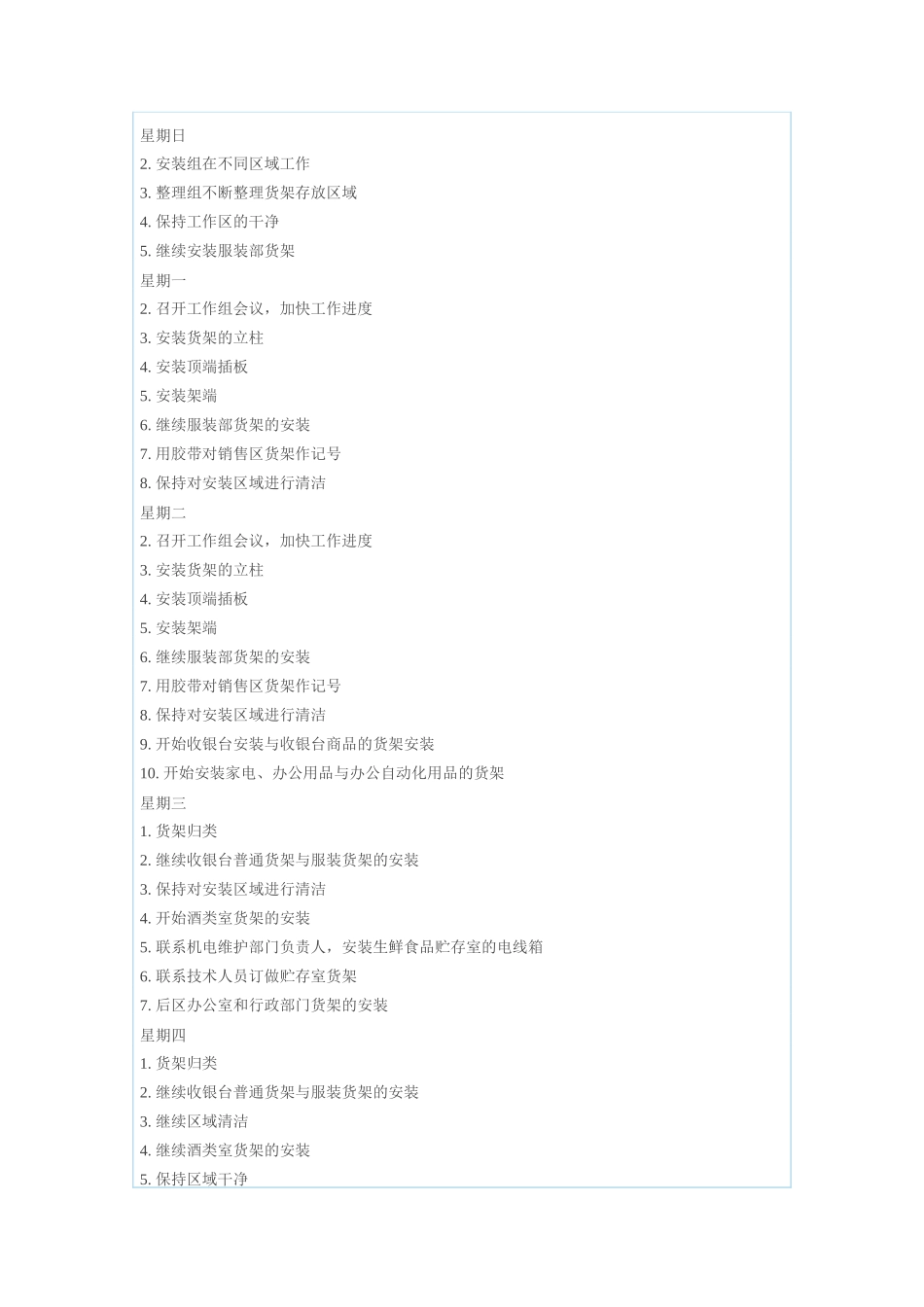

有关计划如何接受货架、如何卸货的会议2
建立卸货架与收货架小组3
备妥卸下和接收货架的设备4
准备货架存放区域5
准备废物堆放区域6
从卡车上卸下货架或其他设备星期二2
工作组会议,把人员分为6组:卸货、检查、运输、整理、安装、清理3
审核如何卸货架与接收货架4
检查接收的设备5
按产品的明细分组摆放6
检查小组分为二组-其一检查货架数量-其二复-查核对上述内容7
