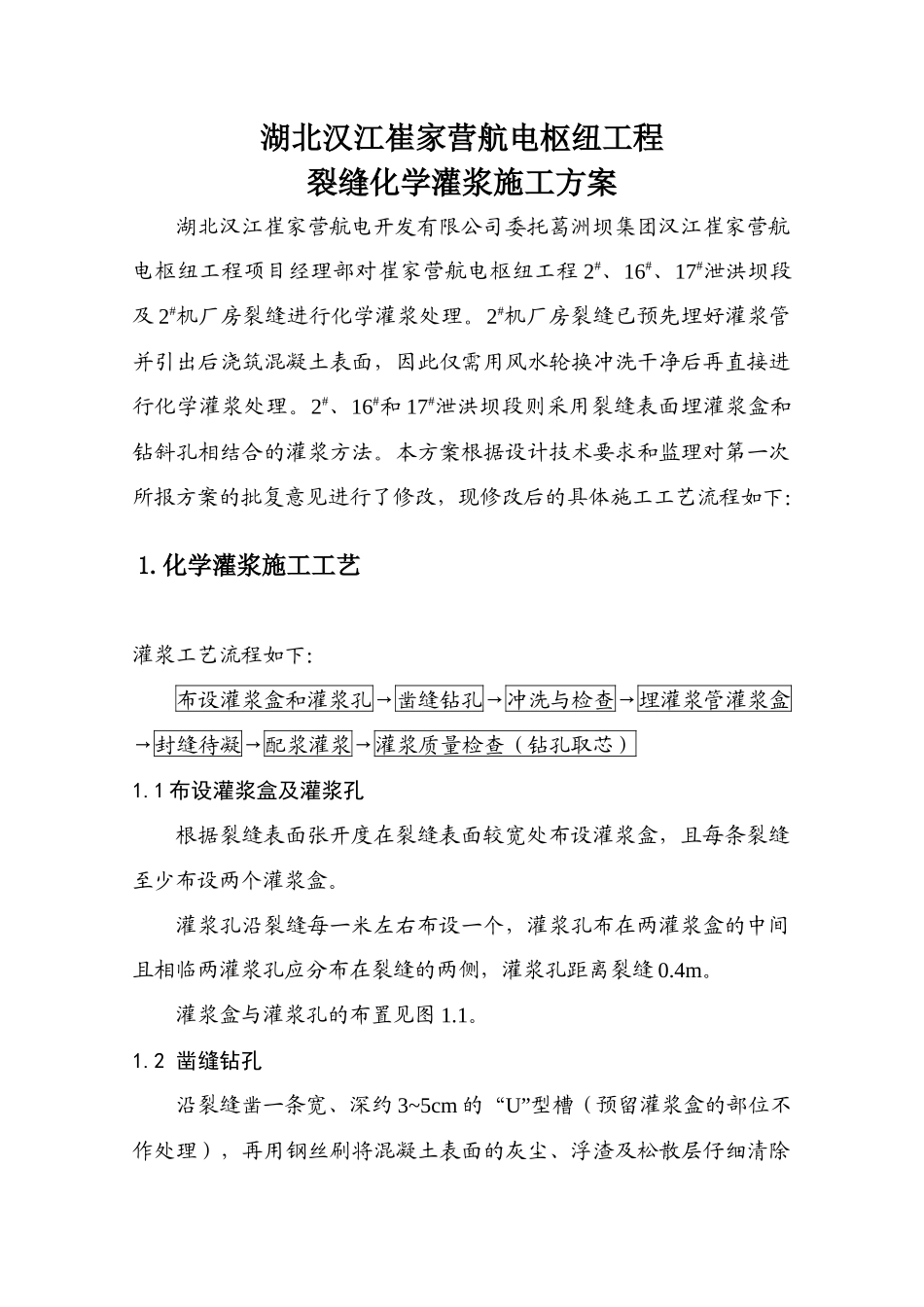

湖北汉江崔家营航电枢纽工程裂缝化学灌浆施工方案湖北汉江崔家营航电开发有限公司委托葛洲坝集团汉江崔家营航电枢纽工程项目经理部对崔家营航电枢纽工程2#、16#、17#泄洪坝段及2#机厂房裂缝进行化学灌浆处理
2#机厂房裂缝已预先埋好灌浆管并引出后浇筑混凝土表面,因此仅需用风水轮换冲洗干净后再直接进行化学灌浆处理
2#、16#和17#泄洪坝段则采用裂缝表面埋灌浆盒和钻斜孔相结合的灌浆方法
本方案根据设计技术要求和监理对第一次所报方案的批复意见进行了修改,现修改后的具体施工工艺流程如下:1
化学灌浆施工工艺灌浆工艺流程如下:布设灌浆盒和灌浆孔→凿缝钻孔→冲洗与检查→埋灌浆管灌浆盒→封缝待凝→配浆灌浆→灌浆质量检查(钻孔取芯)1
1布设灌浆盒及灌浆孔根据裂缝表面张开度在裂缝表面较宽处布设灌浆盒,且每条裂缝至少布设两个灌浆盒
灌浆孔沿裂缝每一米左右布设一个,灌浆孔布在两灌浆盒的中间且相临两灌浆孔应分布在裂缝的两侧,灌浆孔距离裂缝0

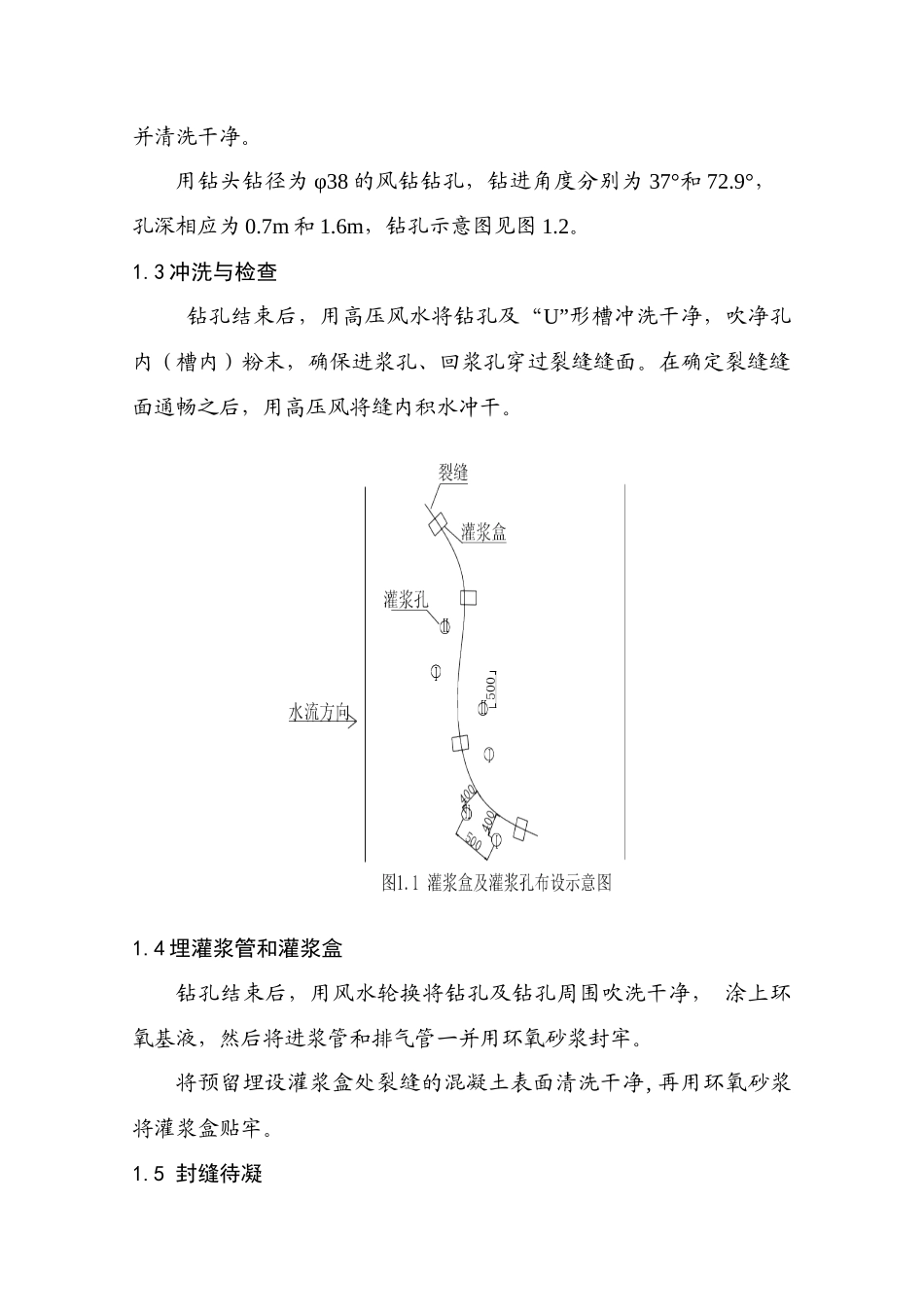

灌浆盒与灌浆孔的布置见图1
2凿缝钻孔沿裂缝凿一条宽、深约3~5cm的“U”型槽(预留灌浆盒的部位不作处理),再用钢丝刷将混凝土表面的灰尘、浮渣及松散层仔细清除并清洗干净
用钻头钻径为φ38的风钻钻孔,钻进角度分别为37°和72
9°,孔深相应为0
6m,钻孔示意图见图1
3冲洗与检查钻孔结束后,用高压风水将钻孔及“U”形槽冲洗干净,吹净孔内(槽内)粉末,确保进浆孔、回浆孔穿过裂缝缝面
在确定裂缝缝面通畅之后,用高压风将缝内积水冲干
4埋灌浆管和灌浆盒钻孔结束后,用风水轮换将钻孔及钻孔周围吹洗干净,涂上环氧基液,然后将进浆管和排气管一并用环氧砂浆封牢
将预留埋设灌浆盒处裂缝的混凝土表面清洗干净,再用环氧砂浆将灌浆盒贴牢

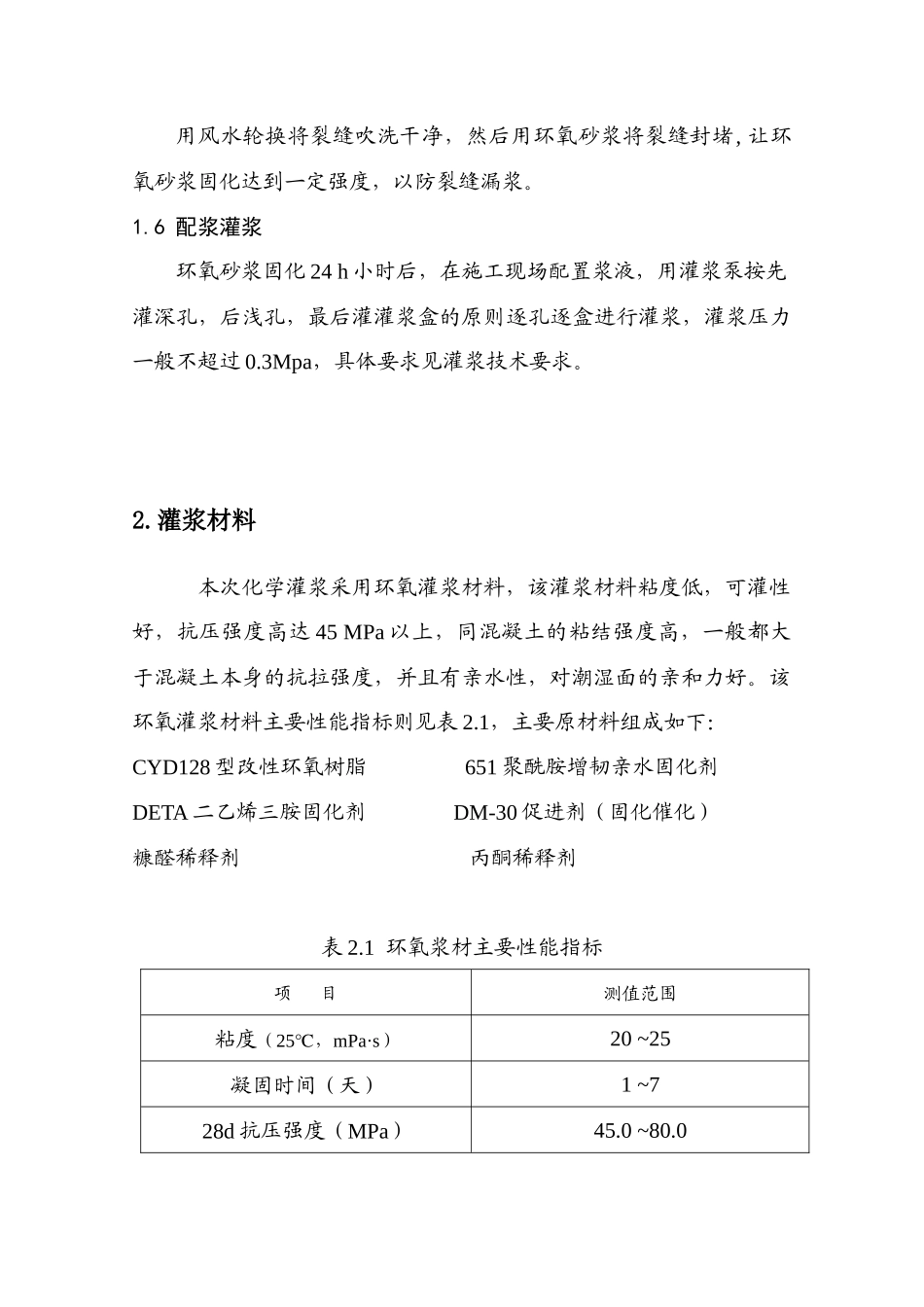

5封缝待凝用风水轮换将裂缝吹洗干净,然后用环氧砂浆将裂缝封堵,让环氧砂浆固化达到一定强度,以防裂缝漏
