路基高边坡专项安全施工方案编制:审核:批准:日期:二00六年五月二十五日目录一、工程概况二、编制依据三、施工技术方案四、危险因素及应对措施五、安全管理措施六、应急救援预案七、文明工地建设八、安全经费投入计划路基高边坡工程安全专项施工方案1工程概况C5合同为彭武高速公路重要组成部分,是彭水县重要的东北部交通口岸,起点为K12+700,终点为K16+000,主线长为3
3km,横跨长滩乡和保家镇,起点位于观鱼粱(K12+700),下行穿钟山寺隧道(ZK13+720
5、YK13+715
5),于郁江2#桥(ZK14+256,YK14+277)上行经长滩互通立交(K14+712
84),郁江3#大桥(K15+615),止于长滩乡麻油口村(K16+000)

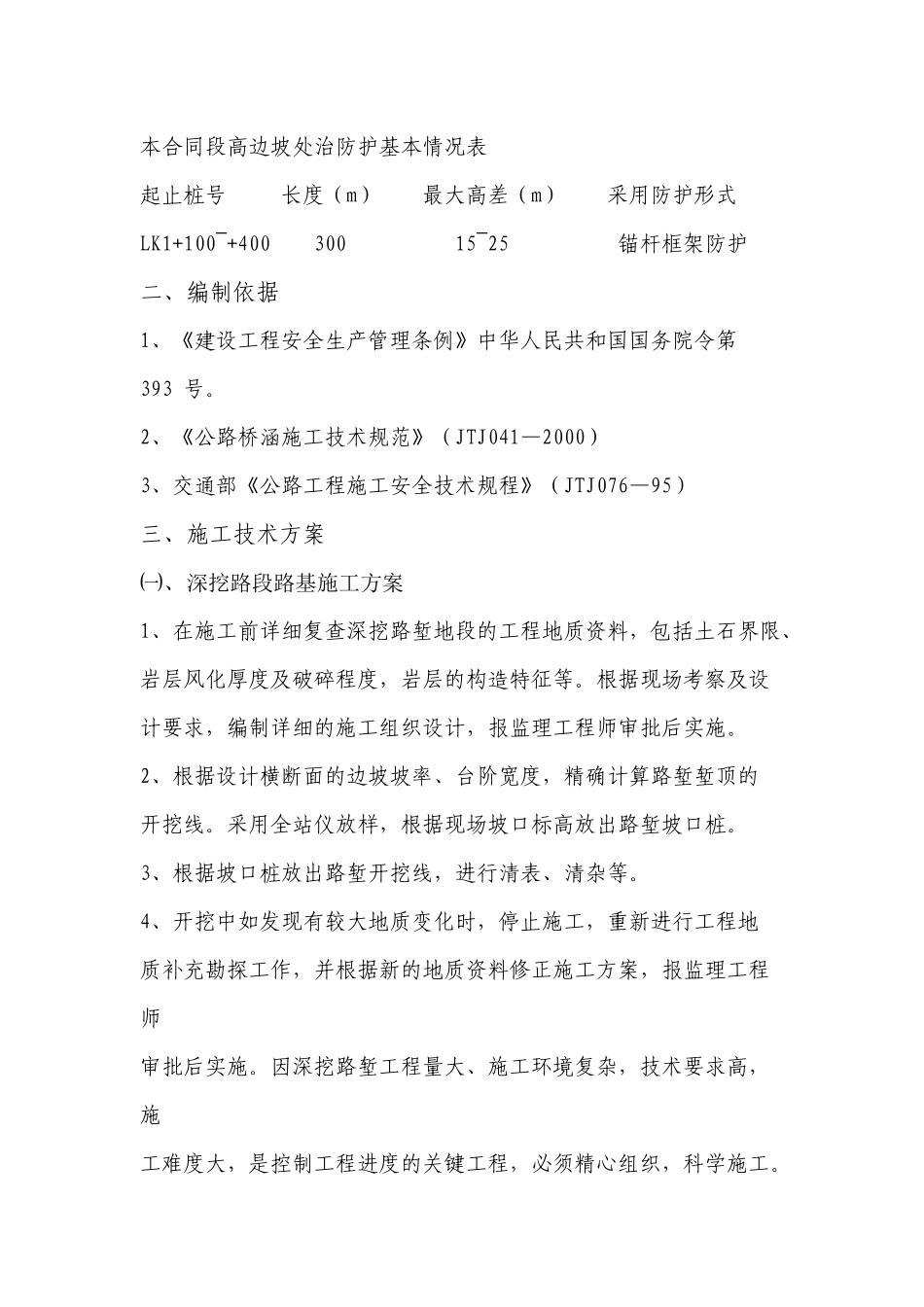

本合同段高边坡处治防护基本情况表起止桩号长度(m)最大高差(m)采用防护形式LK1+100~+40030015~25锚杆框架防护二、编制依据1、《建设工程安全生产管理条例》中华人民共和国国务院令第393号
2、《公路桥涵施工技术规范》(JTJ041—2000)3、交通部《公路工程施工安全技术规程》(JTJ076—95)三、施工技术方案㈠、深挖路段路基施工方案1、在施工前详细复查深挖路堑地段的工程地质资料,包括土石界限、岩层风化厚度及破碎程度,岩层的构造特征等
根据现场考察及设计要求,编制详细的施工组织设计,报监理工程师审批后实施
2、根据设计横断面的边坡坡率、台阶宽度,精确计算路堑堑顶的开挖线
采用全站仪放样,根据现场坡口标高放出路堑坡口桩
3、根据坡口桩放出路堑开挖线,进行清表、清杂等
4、开挖中如发现有较大地质变化时,停止施工,重新进行工程地质补充勘探工作,并根据新的地质资料修正施工方案,报监理工程师审批后实施
因深挖路堑工程量大、施工环境复杂,技术要求高,施工难度大,是控制工程进度的关键工程,必须精心组织,科学施工
