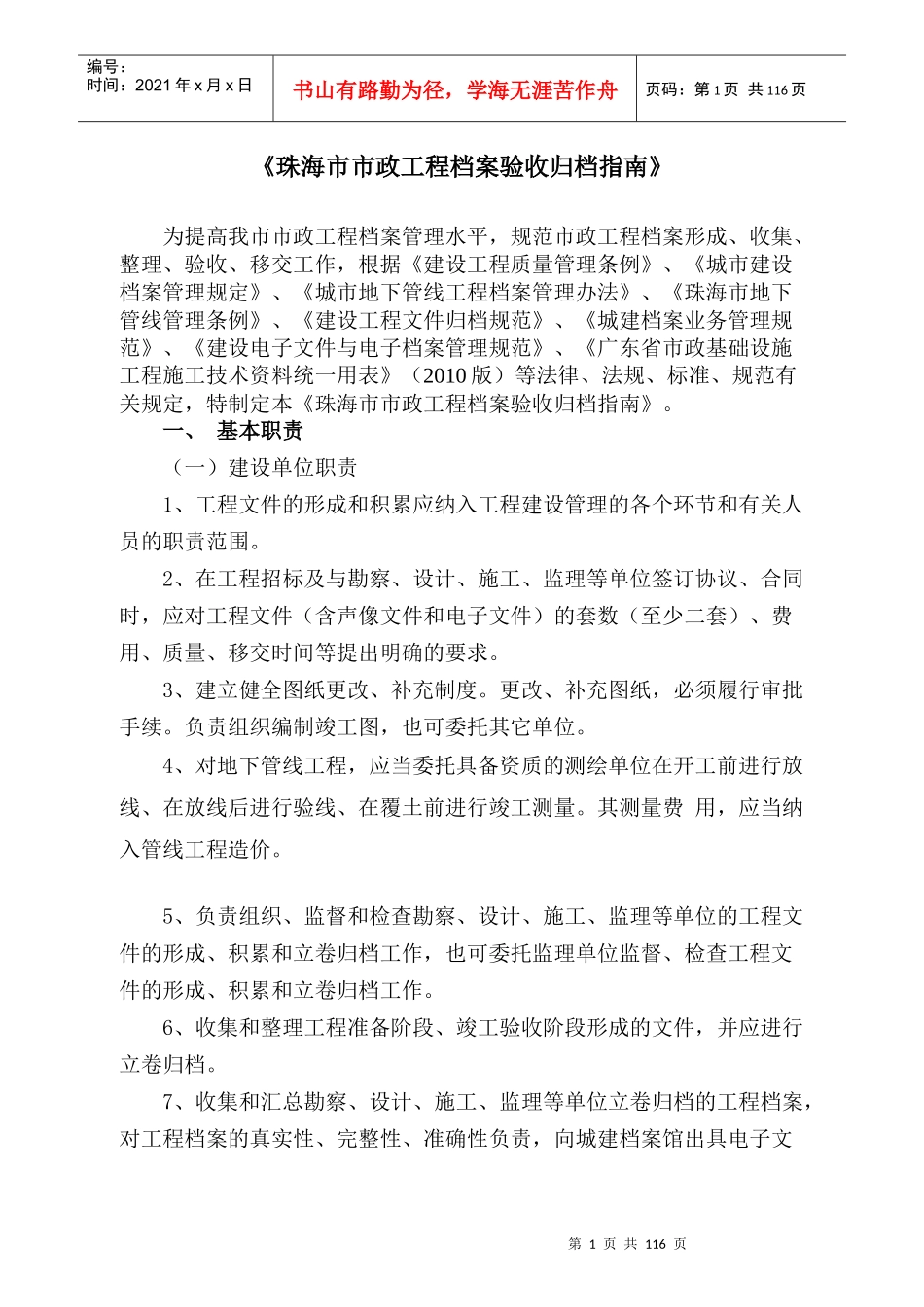

第1页共116页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共116页《珠海市市政工程档案验收归档指南》为提高我市市政工程档案管理水平,规范市政工程档案形成、收集、整理、验收、移交工作,根据《建设工程质量管理条例》、《城市建设档案管理规定》、《城市地下管线工程档案管理办法》、《珠海市地下管线管理条例》、《建设工程文件归档规范》、《城建档案业务管理规范》、《建设电子文件与电子档案管理规范》、《广东省市政基础设施工程施工技术资料统一用表》(2010版)等法律、法规、标准、规范有关规定,特制定本《珠海市市政工程档案验收归档指南》
一、基本职责(一)建设单位职责1、工程文件的形成和积累应纳入工程建设管理的各个环节和有关人员的职责范围
2、在工程招标及与勘察、设计、施工、监理等单位签订协议、合同时,应对工程文件(含声像文件和电子文件)的套数(至少二套)、费用、质量、移交时间等提出明确的要求
3、建立健全图纸更改、补充制度
更改、补充图纸,必须履行审批手续
负责组织编制竣工图,也可委托其它单位
4、对地下管线工程,应当委托具备资质的测绘单位在开工前进行放线、在放线后进行验线、在覆土前进行竣工测量
其测量费用,应当纳入管线工程造价
5、负责组织、监督和检查勘察、设计、施工、监理等单位的工程文件的形成、积累和立卷归档工作,也可委托监理单位监督、检查工程文件的形成、积累和立卷归档工作
6、收集和整理工程准备阶段、竣工验收阶段形成的文件,并应进行立卷归档

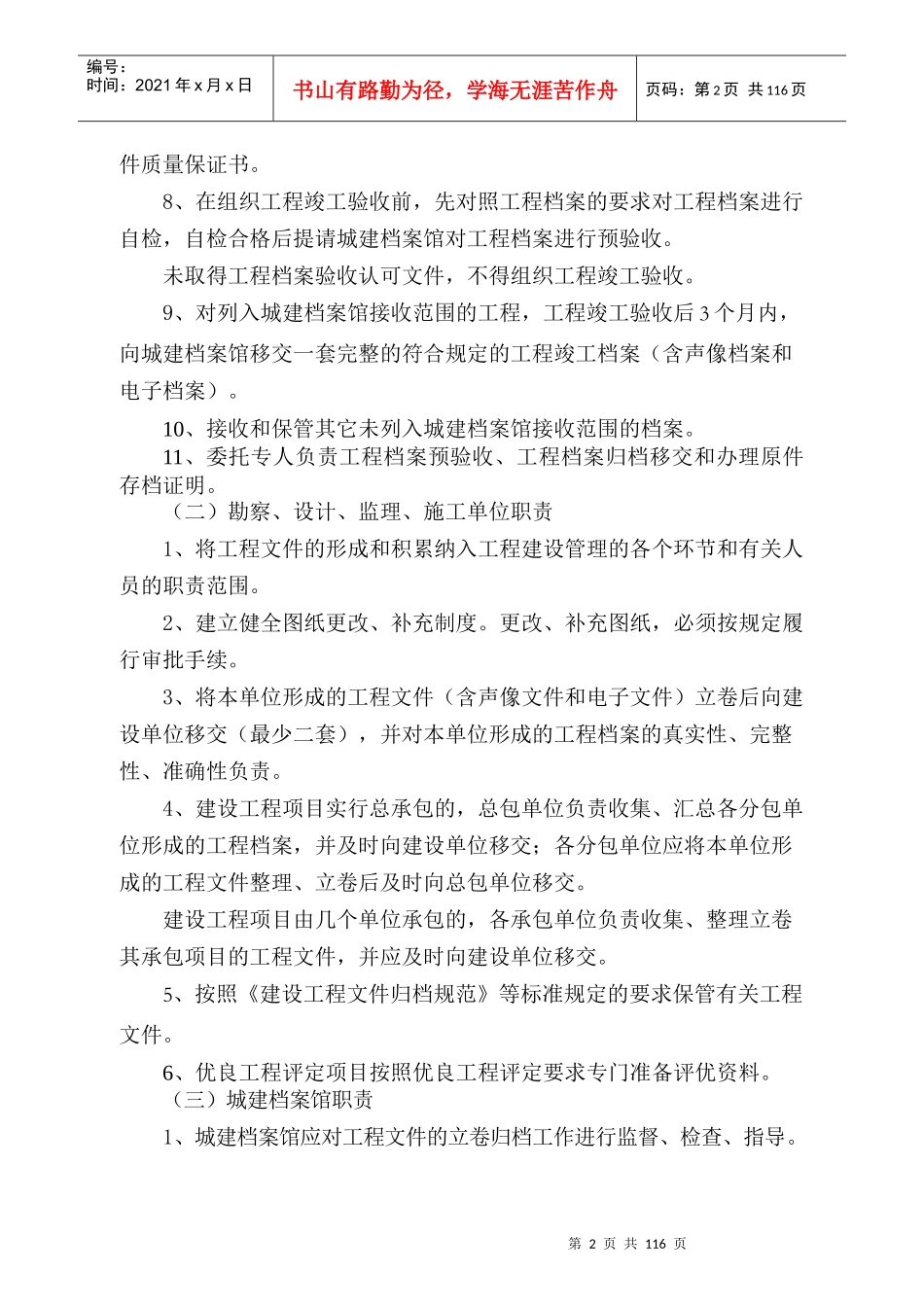

7、收集和汇总勘察、设计、施工、监理等单位立卷归档的工程档案,对工程档案的真实性、完整性、准确性负责,向城建档案馆出具电子文第2页共116页第1页共116页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共116页件质量保证书
8、在组织工程竣工验收前,先对照工程档案的要求对工程档案进行自检
