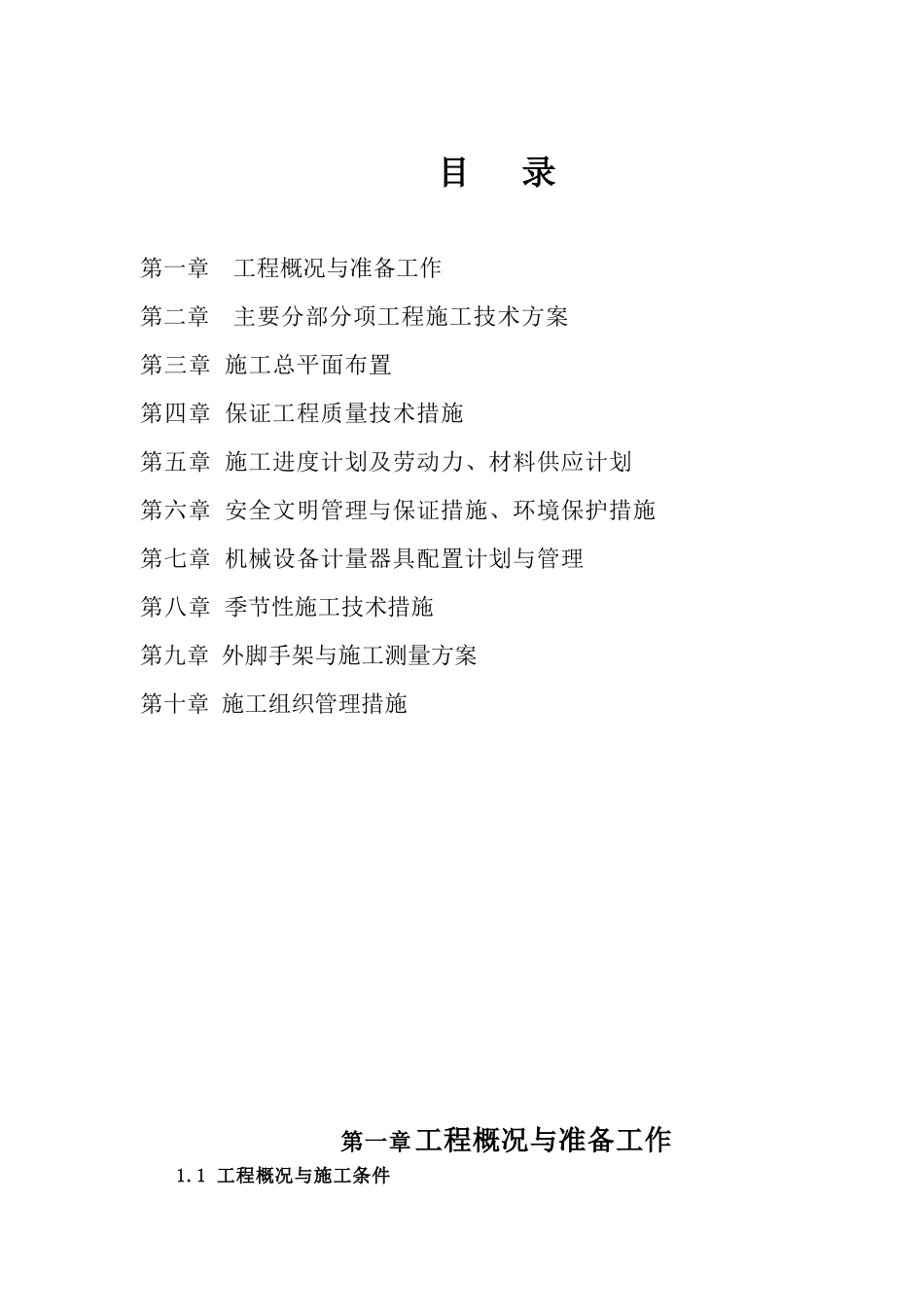

目录第一章工程概况与准备工作第二章主要分部分项工程施工技术方案第三章施工总平面布置第四章保证工程质量技术措施第五章施工进度计划及劳动力、材料供应计划第六章安全文明管理与保证措施、环境保护措施第七章机械设备计量器具配置计划与管理第八章季节性施工技术措施第九章外脚手架与施工测量方案第十章施工组织管理措施第一章工程概况与准备工作1
1工程概况与施工条件1
1工程概况工程名称:贵港市生殖服务中心基地业务用房改建项目工程建设地点:贵港市人口和计划生育委员会建设单位:贵港市人口和计划生育委员会工程概况:本工程为贵港市生殖健康服务中心基地业务用房改建项目工程,拆除部分为:内外墙门窗、室内墙面涂料层等,改造部分:更换外窗、卫生间、屋面防水、水电工程,内墙:批腻子刷乳胶漆墙面、白色瓷砖;楼地面(卫生间):防滑面砖;屋面为:新做做SBS改良沥青防水卷材防水层
门窗为:塑钢窗及木门
建设工期:30个工作日计划开工时间:2014年01月10日1
2施工条件1、施工场地本工程施工现场条件已具备,临时设施应根据现场情况进行搭设
2、供水供电本工程施工用水、用电已经准备好,由建设单位负责在开工前接至施工现场边缘,本公司配置一个施工用电配电箱
施工用水电管线根据施工现场平面布置进行安装
3、场外交通本工程位于贵港市人口和计划生育委员会内,场外材料、机械等运输以服务中心原道路为主
2施工准备工作1
1投标阶段准备工作1、根据本工程的施工需要,公司已调配了适合于本工程的施工机械和计量检测器具,届时如中标进场可立即调运至施工现场
2、施工用周转材料物资根据工程需用量,已组织落实,工程用材料已基本确定供货来源,材料机具的运输车辆已落实

3、针对本工程的技术特点,施工管理层人员已着手各项技术准备工作,确定关健工序、特殊过程及质量控制点,制定相应的对策措施,确保施工时技术工作有条不紊的开展
