第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页贵州省重点项目1-8月完成情况表序号项目名称总投资到上年底累计到位资金到上年底累计完成投资1至本月到位资金1至本月完成投资工程形象进度存在问题及建议一贵阳发改委督办的项目1贵阳市城区道路及附属设施建设工程5536431330062159124380120592由于资本金不到位,建行贷款资金无法使用
1)花溪二道229425133006215980000762121、A标完成总量的70%
其中主线道路路基回填完成70%,主线左侧挡墙砌筑完成82%,右侧挡墙砌筑完成60%;4*3米大沟已完成;贵黄公路立交桥挡墙浇筑已完成,主线框架桥立墙钢筋完成50%
2、B标完成总量65%
其中苗圃一号隧道中导洞及支护已完成,主洞开挖及衬砌完成65%;苗圃二号隧道中导洞及支护已完成,主洞开挖及衬砌完成85%
3、C标完成工程总量的85%
其中520米左洞已贯通,二衬砼浇筑已完成;右主洞开挖支护已完成,二衬完成98%;隧道出口道路平基开挖已完成,出口排水检查井砌筑已完成;大桥下部结构已完成,T梁预制完成96%,左线吊装已完成,桥面铺C50完成50%;右线吊装完成40%,桥台挡墙砼已完成

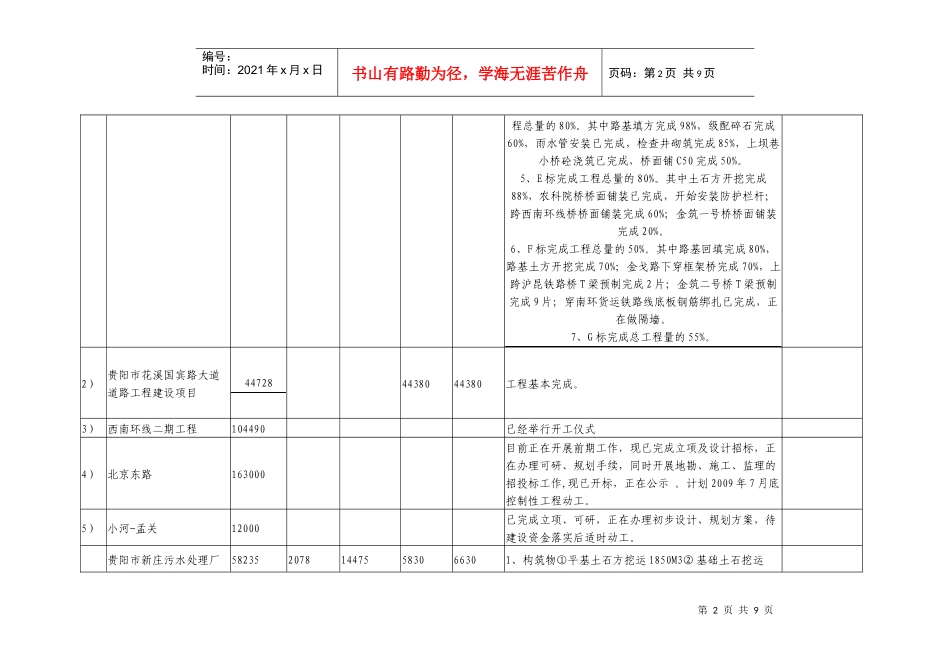

4、D标完成工第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页程总量的80%
其中路基填方完成98%,级配碎石完成60%,雨水管安装已完成,检查井砌筑完成85%,上坝巷小桥砼浇筑已完成,桥面铺C50完成50%
5、E标完成工程总量的80%
其中土石方开挖完成88%,农科院桥桥面铺装已完成,开始安装防护栏杆;跨西南环线桥桥面铺装完成60%;金筑一号桥桥面铺装完成20%
6、F标完成工程总量的50%
其中路基回填完成80%,路基土方开挖完成70%;金戈路下穿框架桥完成70%,
