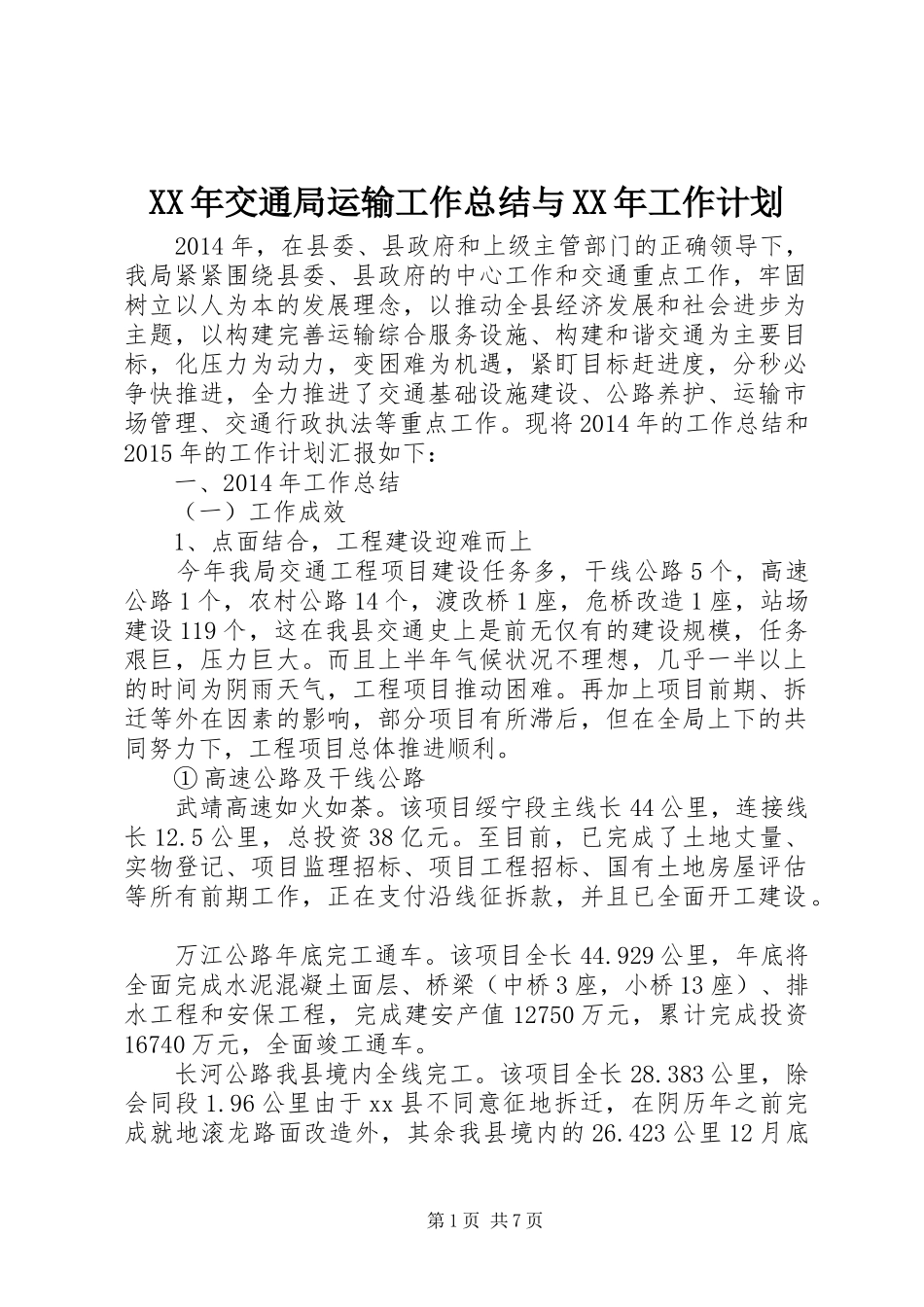

XX年交通局运输工作总结与XX年工作计划2014年,在县委、县政府和上级主管部门的正确领导下,我局紧紧围绕县委、县政府的中心工作和交通重点工作,牢固树立以人为本的发展理念,以推动全县经济发展和社会进步为主题,以构建完善运输综合服务设施、构建和谐交通为主要目标,化压力为动力,变困难为机遇,紧盯目标赶进度,分秒必争快推进,全力推进了交通基础设施建设、公路养护、运输市场管理、交通行政执法等重点工作
现将2014年的工作总结和2015年的工作计划汇报如下:一、2014年工作总结(一)工作成效1、点面结合,工程建设迎难而上今年我局交通工程项目建设任务多,干线公路5个,高速公路1个,农村公路14个,渡改桥1座,危桥改造1座,站场建设119个,这在我县交通史上是前无仅有的建设规模,任务艰巨,压力巨大
而且上半年气候状况不理想,几乎一半以上的时间为阴雨天气,工程项目推动困难
再加上项目前期、拆迁等外在因素的影响,部分项目有所滞后,但在全局上下的共同努力下,工程项目总体推进顺利
①高速公路及干线公路武靖高速如火如荼
该项目绥宁段主线长44公里,连接线长12
5公里,总投资38亿元
至目前,已完成了土地丈量、实物登记、项目监理招标、项目工程招标、国有土地房屋评估等所有前期工作,正在支付沿线征拆款,并且已全面开工建设
万江公路年底完工通车
该项目全长44
929公里,年底将全面完成水泥混凝土面层、桥梁(中桥3座,小桥13座)、排水工程和安保工程,完成建安产值12750万元,累计完成投资16740万元,全面竣工通车
长河公路我县境内全线完工
该项目全长28
383公里,除会同段1
96公里由于xx县不同意征地拆迁,在阴历年之前完成就地滚龙路面改造外,其余我县境内的26
423公里12月底第1页共7页将全面完成水泥混凝土面层,完成建安产值8250万元,累计完成投资11240万元
寨黄公路推进顺利
