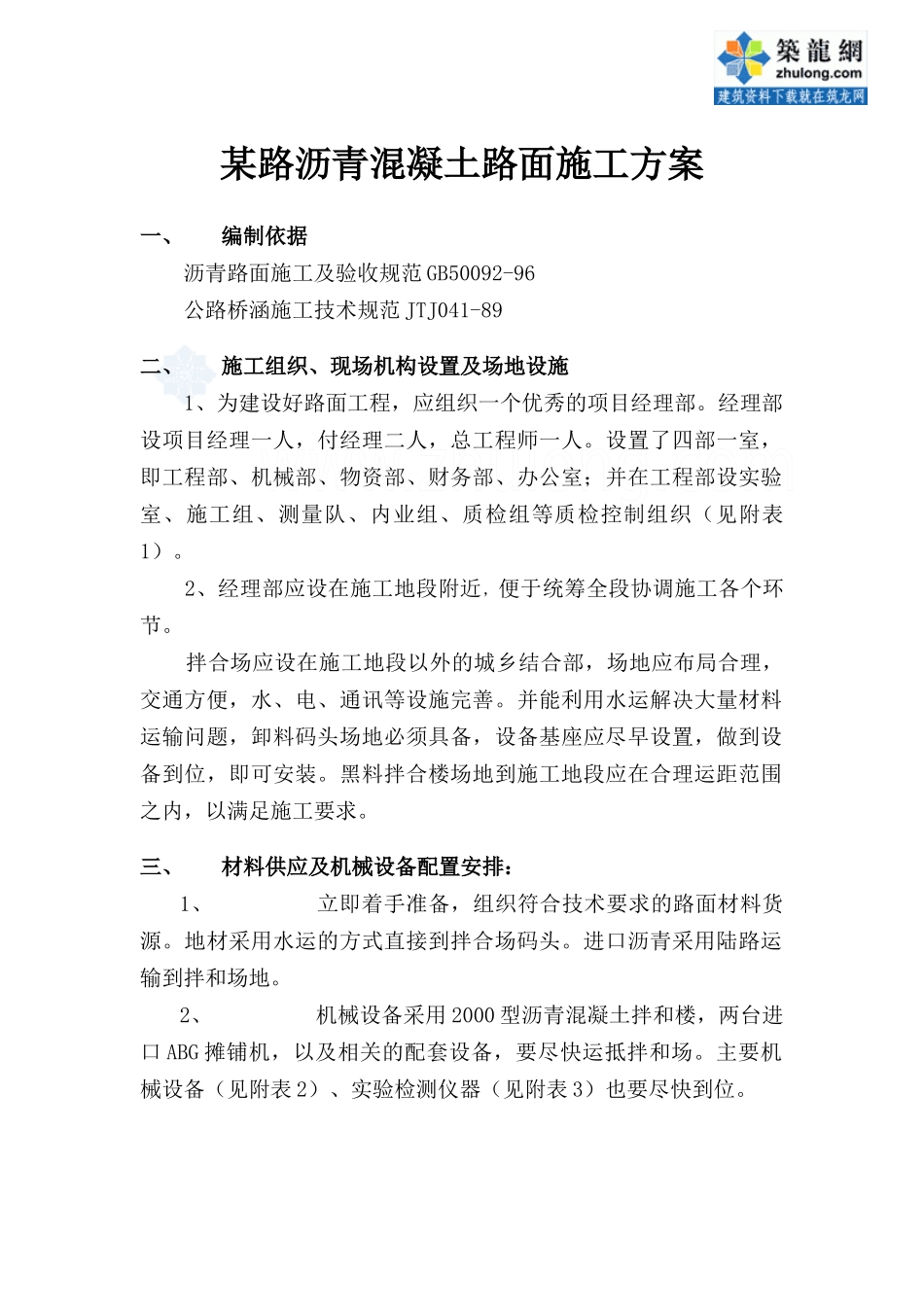

某路沥青混凝土路面施工方案一、编制依据沥青路面施工及验收规范GB50092-96公路桥涵施工技术规范JTJ041-89二、施工组织、现场机构设置及场地设施1、为建设好路面工程,应组织一个优秀的项目经理部
经理部设项目经理一人,付经理二人,总工程师一人
设置了四部一室,即工程部、机械部、物资部、财务部、办公室;并在工程部设实验室、施工组、测量队、内业组、质检组等质检控制组织(见附表1)
2、经理部应设在施工地段附近,便于统筹全段协调施工各个环节
拌合场应设在施工地段以外的城乡结合部,场地应布局合理,交通方便,水、电、通讯等设施完善
并能利用水运解决大量材料运输问题,卸料码头场地必须具备,设备基座应尽早设置,做到设备到位,即可安装
黑料拌合楼场地到施工地段应在合理运距范围之内,以满足施工要求
三、材料供应及机械设备配置安排:1、立即着手准备,组织符合技术要求的路面材料货源
地材采用水运的方式直接到拌合场码头
进口沥青采用陆路运输到拌和场地
2、机械设备采用2000型沥青混凝土拌和楼,两台进口ABG摊铺机,以及相关的配套设备,要尽快运抵拌和场
主要机械设备(见附表2)、实验检测仪器(见附表3)也要尽快到位

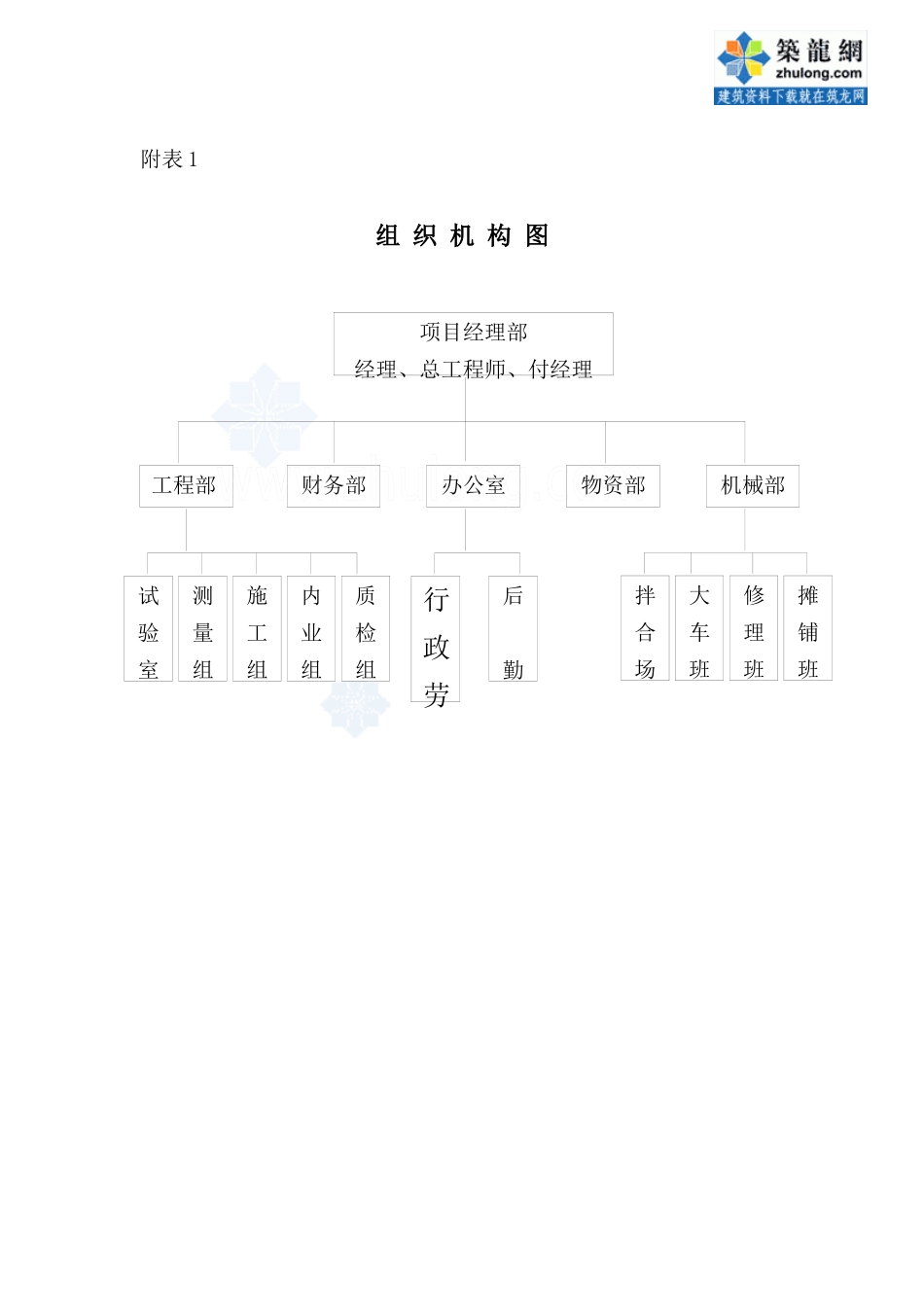

附表1组织机构图项目经理部经理、总工程师、付经理工程部财务部办公室物资部机械部试验室测量组施工组内业组质检组行政劳后勤拌合场大车班修理班摊铺班附表2主要机械设备表序号名称型号单位数量说明1TAP-2000混合料拌和机台1配有可保温的240t储料仑
产量140t/h2PARK-1000LB混合料拌和机台1产量60t/h,配有可保温的140t储料仓3ABG-423型摊铺机台1摊铺宽度12
5m4ABG-422型摊铺机台1摊铺宽度8
5m5装载机台5ZL-40型/3台,ZL-50型/2台68m3自卸车台157光轮式压路机台3DD-110用于初压
DD-130用于终压
YZJ-10用于
