承重支撑架搭拆施工方案一、工程概况、特点及施工进度本工程为~~~~~~~~~~~~~~工程,该工程由两幢十八层商住楼及三层裙房(局部四层)组成,工程地上十八层,地下一层总用地面积9879㎡,建筑占地面积3440㎡,总建筑面积36505㎡,其中地上建筑面积30600㎡,地下建筑面积5905㎡
本工程建筑合理使用年限为50年,防火设计等级为一类高层,耐火等级地上一级、地下室一级,屋面防水等级为二级,地下室防水等级为一级
本工程相对标高±0
000相当于绝对标高3
000m(黄海高程)
本方案根据施工部位和施工进度的不同,按地下室墙板模板、一层梁板模板、二、三层梁板模板、转换层(四层)梁板模板及标准层梁板模板分别计算,层高地下室为4
5m,一层5
8m,二层3
8m,三层4
5m,标准层3
其中底下室墙板厚度350mm,高度4
5m;一层梁截面高低跨位置最大为400mm×1700mm,其余梁截面最大为500×900,板厚为200mm,二、三层梁截面最大为400mm×800mm,板厚为120mm;转换层(四层)梁截面最大为600mm×1150mm,板厚为180mm;标准层250mm×700mm,板厚为170mm
工程进度:底下室~三层,每个施工段15天,标准层每10天一层
二、模板及承重支撑基本要求:1.本工程模板采用竹胶板、九夹板
采用φ48钢管支撑,配合使用木方
2.支撑架地基平整夯实,支撑架的钢管立柱不能直接立于地面上,应加垫木板,厚度不小于50mm
3.模板接缝应严密,不得漏浆
4.多次周转使用的模板,应涂刷隔离剂,使用后及时清理
5.模板的支柱和其它构件要便于装拆,一般宜用木楔子,尽量少用钉子
6.本工程在框架结构施工时承重支架支撑立杆步距为1
5m,钢管下垫300×300×50木板,每根立杆底部设纵横扫地杆

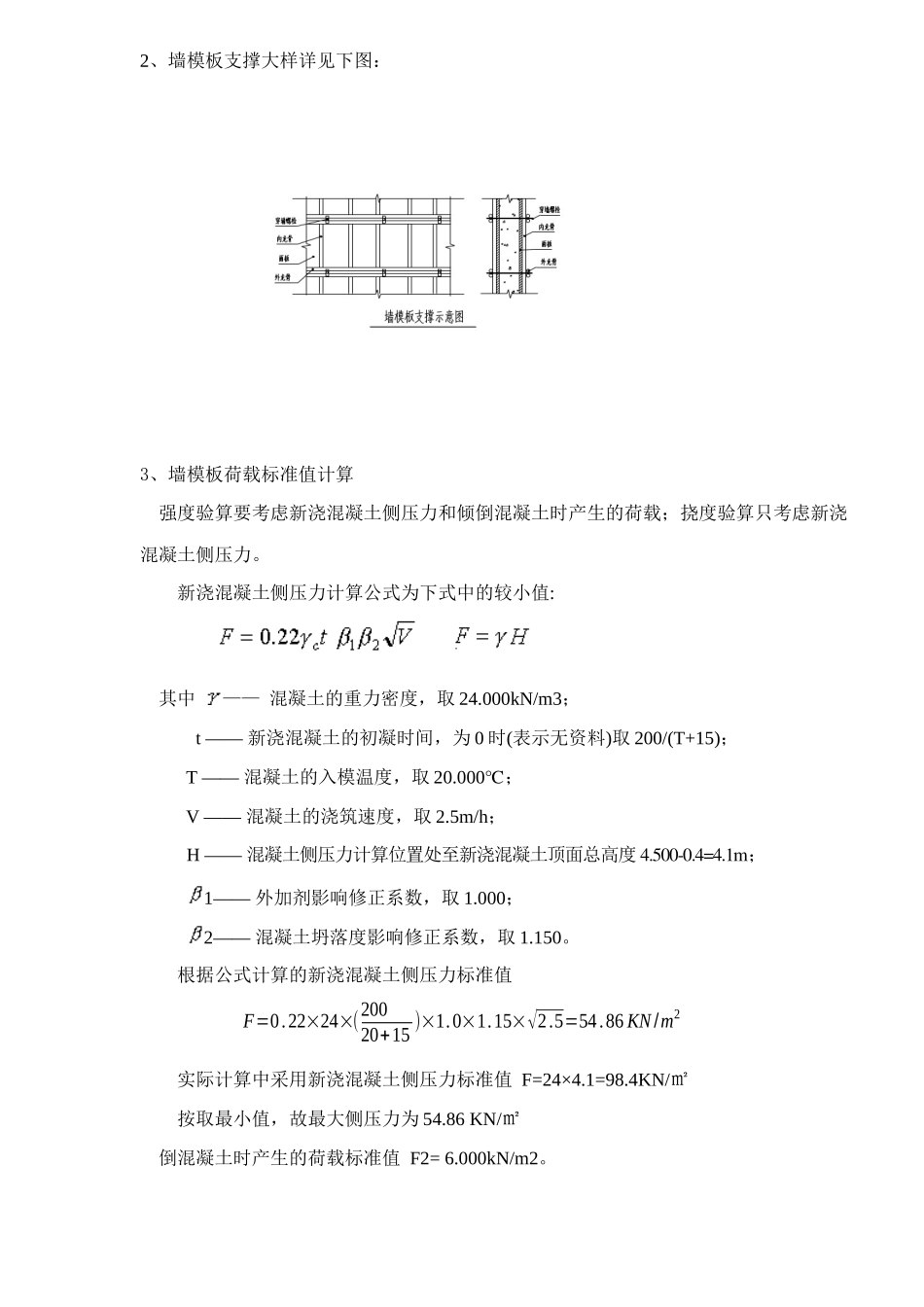

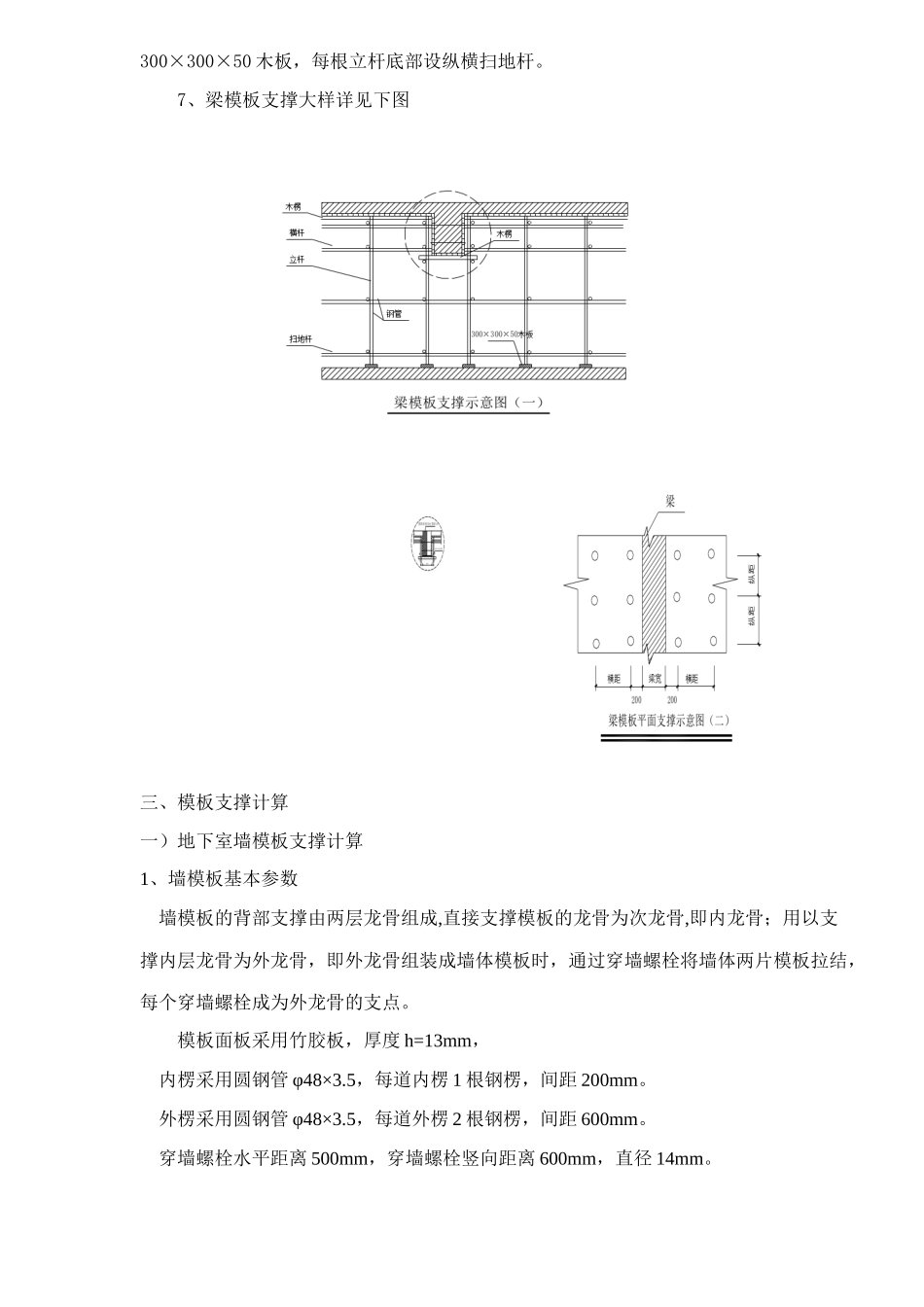

7、梁模板支撑大样详见下图三、模板支撑计算一)地下室墙模
