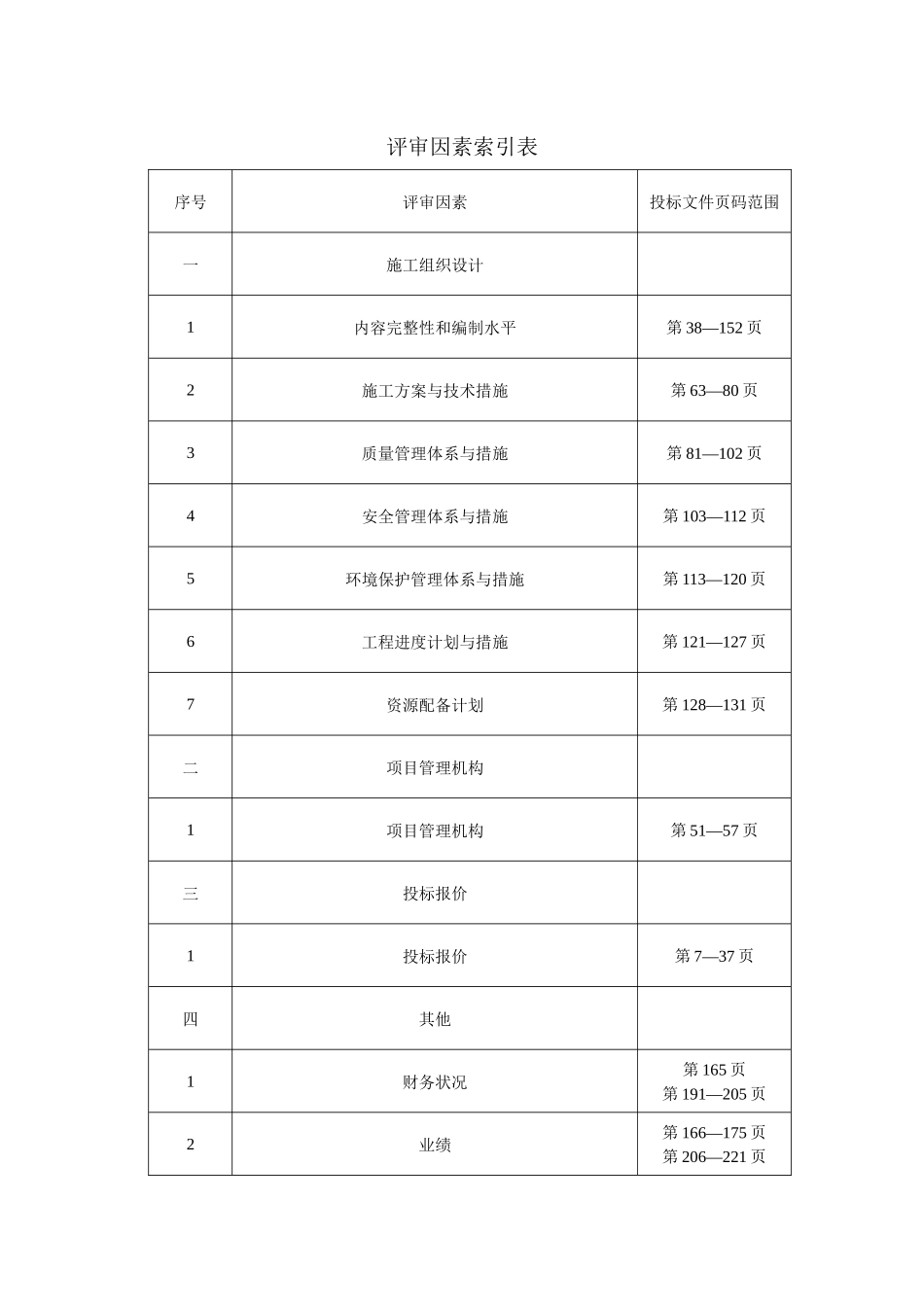

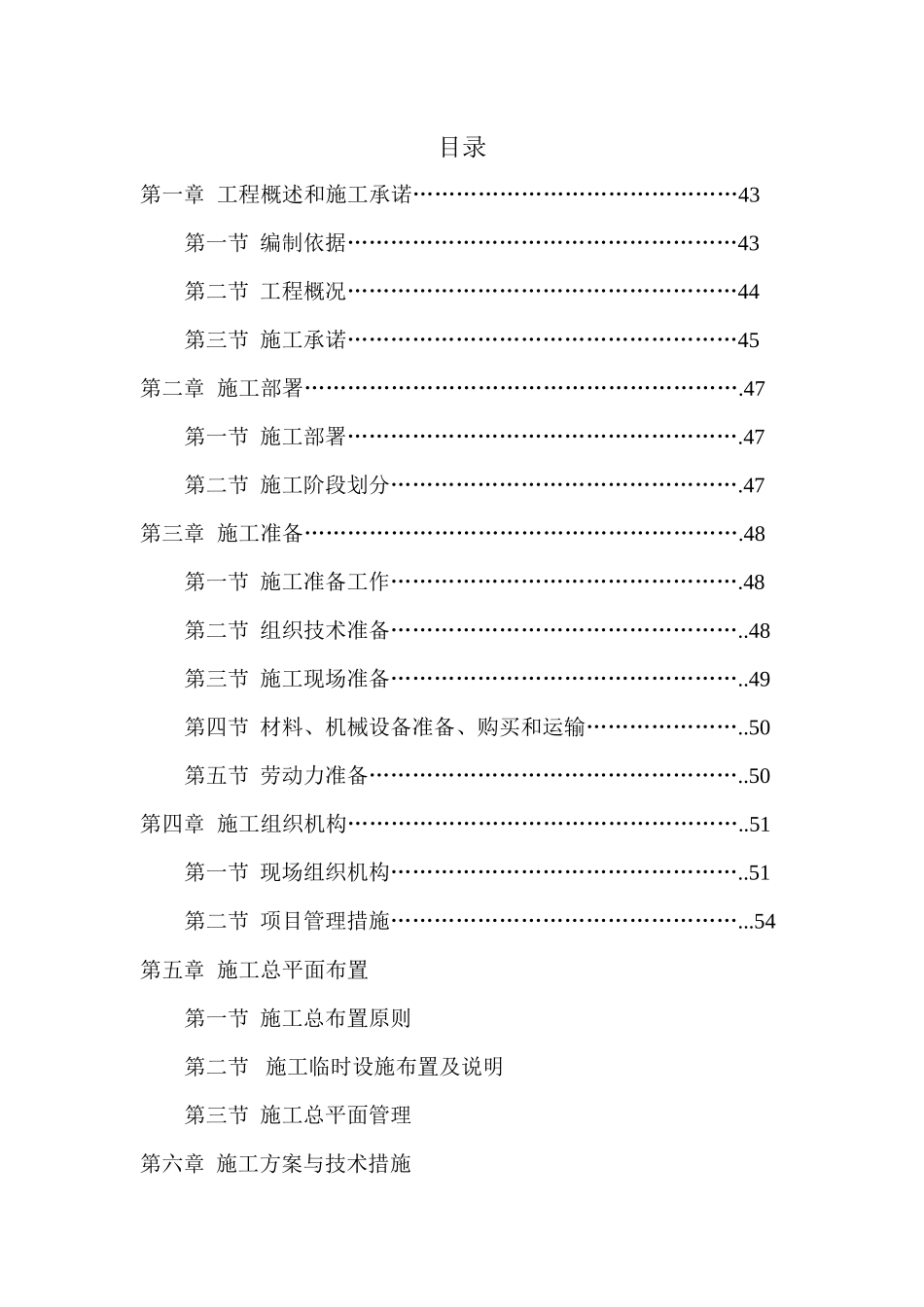

评审因素索引表序号评审因素投标文件页码范围一施工组织设计1内容完整性和编制水平第38—152页2施工方案与技术措施第63—80页3质量管理体系与措施第81—102页4安全管理体系与措施第103—112页5环境保护管理体系与措施第113—120页6工程进度计划与措施第121—127页7资源配备计划第128—131页二项目管理机构1项目管理机构第51—57页三投标报价1投标报价第7—37页四其他1财务状况第165页第191—205页2业绩第166—175页第206—221页玉门市中央财政小型农田水利建设重点县(高效节水灌溉试点)建设项目施工组织设计编制单位:二零一四年三月八日目录第一章工程概述和施工承诺………………………………………43第一节编制依据………………………………………………43第二节工程概况………………………………………………44第三节施工承诺………………………………………………45第二章施工部署…………………………………………………….47第一节施工部署……………………………………………….47第二节施工阶段划分………………………………………….47第三章施工准备…………………………………………………….48第一节施工准备工作………………………………………….48第二节组织技术准备…………………………………………..48第三节施工现场准备…………………………………………..49第四节材料、机械设备准备、购买和运输…………………..50第五节劳动力准备……………………………………………..50第四章施工组织机构………………………………………………..51第一节现场组织机构…………………………………………..51第二节项目管理措施…………………………………………...54第五章施工总平面布置第一节施工总布置原则第二节施工临时设施布置及说明第三节施工总平面管理第六章施工方案与技术措施第一节工程测量第二节土石方工程第三节钢筋工程第四节模板工程第五节混凝土工程第六节砌石工程第七节微灌管网安装工程第七章质量管理体系与技术措施第一节质量计划与目标管理第二节质量保证体系第三节项目主要管理人员职责第四节材料采购与供应第五节施工过程质量控制第六节分项工程质量控制措施第七节保证工程质量的技术组织措施第八章安全文明施工管理体系与措施第一节建立安全生产管理机构第二节确保安全生产的技术组织措施第三节施工现场临时用电安全措施第四节机械设备安全管理措施第五节确保文明施工的技术组织措施第九章环境保护管理体系与措施第一节环境保护管理体系第二节环境保护措施第三节水土保持措施第四节环境保护其他措施第十章施工进度计划及工期保证措施第一节进度计划编制说明第二节工期目标及进度安排第三节施工进度网络图第四节施工进度保证措施第五节保证工期的组织措施第六节保证工期的技术措施第十一章主要资源及使用计划第一节劳动力使用计划第二节施工机械设备使用计划第三节主要材料供应计划第十二章项目风险预测与防范,事故应急预案第一节项目风险预测与防范第二节事故应急预案第十三章冬季和雨季的施工措施第一节雨季的施工措施第二节冬季施工第十四章附图(1)拟投入的主要施工机械设备表(2)拟投入本标段的试验和检测仪器设备表(3)劳动力计划表(4)计划开、竣工日期和施工进度横道图(5)施工现场平面布置图(6)临时用地表第一章工程概述和施工承诺第一节编制依据1、本着我公司一贯认真负责,精益求精的宗旨,玉门市中央财政小型农田水利建设重点县(高效节水灌溉试点)建设项目施工组织设计由我公司派该项目的项目经理带领具有丰富施工经验和管理经验的工程技术人员,在充分理解招标文件和设计图纸,通过现在细致的踏勘,结合我公司实际编制而成。2、编写依据:结合本工程的特点,应用系统化管理,对本工程项目的进度、质量、安全、文明、环保五大目标进行控制;针对本工程协调工程量大,订出相应措施,解决相关问题,保证工程顺利施工;积极推行ISO9001质量管理体系;高度重视安全、文明施工,采取有针对性且行之有效的措施,保证施工安全,实现文明施工;在保证施工进度和施工质量的前提下,运用目标管理,进行目标控制,努力降低成本。3、主...
