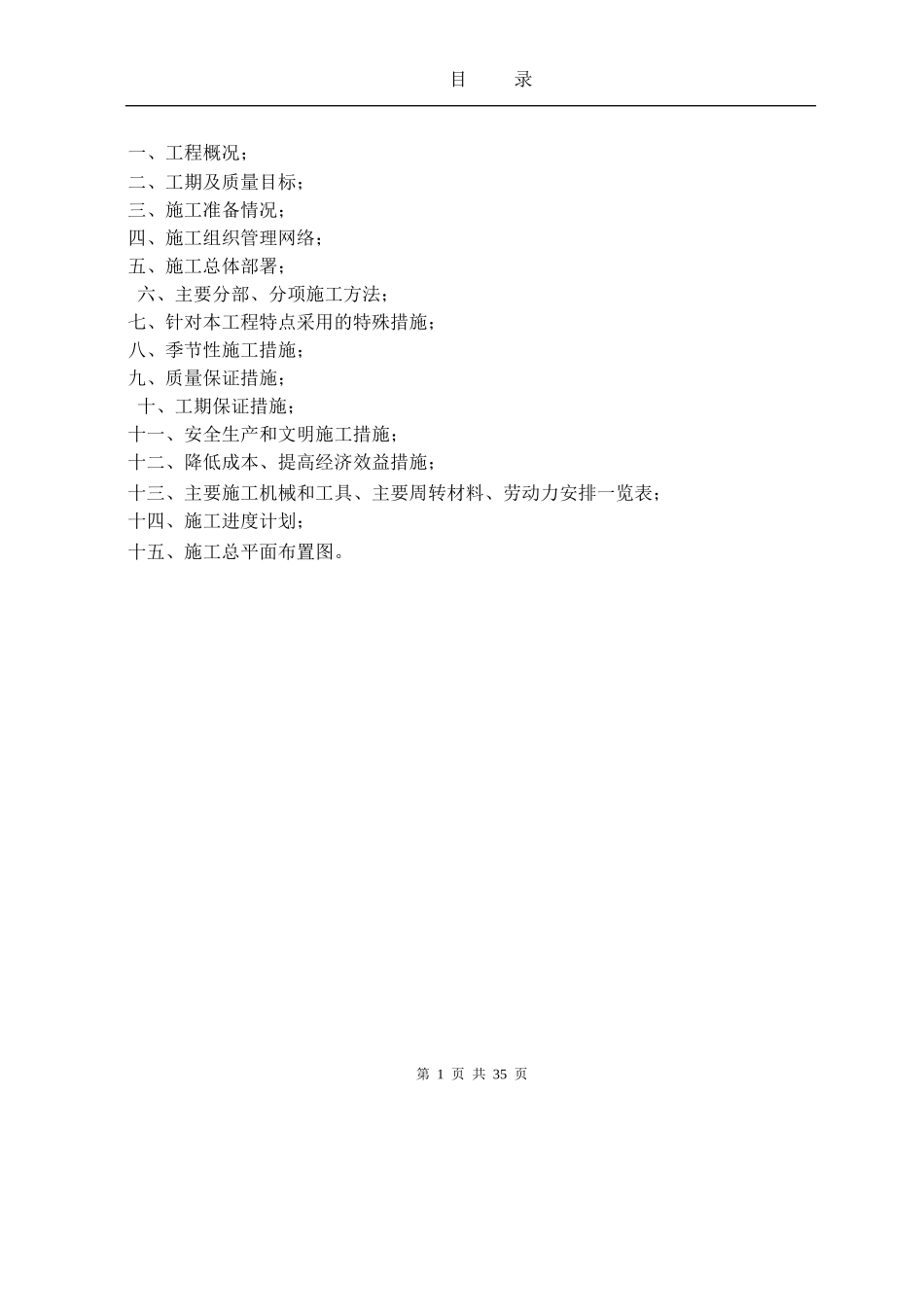

目录一、工程概况;二、工期及质量目标;三、施工准备情况;四、施工组织管理网络;五、施工总体部署;六、主要分部、分项施工方法;七、针对本工程特点采用的特殊措施;八、季节性施工措施;九、质量保证措施;十、工期保证措施;十一、安全生产和文明施工措施;十二、降低成本、提高经济效益措施;十三、主要施工机械和工具、主要周转材料、劳动力安排一览表;十四、施工进度计划;十五、施工总平面布置图

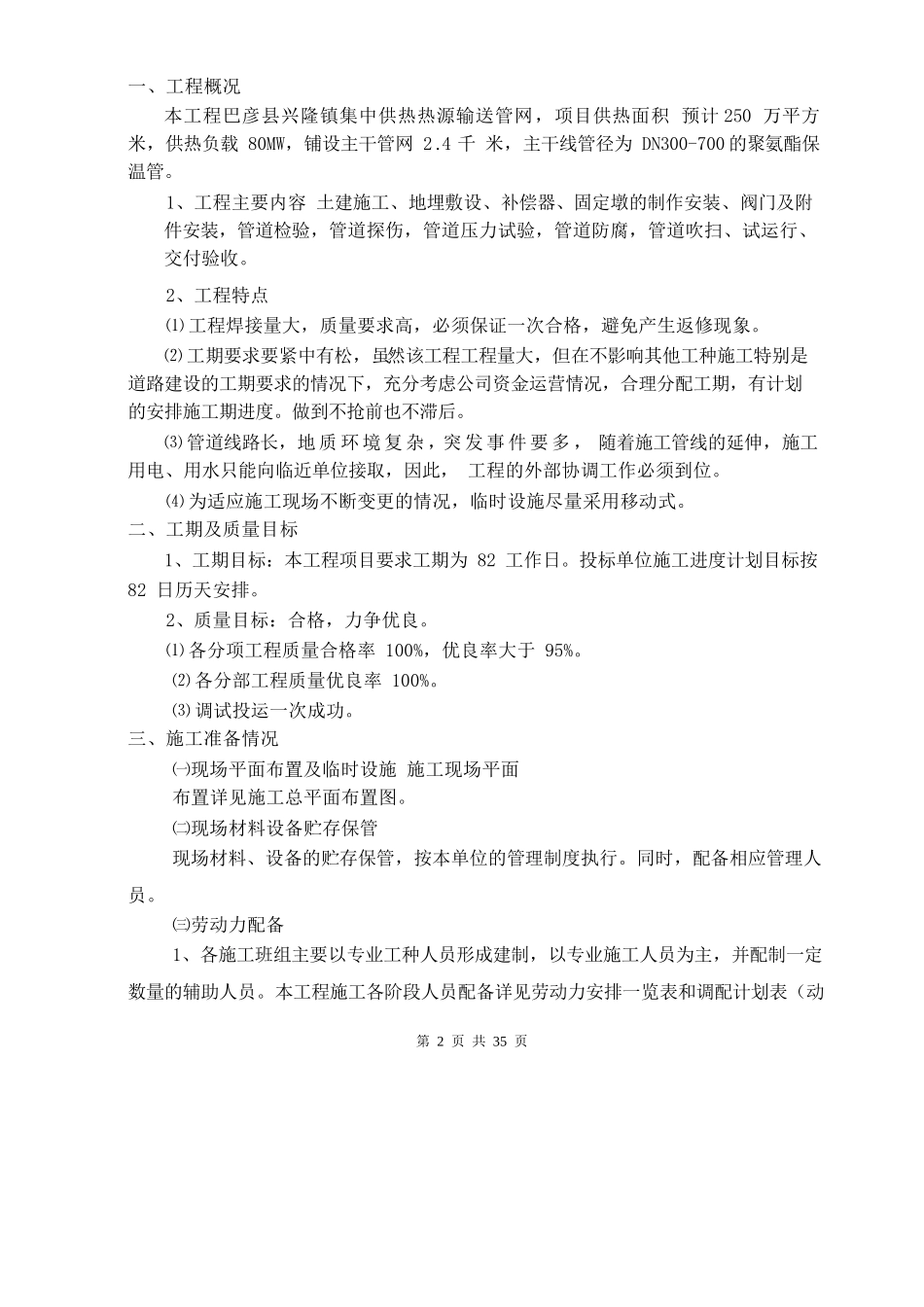

第1页共35页一、工程概况本工程巴彦县兴隆镇集中供热热源输送管网,项目供热面积预计250万平方米,供热负载80MW,铺设主干管网2
4千米,主干线管径为DN300-700的聚氨酯保温管
1、工程主要内容土建施工、地埋敷设、补偿器、固定墩的制作安装、阀门及附件安装,管道检验,管道探伤,管道压力试验,管道防腐,管道吹扫、试运行、交付验收
2、工程特点⑴工程焊接量大,质量要求高,必须保证一次合格,避免产生返修现象
⑵工期要求要紧中有松,虽然该工程工程量大,但在不影响其他工种施工特别是道路建设的工期要求的情况下,充分考虑公司资金运营情况,合理分配工期,有计划的安排施工期进度
做到不抢前也不滞后
⑶管道线路长,地质环境复杂,突发事件要多,随着施工管线的延伸,施工用电、用水只能向临近单位接取,因此,工程的外部协调工作必须到位
⑷为适应施工现场不断变更的情况,临时设施尽量采用移动式
二、工期及质量目标1、工期目标:本工程项目要求工期为82工作日
投标单位施工进度计划目标按82日历天安排
2、质量目标:合格,力争优良
⑴各分项工程质量合格率100%,优良率大于95%
⑵各分部工程质量优良率100%
⑶调试投运一次成功
三、施工准备情况㈠现场平面布置及临时设施施工现场平面布置详见施工总平面布置图
㈡现场材料设备贮存保管现场材料、设备的贮存保管,按本单位的管理制度执行
同时,配备相应管理人员
㈢劳动力配备1、各施工班组主
