砌体工程施工专项方案一、工程概况1、工程名称:水乡苑四期G3-4、5、7、8、11#房工程2、建设单位:无锡滨湖经济技术开发区有限公司3、监理单位:江苏五洲建设工程监理责任有限公司4、设计单位:无锡市民用建筑设计院有限公司5、施工单位:江苏南通六建建设集团有限公司6、工程地点:无锡市滨湖区具区路与文教路交接口建筑面积:5
2327万平方米结构类型:剪力墙结构G3-4、5、7、8、11#房工程总建筑面积5
2327万平方米
G3-11#房地上24层地下1层总建筑面积8307平方米,建筑总高度69
G3-4#房地上12层地下1层总建筑面积10176平方米,建筑总高度35
G3-5、7、8#房均为15层总建筑面积为33496平方米,地下室总建筑面积2045平方米,建筑总高度43
二、本工程所采用砌体及砂浆材料砌体材料一览表用途材料地面以下或防潮层以下地面以上外填充墙地面以上内填充墙室外环境中的女儿墙、山墙、马头墙、围墙、砌体栏板砌块MU15蒸压灰砂砖MU5混凝土小型空心砌块蒸压加气混凝土砌块MU10蒸压灰砂砖砂浆M7
5水泥砂浆Mb5专用砂浆Mb5专用砂浆M7

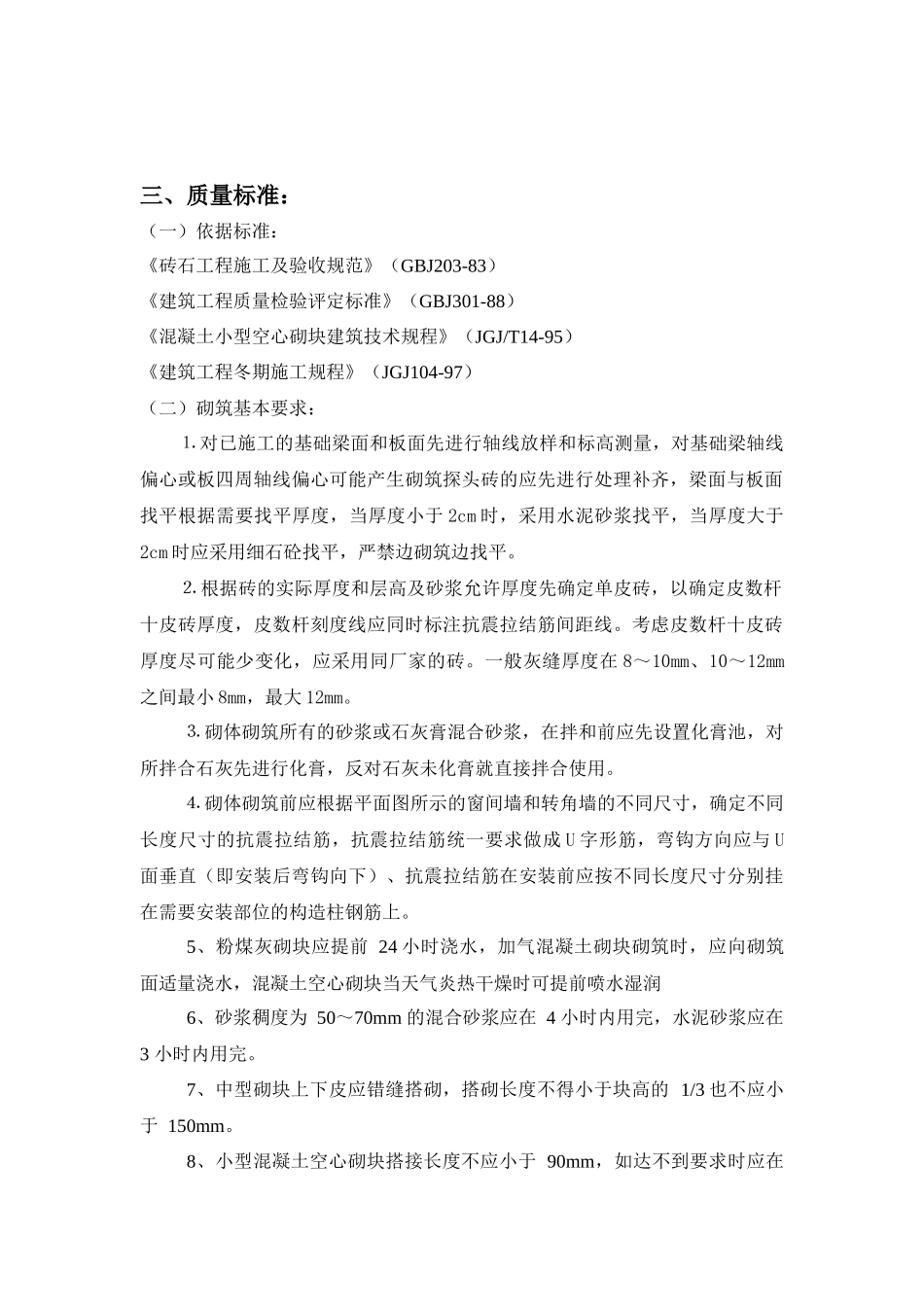

5混合砂浆三、质量标准:(一)依据标准:《砖石工程施工及验收规范》(GBJ203-83)《建筑工程质量检验评定标准》(GBJ301-88)《混凝土小型空心砌块建筑技术规程》(JGJ/T14-95)《建筑工程冬期施工规程》(JGJ104-97)(二)砌筑基本要求:⒈对已施工的基础梁面和板面先进行轴线放样和标高测量,对基础梁轴线偏心或板四周轴线偏心可能产生砌筑探头砖的应先进行处理补齐,梁面与板面找平根据需要找平厚度,当厚度小于2cm时,采用水泥砂浆找平,当厚度大于2cm时应采用细石砼找平,严禁边砌筑边找平
⒉根据砖的实际厚度和层高及砂浆允许厚度先确定单皮砖,以确定皮数杆十皮砖厚度,皮数杆刻度线应同时标注抗震拉
