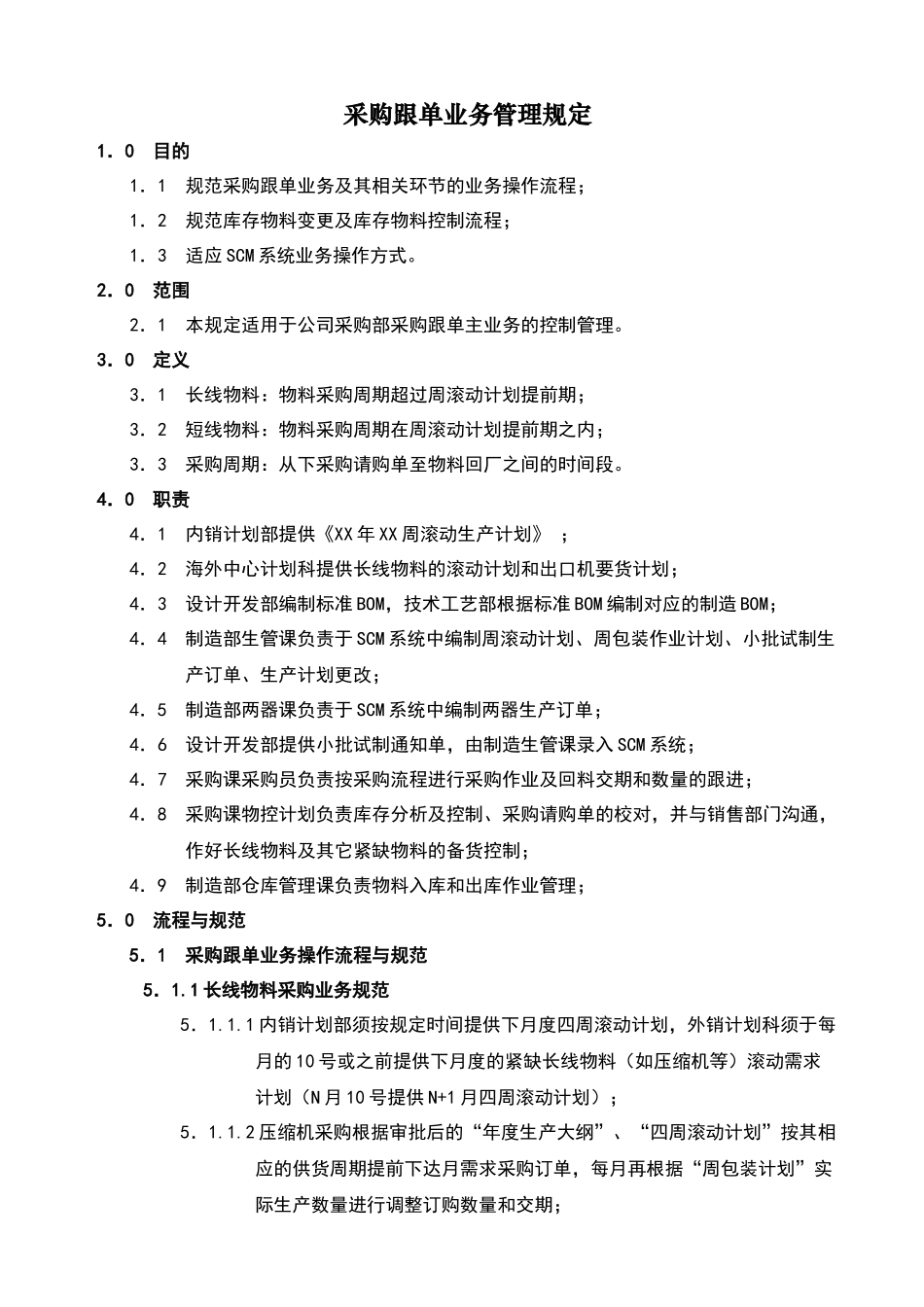

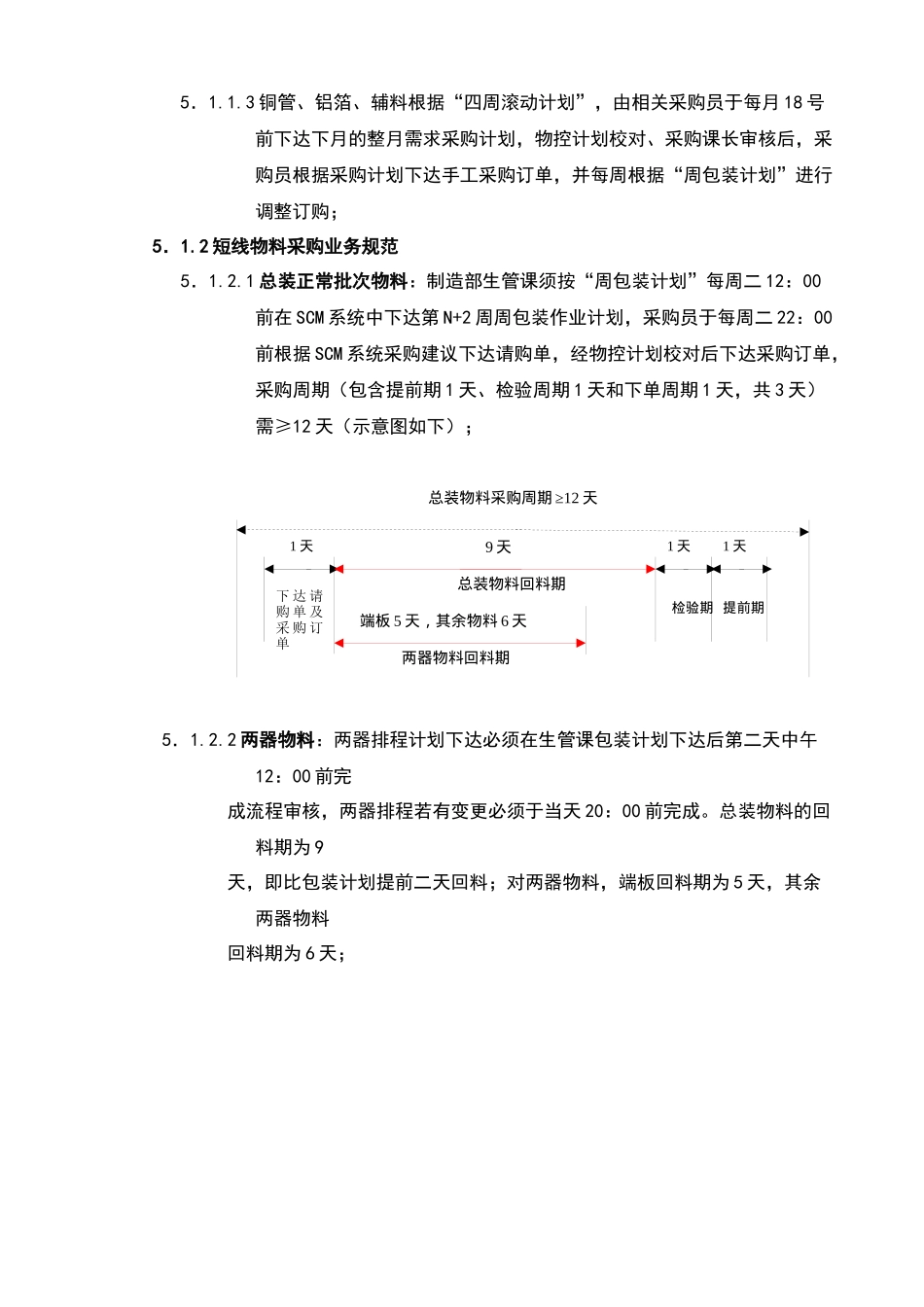

采购跟单业务管理规定修订日期修订单号修订内容摘要页次版次修订审核批准2011/03/30/系统文件新制定4A/0///更多免费资料下载请进:http://bbs.bz01.com好好学习社区批准:审核:编制:采购跟单业务管理规定1.0目的1.1规范采购跟单业务及其相关环节的业务操作流程;1.2规范库存物料变更及库存物料控制流程;1.3适应SCM系统业务操作方式。2.0范围2.1本规定适用于公司采购部采购跟单主业务的控制管理。3.0定义3.1长线物料:物料采购周期超过周滚动计划提前期;3.2短线物料:物料采购周期在周滚动计划提前期之内;3.3采购周期:从下采购请购单至物料回厂之间的时间段。4.0职责4.1内销计划部提供《XX年XX周滚动生产计划》;4.2海外中心计划科提供长线物料的滚动计划和出口机要货计划;4.3设计开发部编制标准BOM,技术工艺部根据标准BOM编制对应的制造BOM;4.4制造部生管课负责于SCM系统中编制周滚动计划、周包装作业计划、小批试制生产订单、生产计划更改;4.5制造部两器课负责于SCM系统中编制两器生产订单;4.6设计开发部提供小批试制通知单,由制造生管课录入SCM系统;4.7采购课采购员负责按采购流程进行采购作业及回料交期和数量的跟进;4.8采购课物控计划负责库存分析及控制、采购请购单的校对,并与销售部门沟通,作好长线物料及其它紧缺物料的备货控制;4.9制造部仓库管理课负责物料入库和出库作业管理;5.0流程与规范5.1采购跟单业务操作流程与规范5.1.1长线物料采购业务规范5.1.1.1内销计划部须按规定时间提供下月度四周滚动计划,外销计划科须于每月的10号或之前提供下月度的紧缺长线物料(如压缩机等)滚动需求计划(N月10号提供N+1月四周滚动计划);5.1.1.2压缩机采购根据审批后的“年度生产大纲”、“四周滚动计划”按其相应的供货周期提前下达月需求采购订单,每月再根据“周包装计划”实际生产数量进行调整订购数量和交期;5.1.1.3铜管、铝箔、辅料根据“四周滚动计划”,由相关采购员于每月18号前下达下月的整月需求采购计划,物控计划校对、采购课长审核后,采购员根据采购计划下达手工采购订单,并每周根据“周包装计划”进行调整订购;5.1.2短线物料采购业务规范5.1.2.1总装正常批次物料:制造部生管课须按“周包装计划”每周二12:00前在SCM系统中下达第N+2周周包装作业计划,采购员于每周二22:00前根据SCM系统采购建议下达请购单,经物控计划校对后下达采购订单,采购周期(包含提前期1天、检验周期1天和下单周期1天,共3天)需≥12天(示意图如下);5.1.2.2两器物料:两器排程计划下达必须在生管课包装计划下达后第二天中午12:00前完成流程审核,两器排程若有变更必须于当天20:00前完成。总装物料的回料期为9天,即比包装计划提前二天回料;对两器物料,端板回料期为5天,其余两器物料回料期为6天;总装物料回料期提前期1天9天≥12天总装物料采购周期1天下达请购单及采购订单检验期1天两器物料回料期端板5天,其余物料6天5.1.2.3小批试制物料:制造部生管课根据设计开发部《小批试制通知单》直接录入SCM系统,生产时间按采购会签时间给定;5.1.2.4提前备货物料:因采购环境的变动,造成短线物料采购周期超出周滚动计划提前期由采购员根据周滚动计划或出口机要货计划的机型编制相应物料的备货计划,格式见备货通知表格1-1,物控计划员根据物料属性和相关预测数据信息校对备料计划;5.1.2.5补充条例:5.1.2.5.1返包机/包修机的物料申购按照《物料申购管理规定》相关要求进行处理;5.1.2.5.2因各种原因需补订物料的,具体申购要求见《物料申购管理规定》;5.1.2.5.3采购请购量计算公式为:订量=批量*单量*(1+损耗百分率)+安全库存(A)-在途量-可用库存,但结果须大于等于最小订购量(Min)和小于等于最大订购量(Max);5.1.2.5.4SCM系统中的“安全库存量”由制造部提出,采购部会签后维护到系统,“最小订购量”、通用物料“采购批量”由采购部各采购员提出申请,采购部物控计划校对审批后维护到系统;5.1.2.5.5正常物料请购单直接由物控计划员校对后生效,采购订单须经采购课课长批准生效,物料采购变更订单须采购课...
