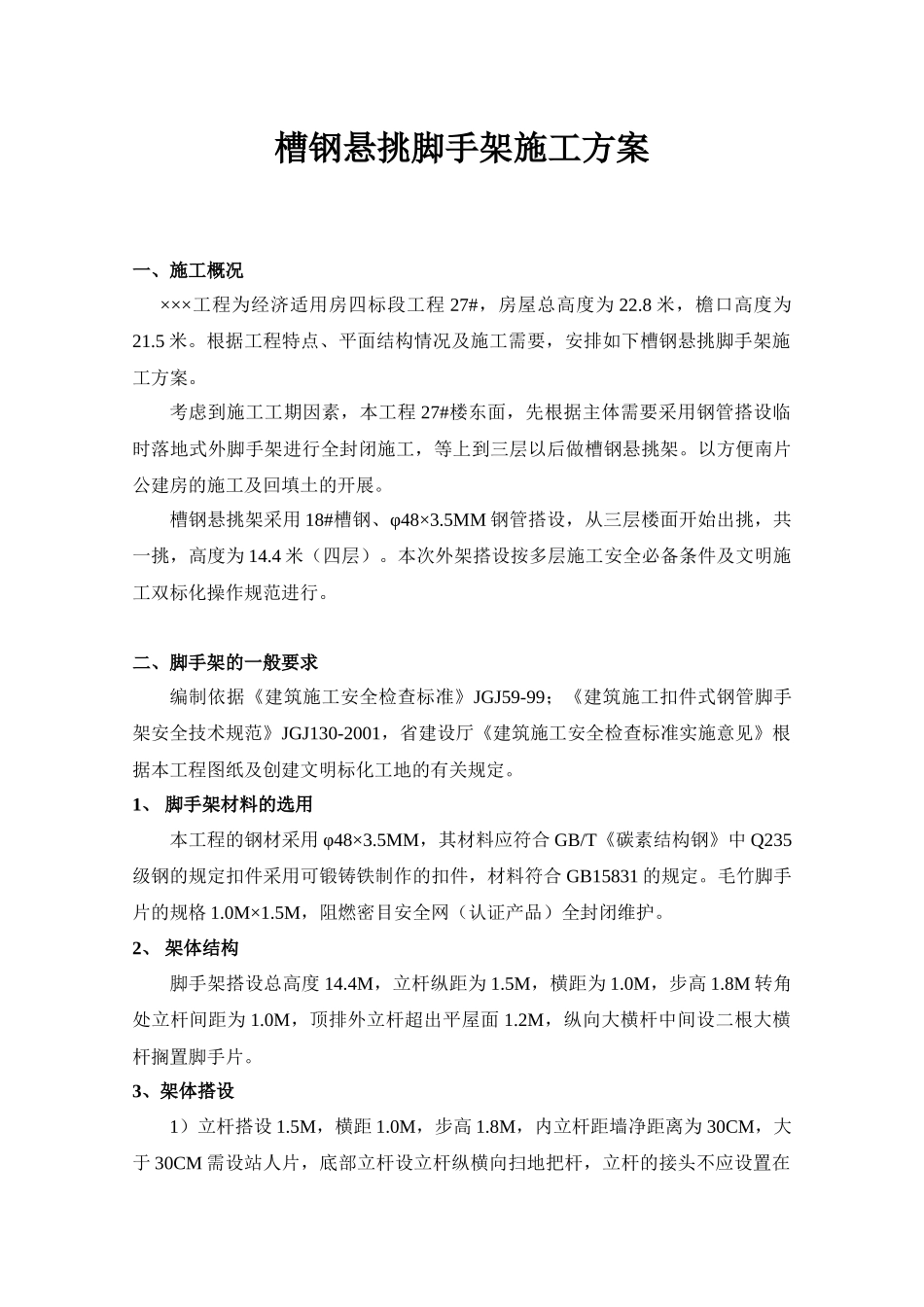

××××××住宅楼工程住宅楼工程悬挑脚手架施工方案悬挑脚手架施工方案编制:审核:批准:编制单位:XXXX建筑工程有限公司(章)二00八年四月二十日槽钢悬挑脚手架施工方案一、施工概况×××工程为经济适用房四标段工程27#,房屋总高度为22
8米,檐口高度为21
根据工程特点、平面结构情况及施工需要,安排如下槽钢悬挑脚手架施工方案
考虑到施工工期因素,本工程27#楼东面,先根据主体需要采用钢管搭设临时落地式外脚手架进行全封闭施工,等上到三层以后做槽钢悬挑架
以方便南片公建房的施工及回填土的开展
槽钢悬挑架采用18#槽钢、φ48×3
5MM钢管搭设,从三层楼面开始出挑,共一挑,高度为14
4米(四层)
本次外架搭设按多层施工安全必备条件及文明施工双标化操作规范进行
二、脚手架的一般要求编制依据《建筑施工安全检查标准》JGJ59-99;《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001,省建设厅《建筑施工安全检查标准实施意见》根据本工程图纸及创建文明标化工地的有关规定
1、脚手架材料的选用本工程的钢材采用φ48×3
5MM,其材料应符合GB/T《碳素结构钢》中Q235级钢的规定扣件采用可锻铸铁制作的扣件,材料符合GB15831的规定
毛竹脚手片的规格1
5M,阻燃密目安全网(认证产品)全封闭维护
2、架体结构脚手架搭设总高度14
4M,立杆纵距为1
5M,横距为1
0M,步高1
8M转角处立杆间距为1
0M,顶排外立杆超出平屋面1
2M,纵向大横杆中间设二根大横杆搁置脚手片
3、架体搭设1)立杆搭设1
5M,横距1
0M,步高1
8M,内立杆距墙净距离为30CM,大于30CM需设站人片,底部立杆设立杆纵横向扫地把杆,立杆的接头不应设置在同步内,同步内隔一根立杆的两个相邻接头在高度方向错开的距离不宜小于50CM
2)横杆(小横杆、大横杆、扫地杆)小横杆长度
