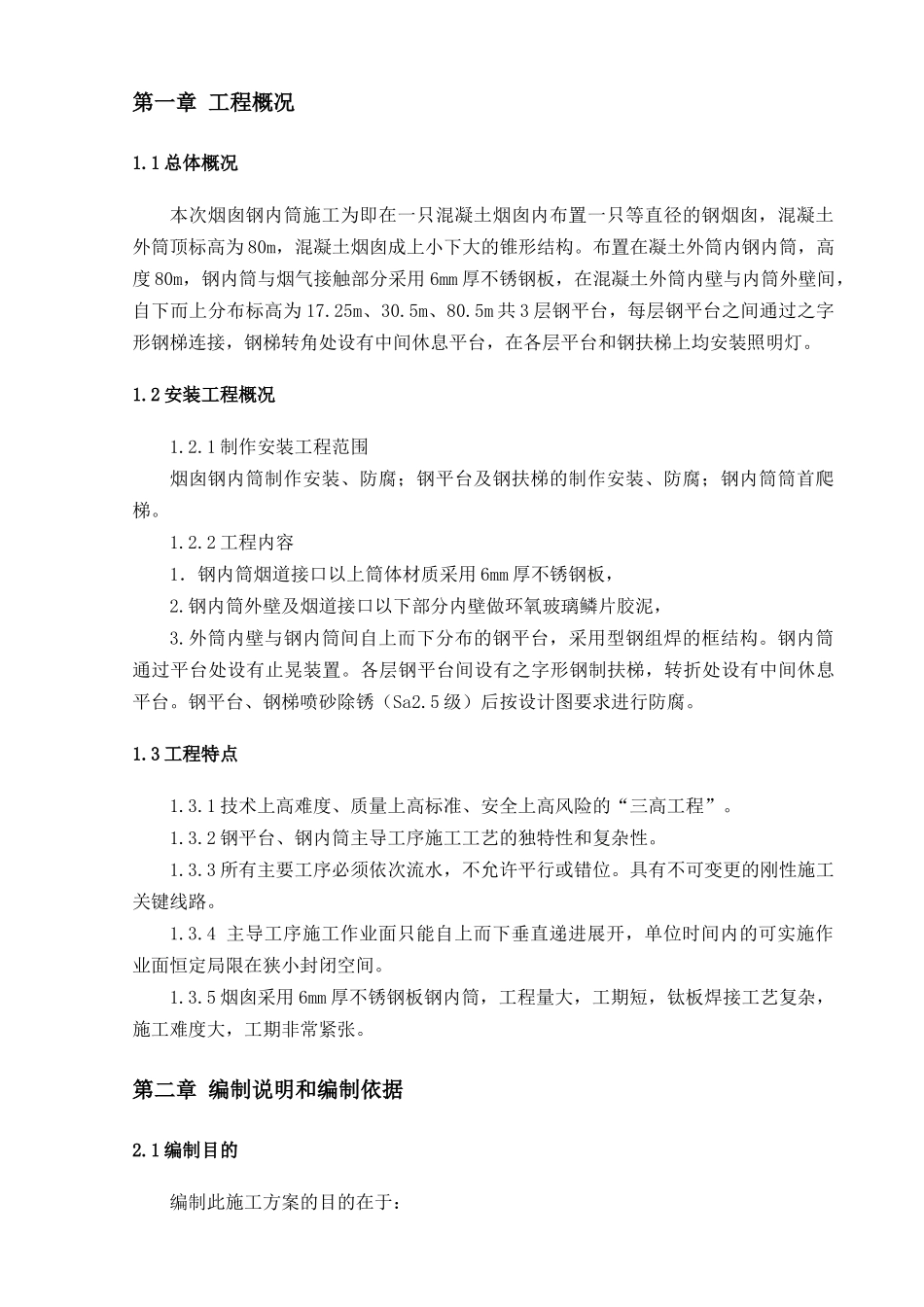

烟囱钢内筒整改及防腐工程施工方案2017年01月24日第一章工程概况1
1总体概况本次烟囱钢内筒施工为即在一只混凝土烟囱内布置一只等直径的钢烟囱,混凝土外筒顶标高为80m,混凝土烟囱成上小下大的锥形结构
布置在凝土外筒内钢内筒,高度80m,钢内筒与烟气接触部分采用6mm厚不锈钢板,在混凝土外筒内壁与内筒外壁间,自下而上分布标高为17
25m、30
5m共3层钢平台,每层钢平台之间通过之字形钢梯连接,钢梯转角处设有中间休息平台,在各层平台和钢扶梯上均安装照明灯
2安装工程概况1
1制作安装工程范围烟囱钢内筒制作安装、防腐;钢平台及钢扶梯的制作安装、防腐;钢内筒筒首爬梯
2工程内容1.钢内筒烟道接口以上筒体材质采用6mm厚不锈钢板,2
钢内筒外壁及烟道接口以下部分内壁做环氧玻璃鳞片胶泥,3
外筒内壁与钢内筒间自上而下分布的钢平台,采用型钢组焊的框结构
钢内筒通过平台处设有止晃装置
各层钢平台间设有之字形钢制扶梯,转折处设有中间休息平台
钢平台、钢梯喷砂除锈(Sa2
5级)后按设计图要求进行防腐
3工程特点1
1技术上高难度、质量上高标准、安全上高风险的“三高工程”
2钢平台、钢内筒主导工序施工工艺的独特性和复杂性
3所有主要工序必须依次流水,不允许平行或错位
具有不可变更的刚性施工关键线路
4主导工序施工作业面只能自上而下垂直递进展开,单位时间内的可实施作业面恒定局限在狭小封闭空间
5烟囱采用6mm厚不锈钢板钢内筒,工程量大,工期短,钛板焊接工艺复杂,施工难度大,工期非常紧张
第二章编制说明和编制依据2

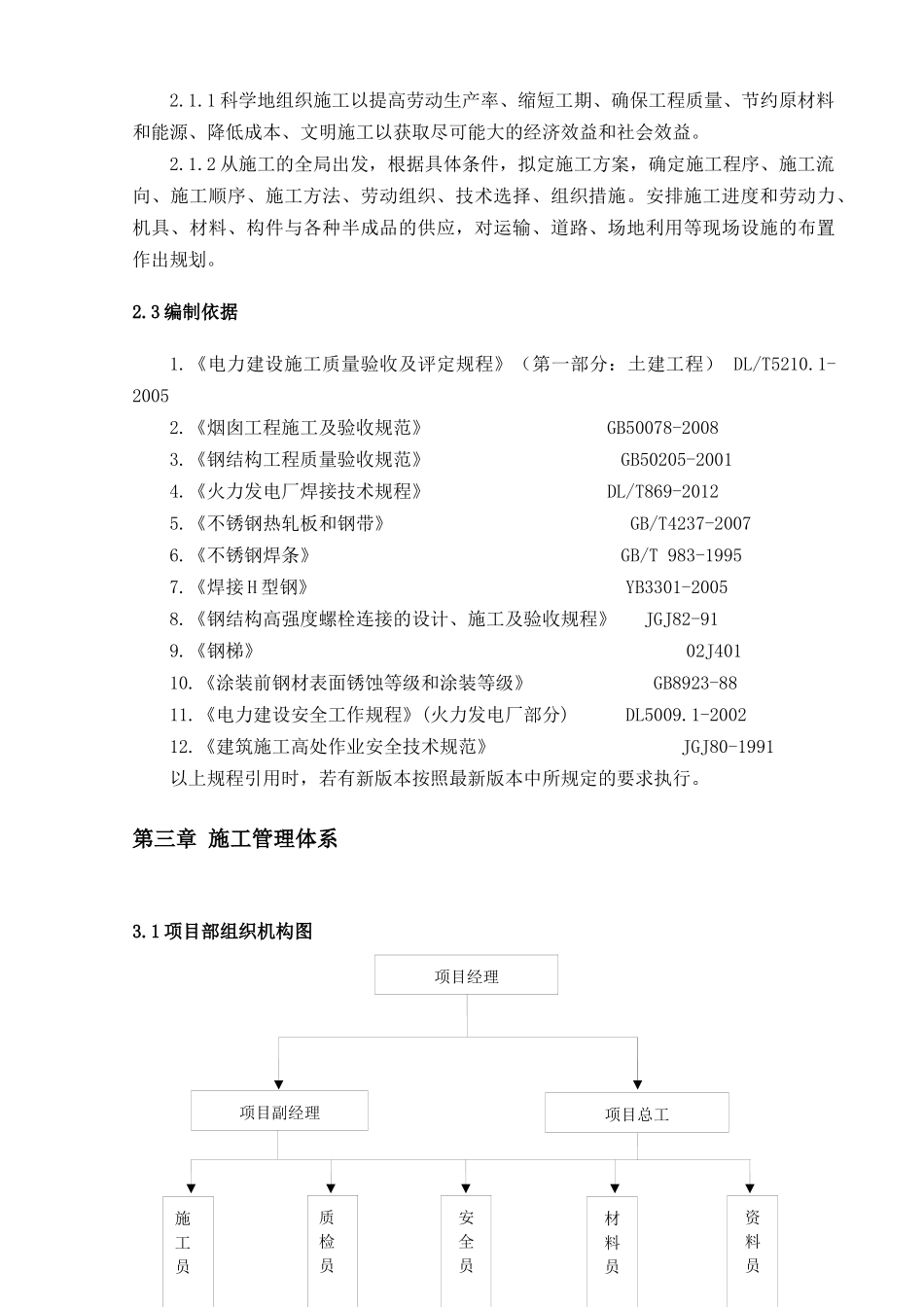

1编制目的编制此施工方案的目的在于:2
1科学地组织施工以提高劳动生产率、缩短工期、确保工程质量、节约原材料和能源、降低成本、文明施工以获取尽可能大的经济效益和社会效益
2从施工的全局出发,根据具体
