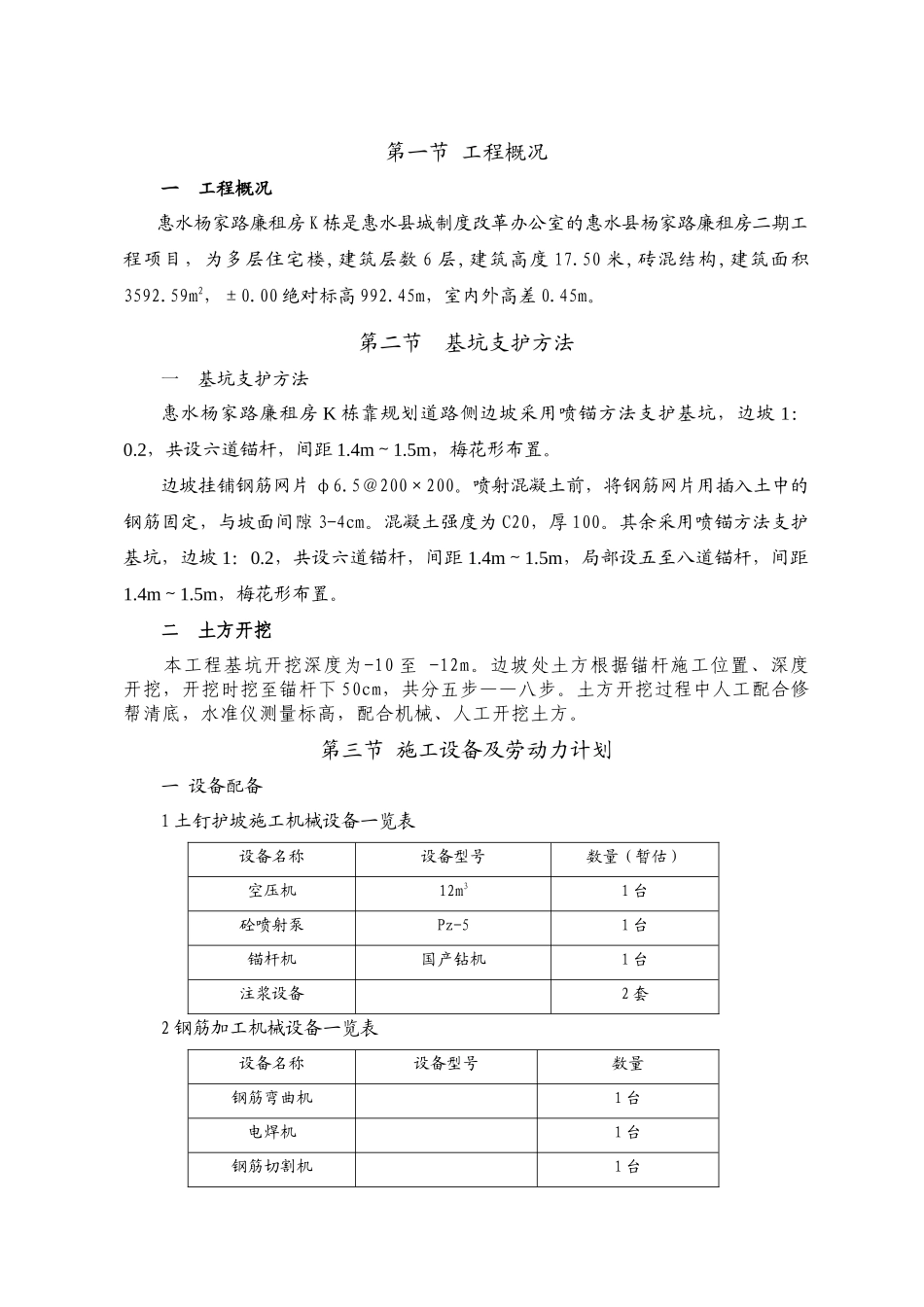

第一节工程概况一工程概况惠水杨家路廉租房K栋是惠水县城制度改革办公室的惠水县杨家路廉租房二期工程项目,为多层住宅楼,建筑层数6层,建筑高度17
50米,砖混结构,建筑面积3592
59m2,±0
00绝对标高992
45m,室内外高差0
第二节基坑支护方法一基坑支护方法惠水杨家路廉租房K栋靠规划道路侧边坡采用喷锚方法支护基坑,边坡1:0
2,共设六道锚杆,间距1
5m,梅花形布置
边坡挂铺钢筋网片φ6
5@200×200
喷射混凝土前,将钢筋网片用插入土中的钢筋固定,与坡面间隙3-4cm
混凝土强度为C20,厚100
其余采用喷锚方法支护基坑,边坡1:0
2,共设六道锚杆,间距1
5m,局部设五至八道锚杆,间距1
5m,梅花形布置
二土方开挖本工程基坑开挖深度为-10至-12m
边坡处土方根据锚杆施工位置、深度开挖,开挖时挖至锚杆下50cm,共分五步——八步
土方开挖过程中人工配合修帮清底,水准仪测量标高,配合机械、人工开挖土方

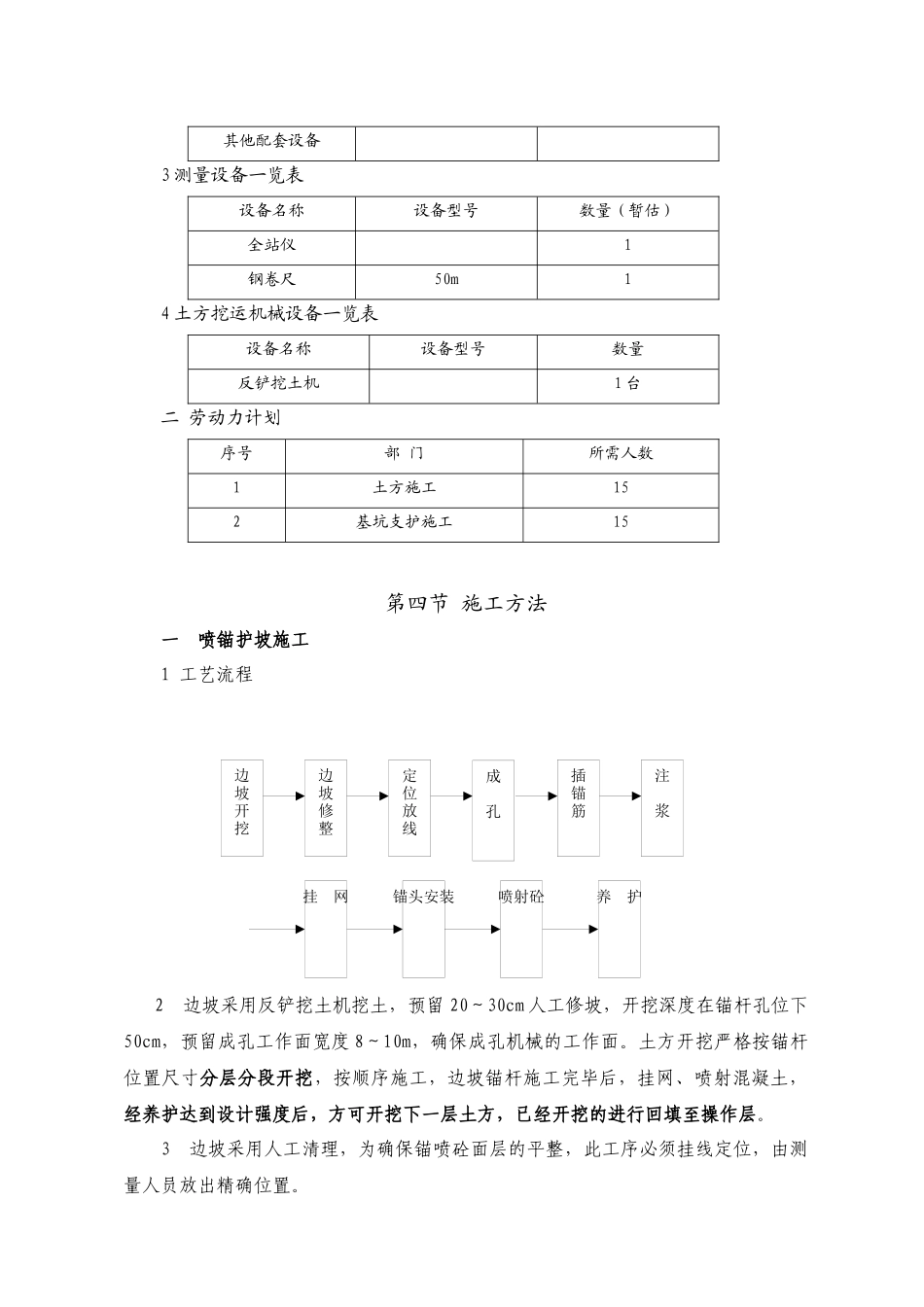

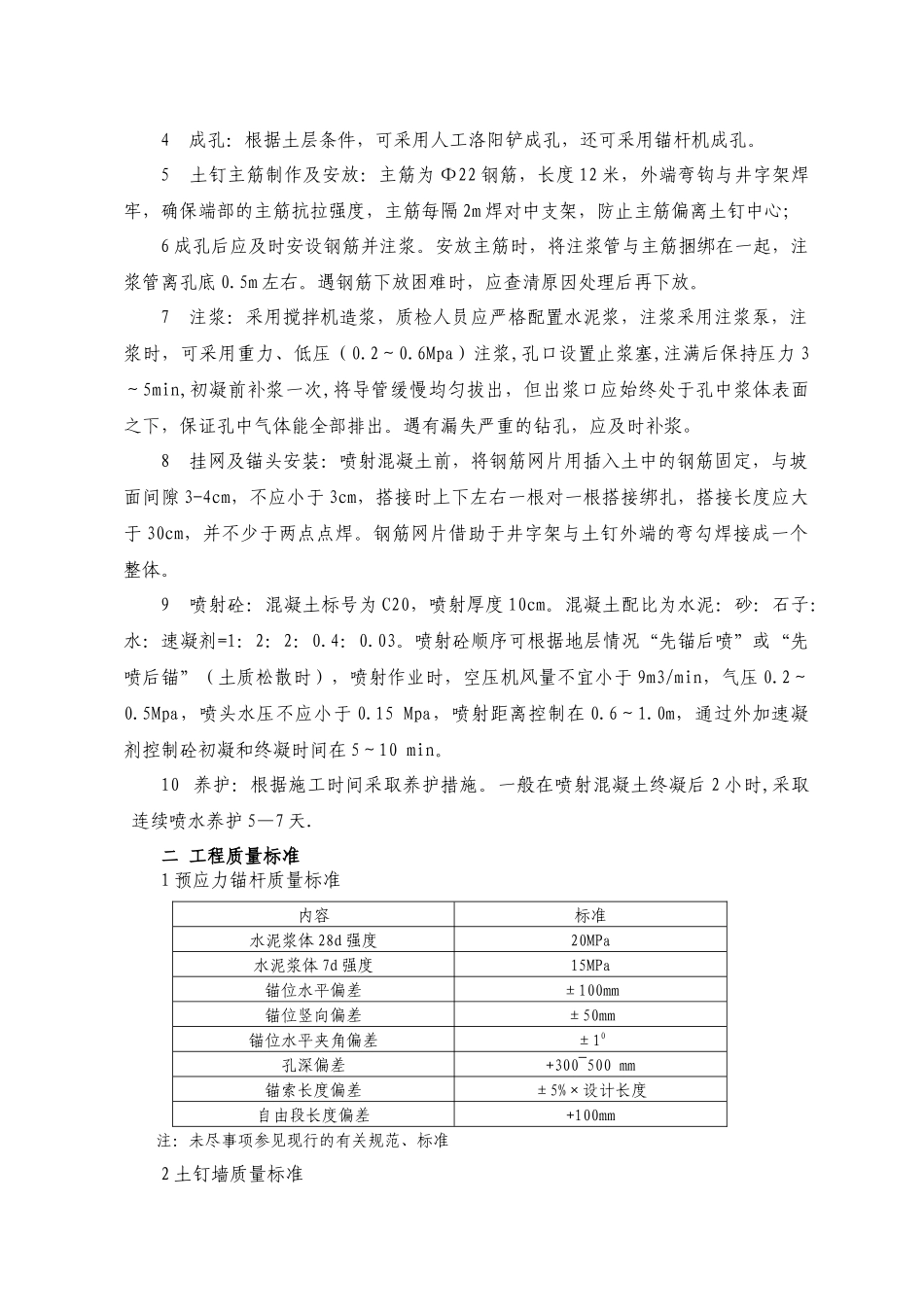

第三节施工设备及劳动力计划一设备配备1土钉护坡施工机械设备一览表设备名称设备型号数量(暂估)空压机12m31台砼喷射泵Pz-51台锚杆机国产钻机1台注浆设备2套2钢筋加工机械设备一览表设备名称设备型号数量钢筋弯曲机1台电焊机1台钢筋切割机1台边坡开挖边坡修整定位放线成孔插锚筋注浆锚头安装喷射砼养护挂网其他配套设备3测量设备一览表设备名称设备型号数量(暂估)全站仪1钢卷尺50m14土方挖运机械设备一览表设备名称设备型号数量反铲挖土机1台二劳动力计划序号部门所需人数1土方施工152基坑支护施工15第四节施工方法一喷锚护坡施工1工艺流程2边坡采用反铲挖土机挖土,预留20~30cm人工修坡,开挖深度在锚杆孔位下50cm,预留成孔工作面宽度8~10m,确保成孔机械的工作面
土方开挖严格按锚杆位置尺寸分层分段开挖,按顺序施
