第一部分边坡抗滑桩专项施工方案一、抗滑桩分部工程概况1、抗滑桩设计概况新建建筑东侧边坡沿线方向约85米内共设置20根抗滑桩,南侧边坡沿线50米设置10根抗滑桩,其间距均为2米
两个施工段,1种桩型,其截面D:2200mm;钢筋等级:HRB400级,竖向受力主筋连接采用套筒连接,接头等级为一级;桩身砼设计强度为C30
冠梁均为2400mm×1000mm,砼强度为C30,护壁砼为150mm厚,砼强度为C25
区段桩数长度桩型设计桩长砼强度间距KHZ-012085mB-115-20m冠梁、桩身:C30;护壁C252mKHZ-021050B-112
05m冠梁、桩身:C30;护壁C252m2、地质和气侯条件详见“第二章工程概况第二条”

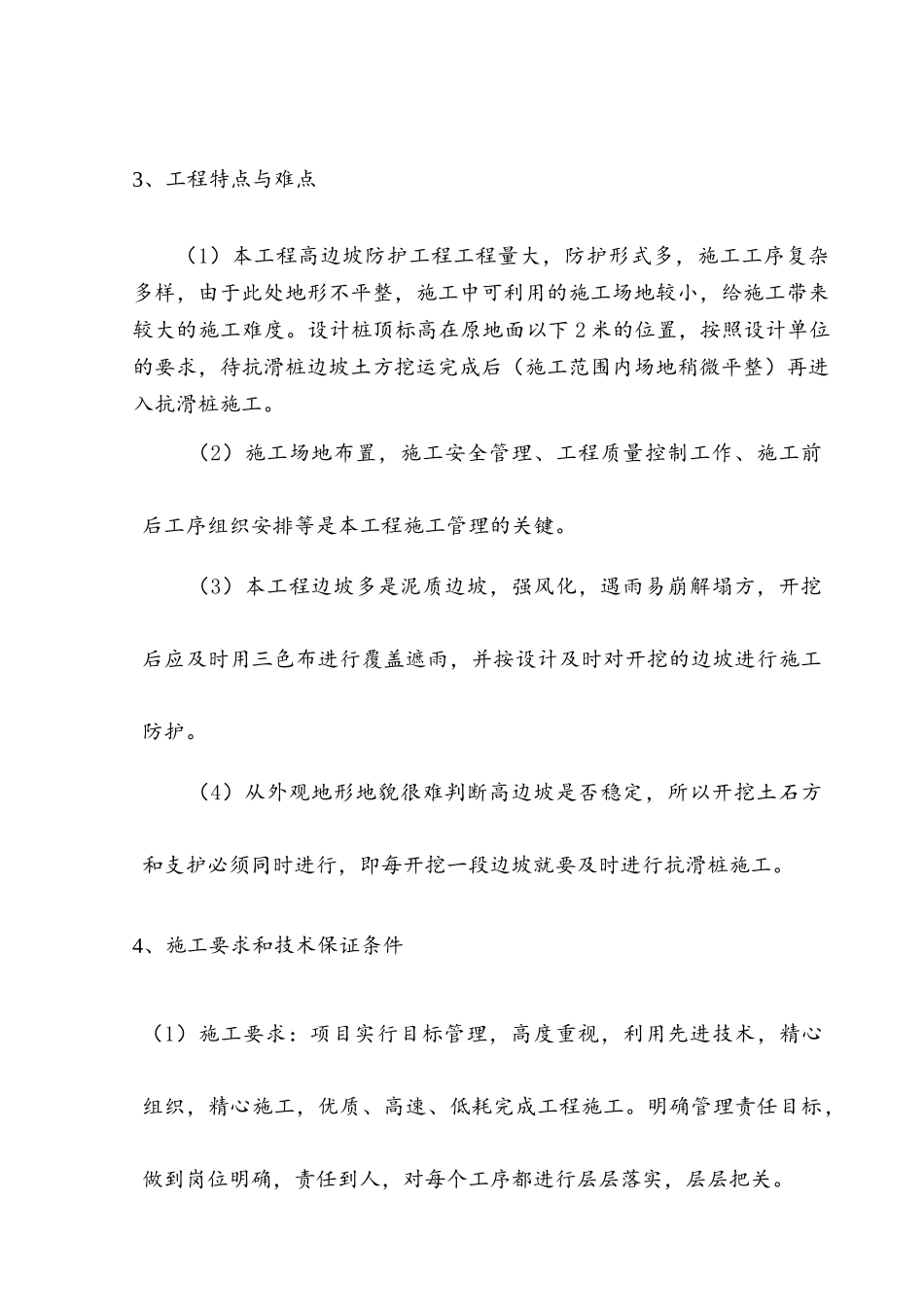

3、工程特点与难点(1)本工程高边坡防护工程工程量大,防护形式多,施工工序复杂多样,由于此处地形不平整,施工中可利用的施工场地较小,给施工带来较大的施工难度
设计桩顶标高在原地面以下2米的位置,按照设计单位的要求,待抗滑桩边坡土方挖运完成后(施工范围内场地稍微平整)再进入抗滑桩施工
(2)施工场地布置,施工安全管理、工程质量控制工作、施工前后工序组织安排等是本工程施工管理的关键
(3)本工程边坡多是泥质边坡,强风化,遇雨易崩解塌方,开挖后应及时用三色布进行覆盖遮雨,并按设计及时对开挖的边坡进行施工防护
(4)从外观地形地貌很难判断高边坡是否稳定,所以开挖土石方和支护必须同时进行,即每开挖一段边坡就要及时进行抗滑桩施工
4、施工要求和技术保证条件(1)施工要求:项目实行目标管理,高度重视,利用先进技术,精心组织,精心施工,优质、高速、低耗完成工程施工
明确管理责任目标,做到岗位明确,责任到人,对每个工序都进行层层落实,层层把关
(2)质量目标:确保本项工程质量符合设计及施工规范要求
(3)工期目标:力争天完成本项工程施工
(4)安全生产目标
