目录第一章、编制及计算依据第二章、工程概况第三章、施工准备第四章、梁板模板高支撑架的构造和施工要求第五章、模板检查与验收第六章、满堂脚手架的搭设1、搭设前的准备2、搭设要求3、技术要求4、搭设验收5、使用6、拆除7、脚手架施工基本安全要求第七章、施工安全保证措施1、组织保证措施2、安全管理措施3、危险源及应对措施4、监测措施5、监测说明6、应急预案第八章、劳动力计划1、安全管理人员2、特种作业人员3、其他作业人员第九章、计算书第一章、编制及计算依据1、黄骅新智工业废料处理及综合利用项目暂存库施工图纸2、《混凝土结构工程施工规范》(GB50666-2011);3、《混凝土结构工程施工质量验收规范》(GB50204-2015);4、《建筑工程施工质量验收统一标准》(GB50300-2013);5、《危险性较大的分部分项工程安全管理办法》及实施细则(建质[2009]87号文);6、《建筑结构荷载规范》(GB50009-2012);7、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011);8、《建筑施工模板安全技术规范》(JGJ162-2008);9、《施工现场临时用电安全技术规范》JGJ46-2005;10、《建筑工程安全生产监督管理工作导则》;11、《建筑施工安全检查标准》(JGJ59-2011);12、《建筑施工高处作业安全技术规范》(JGJ80-91)13、《建筑工程施工现场消防安全技术规范》GB50720-2011;14、施工组织设计;15、品茗施工安全计算软件
第二章、工程简介本工程为黄骅新智工业废料处理及综合利用项目暂存库

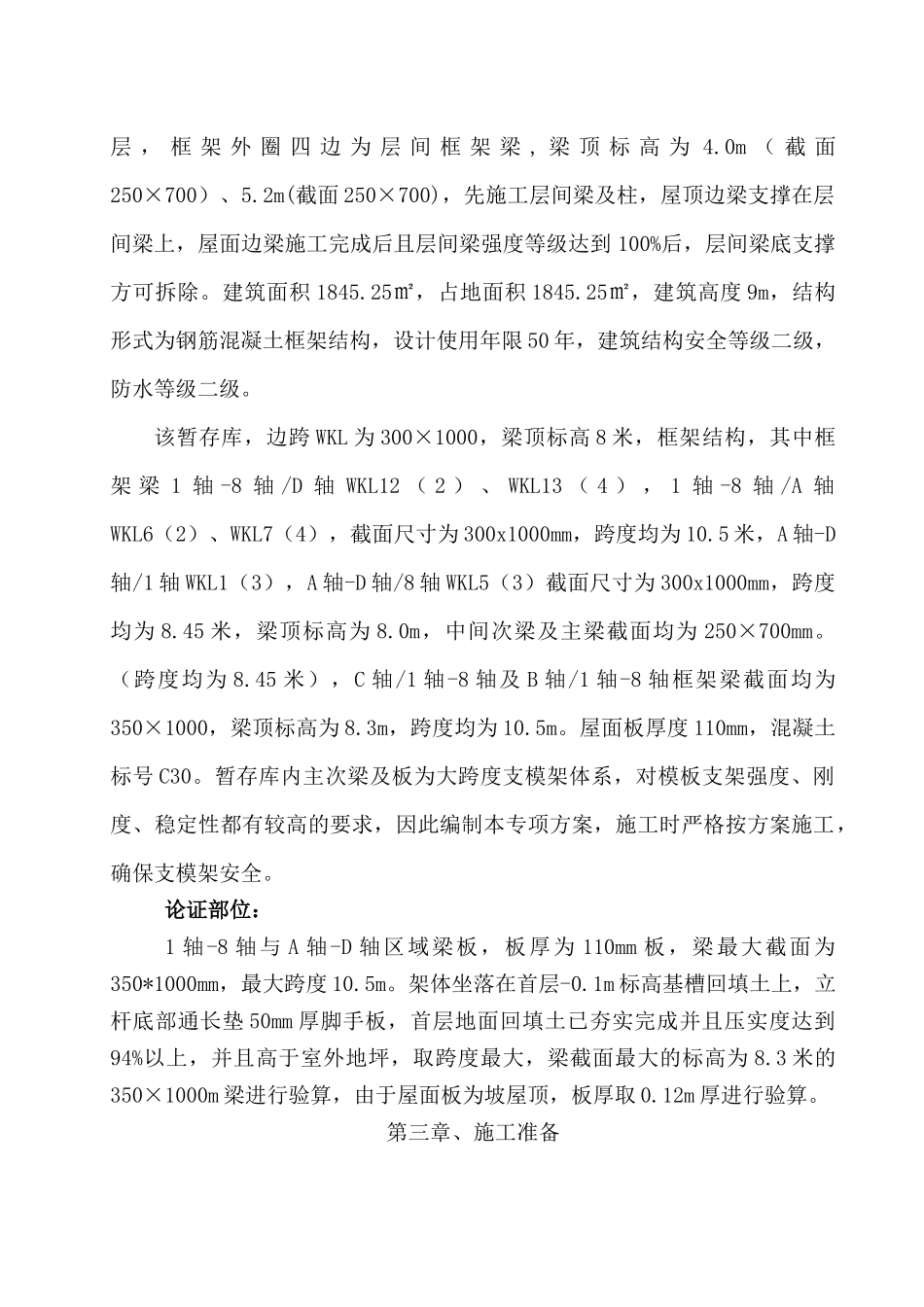

建筑层数一层层,框架外圈四边为层间框架梁,梁顶标高为4
0m(截面250×700)、5
2m(截面250×700),先施工层间梁及柱,屋顶边梁支撑在层间梁上,屋面边梁施工完成后且层间梁强度等级达到100%后,层间梁底支撑方可拆除
