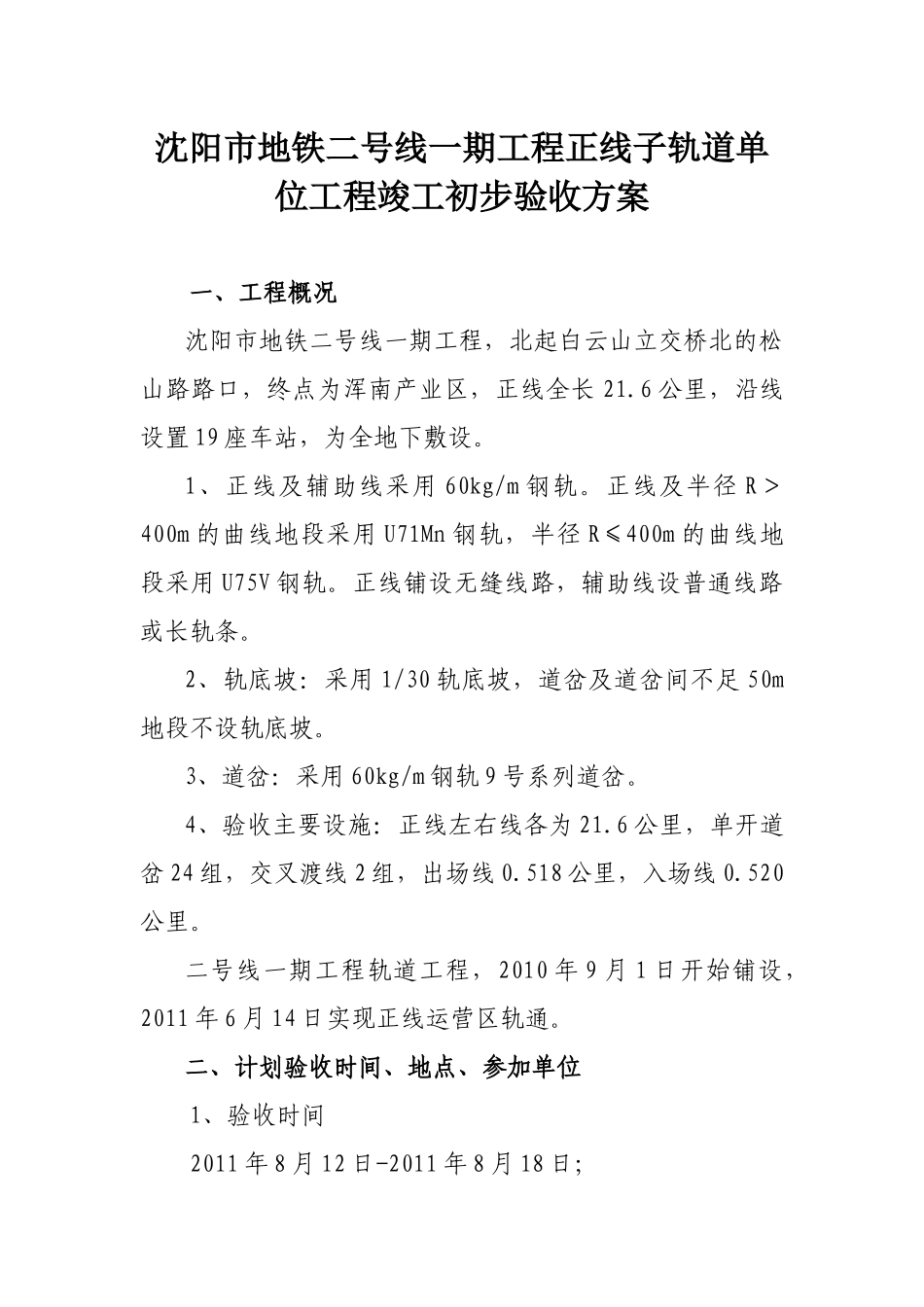

沈阳市地铁二号线轨道工程竣工(初步)验收方案建设单位:沈阳市地铁集团有限公司设计单位:北京城建设计研究总院有限责任公司监理单位:华铁工程咨询有限公司施工单位:中铁三局有限责任公司日期:2011年8月9日沈阳市地铁二号线一期工程正线子轨道单位工程竣工初步验收方案一、工程概况沈阳市地铁二号线一期工程,北起白云山立交桥北的松山路路口,终点为浑南产业区,正线全长21
6公里,沿线设置19座车站,为全地下敷设
1、正线及辅助线采用60kg/m钢轨
正线及半径R>400m的曲线地段采用U71Mn钢轨,半径R≤400m的曲线地段采用U75V钢轨
正线铺设无缝线路,辅助线设普通线路或长轨条
2、轨底坡:采用1/30轨底坡,道岔及道岔间不足50m地段不设轨底坡
3、道岔:采用60kg/m钢轨9号系列道岔
4、验收主要设施:正线左右线各为21
6公里,单开道岔24组,交叉渡线2组,出场线0
518公里,入场线0
二号线一期工程轨道工程,2010年9月1日开始铺设,2011年6月14日实现正线运营区轨通

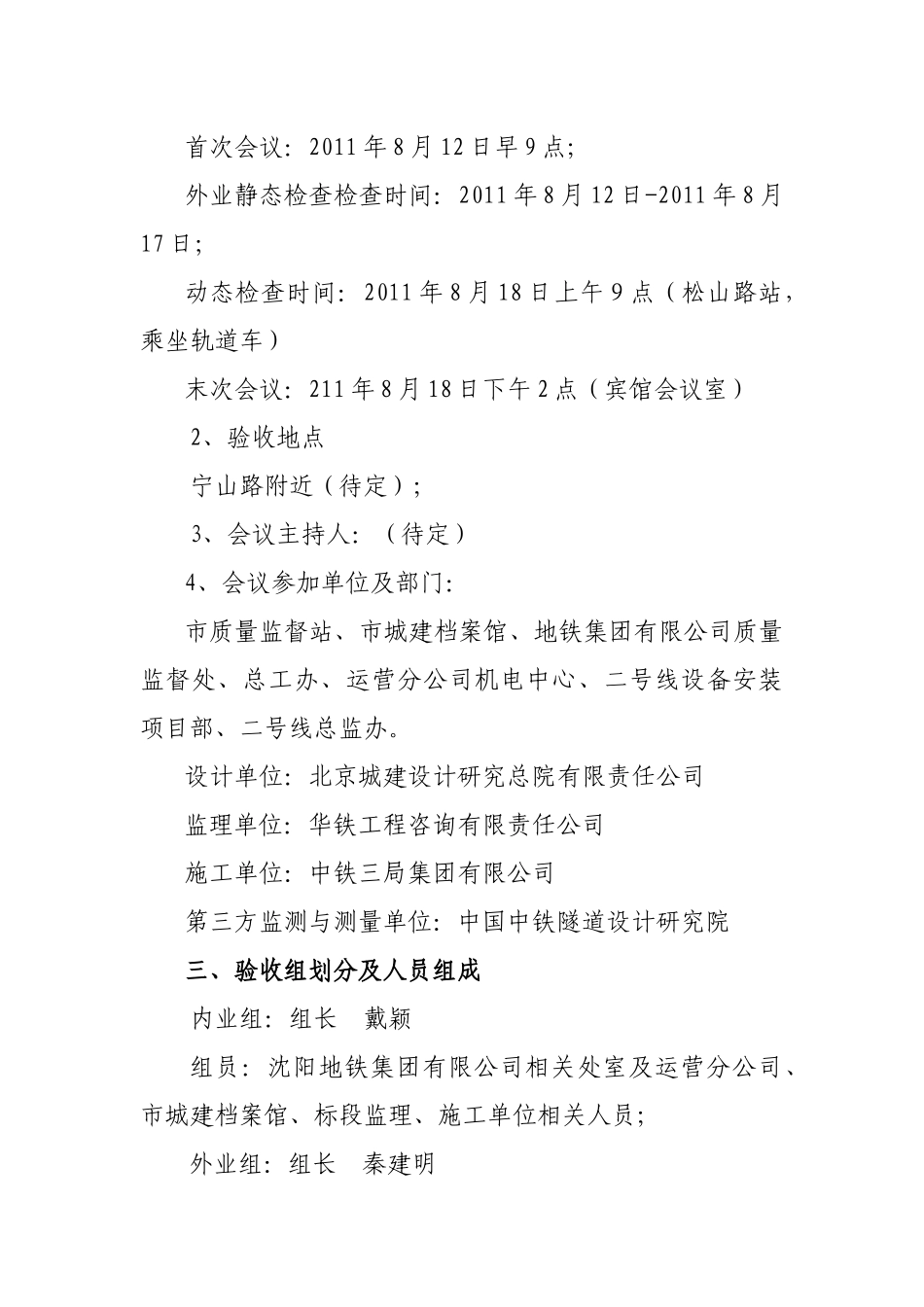

二、计划验收时间、地点、参加单位1、验收时间2011年8月12日-2011年8月18日;首次会议:2011年8月12日早9点;外业静态检查检查时间:2011年8月12日-2011年8月17日;动态检查时间:2011年8月18日上午9点(松山路站,乘坐轨道车)末次会议:211年8月18日下午2点(宾馆会议室)2、验收地点宁山路附近(待定);3、会议主持人:(待定)4、会议参加单位及部门:市质量监督站、市城建档案馆、地铁集团有限公司质量监督处、总工办、运营分公司机电中心、二号线设备安装项目部、二号线总监办
设计单位:北京城建设计研究总院有限责任公司监理单位:华铁工程咨询有限责任公司施工单位:中铁三局集团有限公司第三方监测与测量单位:中国中铁隧道设计研究院三、验收组划分及人员组成内业组:组
