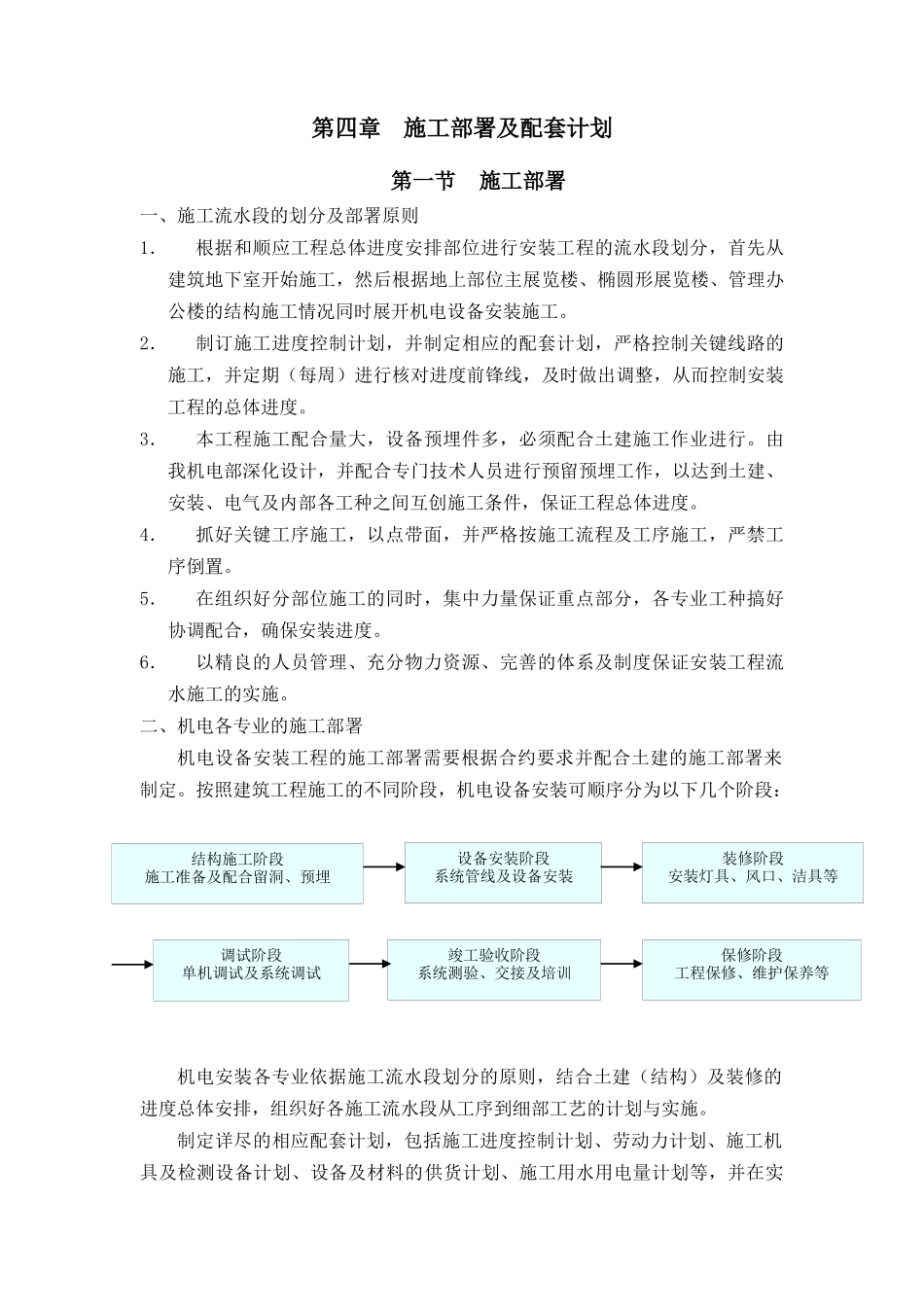

结构施工阶段施工准备及配合留洞、预埋设备安装阶段系统管线及设备安装装修阶段安装灯具、风口、洁具等调试阶段单机调试及系统调试竣工验收阶段系统测验、交接及培训保修阶段工程保修、维护保养等第四章施工部署及配套计划第一节施工部署一、施工流水段的划分及部署原则1.根据和顺应工程总体进度安排部位进行安装工程的流水段划分,首先从建筑地下室开始施工,然后根据地上部位主展览楼、椭圆形展览楼、管理办公楼的结构施工情况同时展开机电设备安装施工
2.制订施工进度控制计划,并制定相应的配套计划,严格控制关键线路的施工,并定期(每周)进行核对进度前锋线,及时做出调整,从而控制安装工程的总体进度
3.本工程施工配合量大,设备预埋件多,必须配合土建施工作业进行
由我机电部深化设计,并配合专门技术人员进行预留预埋工作,以达到土建、安装、电气及内部各工种之间互创施工条件,保证工程总体进度
4.抓好关键工序施工,以点带面,并严格按施工流程及工序施工,严禁工序倒置
5.在组织好分部位施工的同时,集中力量保证重点部分,各专业工种搞好协调配合,确保安装进度
6.以精良的人员管理、充分物力资源、完善的体系及制度保证安装工程流水施工的实施
二、机电各专业的施工部署机电设备安装工程的施工部署需要根据合约要求并配合土建的施工部署来制定
按照建筑工程施工的不同阶段,机电设备安装可顺序分为以下几个阶段:机电安装各专业依据施工流水段划分的原则,结合土建(结构)及装修的进度总体安排,组织好各施工流水段从工序到细部工艺的计划与实施

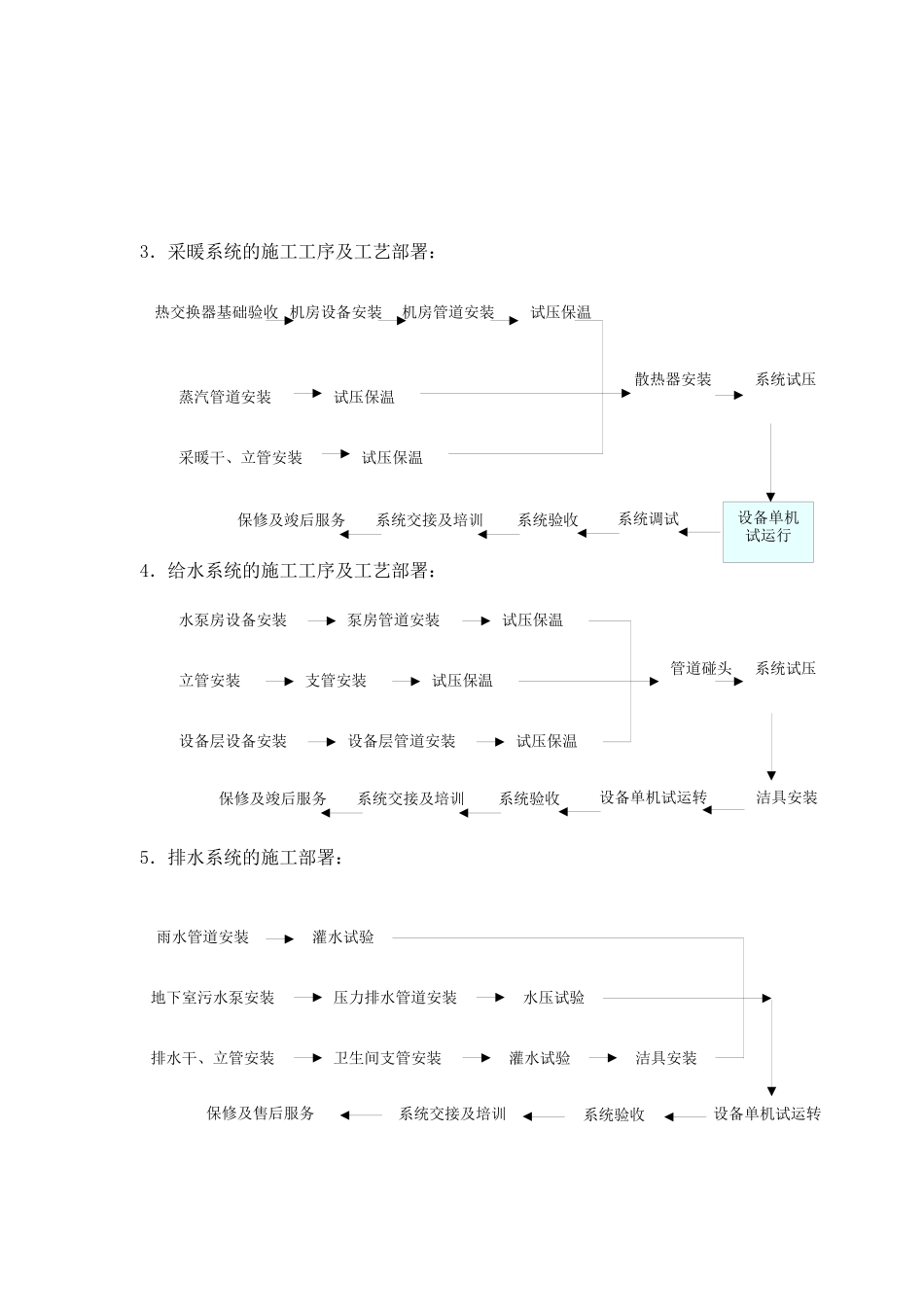

制定详尽的相应配套计划,包括施工进度控制计划、劳动力计划、施工机具及检测设备计划、设备及材料的供货计划、施工用水用电量计划等,并在实冷冻机房设备基础验收设备安装机房内管道安装系统试压保温干管与竖井管道安装水平管道安装风机盘管和空调箱安装设备配管系统试压保温设备层基础验收设备安装管道安装系统试压保温系统碰头系
