桥梁墩柱施工方案一、工程概况1

1概述本项目共有主线桥10座,其中大桥6座、中桥3座、小桥1座
立柱设计为圆柱共有φ0
2、三种规格,最高的立柱为4
砼采用C30,模板用定型钢模
2主要工程数量表立柱工程数量表桥名立柱直径(米)数量(根)立柱高度(最高)米备注龙赛湖小桥0
8龙赛湖1#桥1
76肋板数量12根龙赛湖2#桥1
57肋板数量4根龙赛湖3#桥1
64肋板数量8根龙赛湖4#桥1
26龙赛湖5#桥1
69肋板数量12根东方红中桥1
52肋板数量8根湾挡中桥0潭堵坝大桥0五龙河大桥1
施工进度计划首先根据桥梁施工总体计划进行编制,编制时考虑以下几个方面
桥梁施工的总体施工安排:第二
根据桥梁桩基的施工情况;第三
根据立柱模板供应的情况来确定
根据以下三个方面的情况及时对施工顺序及施工设备进行调理,配备足够的人员

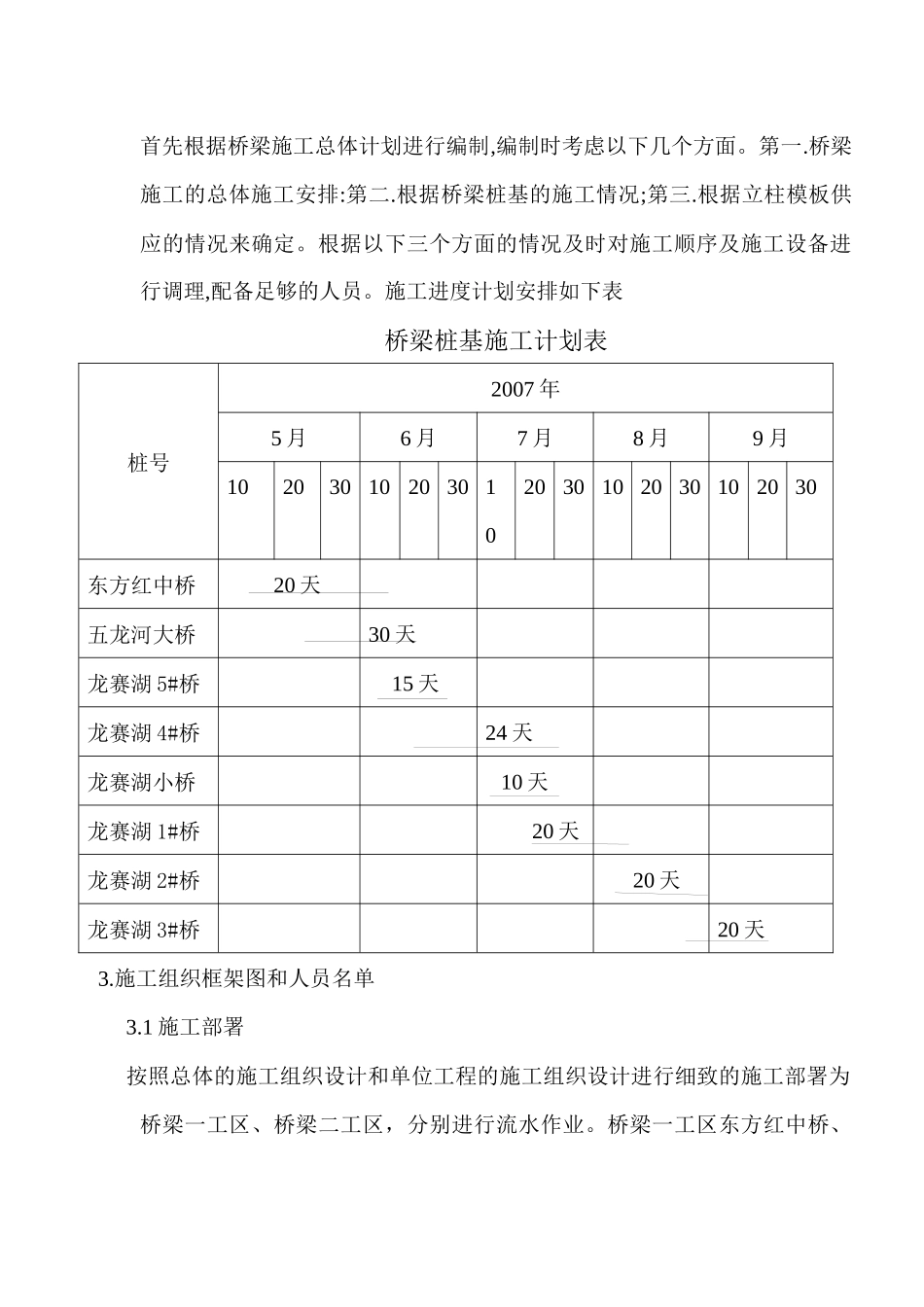

施工进度计划安排如下表桥梁桩基施工计划表桩号2007年5月6月7月8月9月102030102030102030102030102030东方红中桥20天五龙河大桥30天龙赛湖5#桥15天龙赛湖4#桥24天龙赛湖小桥10天龙赛湖1#桥20天龙赛湖2#桥20天龙赛湖3#桥20天3
施工组织框架图和人员名单3
1施工部署按照总体的施工组织设计和单位工程的施工组织设计进行细致的施工部署为桥梁一工区、桥梁二工区,分别进行流水作业
桥梁一工区东方红中桥、五龙河大桥桩基施工,桥梁二工区龙赛湖1#桥、龙赛湖2#桥、龙赛湖3#桥龙赛湖4#桥、龙赛湖5#桥、龙赛湖小桥桩基施工
桥梁桩基施工计划开工时间为2005
1~2007
2施工组织框架图为了保证施工工期以及施工质量,我项目部成立桥梁立柱管理班子进行指挥、协调并解决施工中遇到的问题,组织机构图如下3
