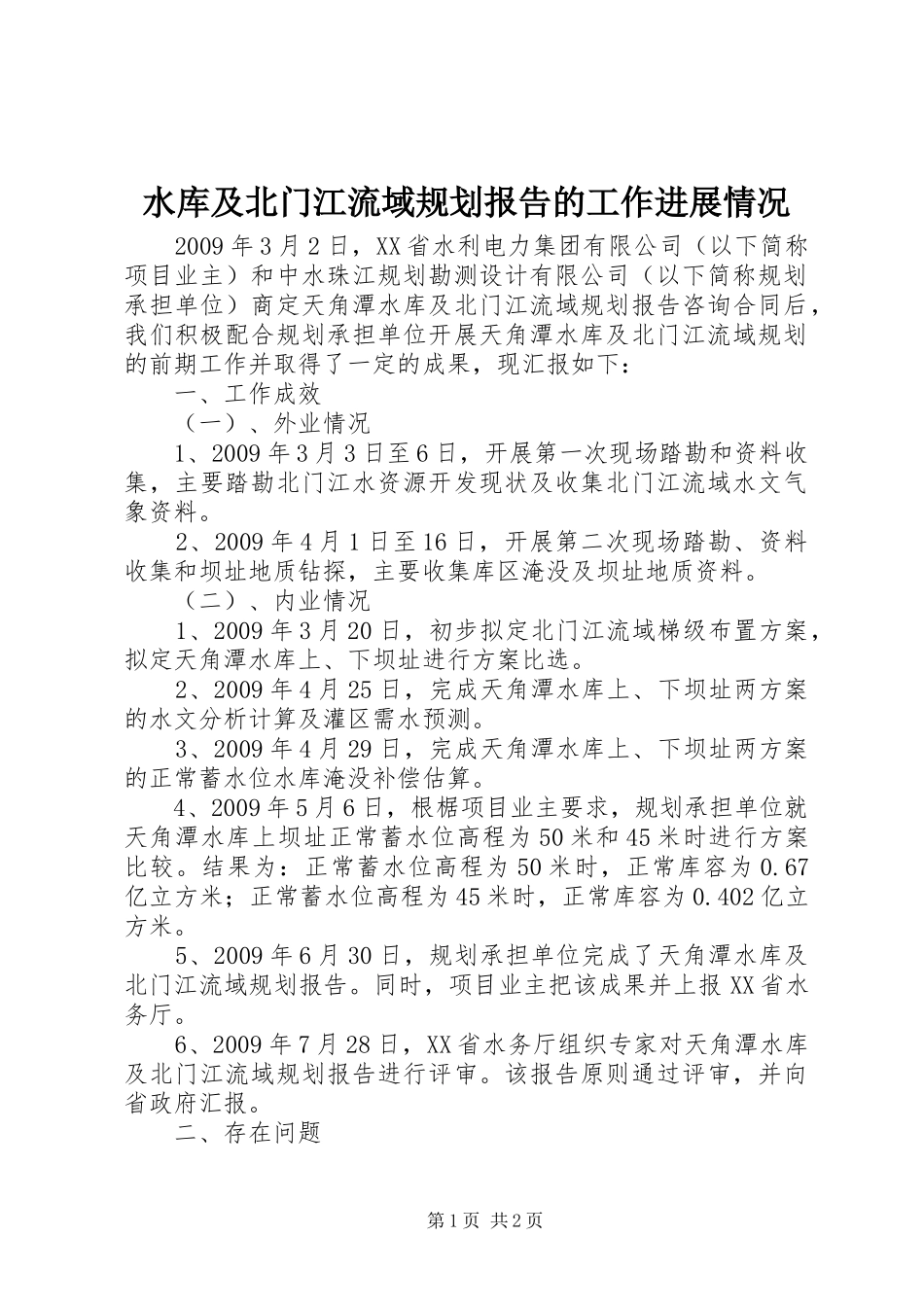

水库及北门江流域规划报告的工作进展情况2009年3月2日,XX省水利电力集团有限公司(以下简称项目业主)和中水珠江规划勘测设计有限公司(以下简称规划承担单位)商定天角潭水库及北门江流域规划报告咨询合同后,我们积极配合规划承担单位开展天角潭水库及北门江流域规划的前期工作并取得了一定的成果,现汇报如下:一、工作成效(一)、外业情况1、2009年3月3日至6日,开展第一次现场踏勘和资料收集,主要踏勘北门江水资源开发现状及收集北门江流域水文气象资料
2、2009年4月1日至16日,开展第二次现场踏勘、资料收集和坝址地质钻探,主要收集库区淹没及坝址地质资料
(二)、内业情况1、2009年3月20日,初步拟定北门江流域梯级布置方案,拟定天角潭水库上、下坝址进行方案比选
2、2009年4月25日,完成天角潭水库上、下坝址两方案的水文分析计算及灌区需水预测
3、2009年4月29日,完成天角潭水库上、下坝址两方案的正常蓄水位水库淹没补偿估算
4、2009年5月6日,根椐项目业主要求,规划承担单位就天角潭水库上坝址正常蓄水位高程为50米和45米时进行方案比较
结果为:正常蓄水位高程为50米时,正常库容为0
67亿立方米;正常蓄水位高程为45米时,正常库容为0
402亿立方米
5、2009年6月30日,规划承担单位完成了天角潭水库及北门江流域规划报告
同时,项目业主把该成果并上报XX省水务厅
6、2009年7月28日,XX省水务厅组织专家对天角潭水库及北门江流域规划报告进行评审
该报告原则通过评审,并向省政府汇报

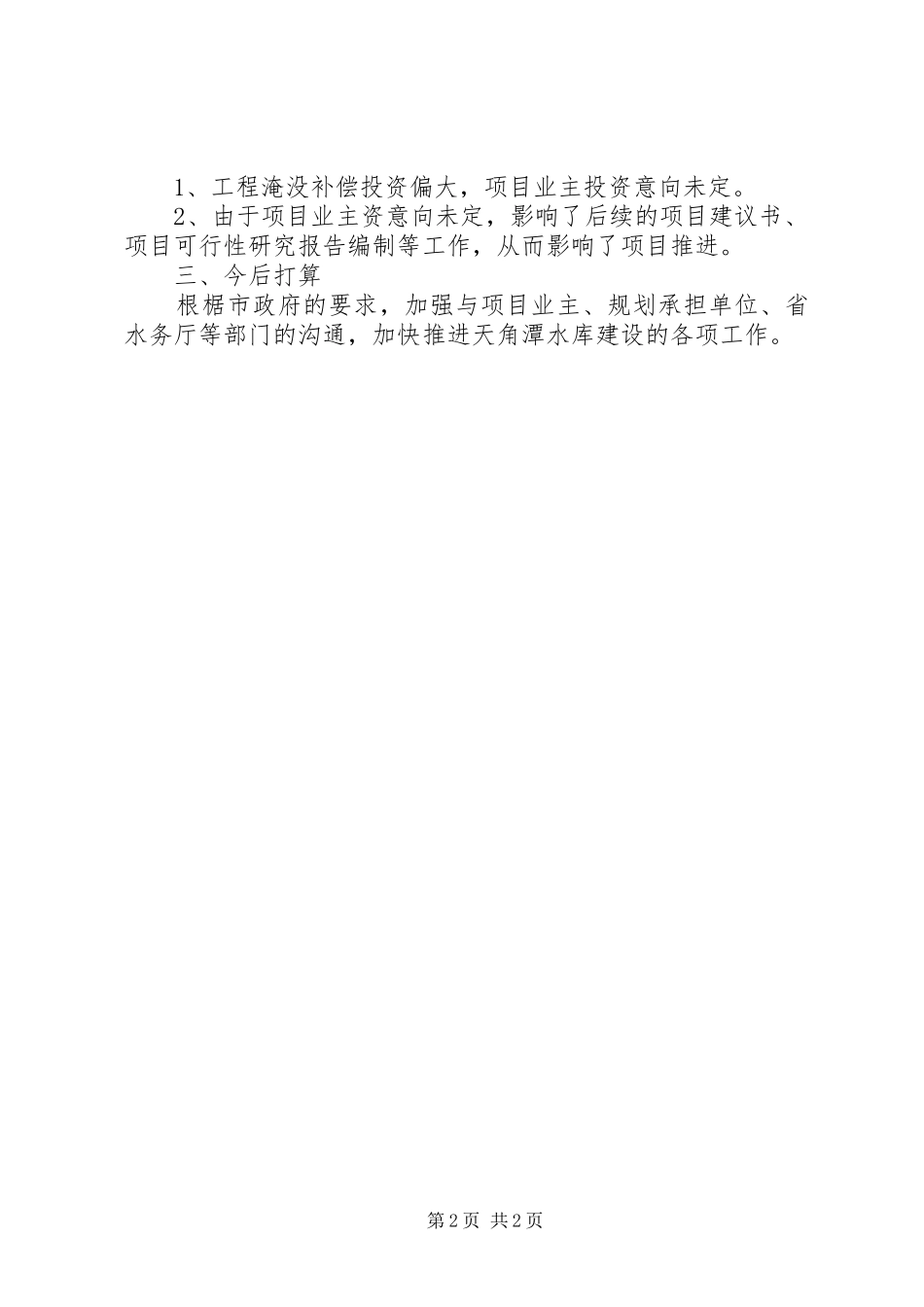

二、存在问题第1页共2页1、工程淹没补偿投资偏大,项目业主投资意向未定
2、由于项目业主资意向未定,影响了后续的项目建议书、项目可行性研究报告编制等工作,从而影响了项目推进
三、今后打算根椐市政府的要求,加强与项目业主、规划承担单位、省水务厅等部门的沟通,加快推进天角潭水库建设的各项
