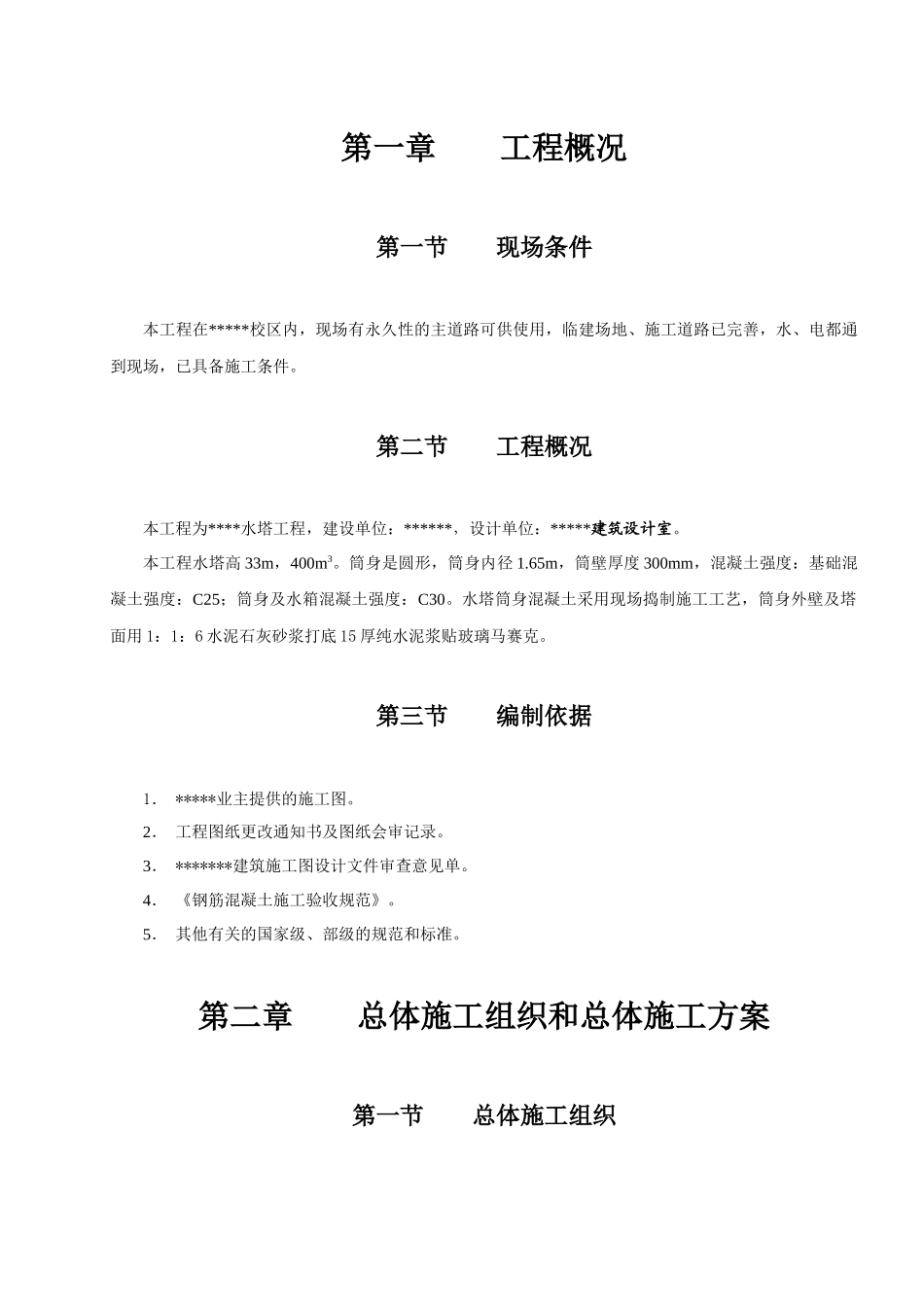

第一章工程概况第一节现场条件本工程在*****校区内,现场有永久性的主道路可供使用,临建场地、施工道路已完善,水、电都通到现场,已具备施工条件
第二节工程概况本工程为****水塔工程,建设单位:******,设计单位:*****建筑设计室
本工程水塔高33m,400m3
筒身是圆形,筒身内径1
65m,筒壁厚度300mm,混凝土强度:基础混凝土强度:C25;筒身及水箱混凝土强度:C30
水塔筒身混凝土采用现场捣制施工工艺,筒身外壁及塔面用1:1:6水泥石灰砂浆打底15厚纯水泥浆贴玻璃马赛克
第三节编制依据1.*****业主提供的施工图
2.工程图纸更改通知书及图纸会审记录
3.*******建筑施工图设计文件审查意见单
4.《钢筋混凝土施工验收规范》
5.其他有关的国家级、部级的规范和标准

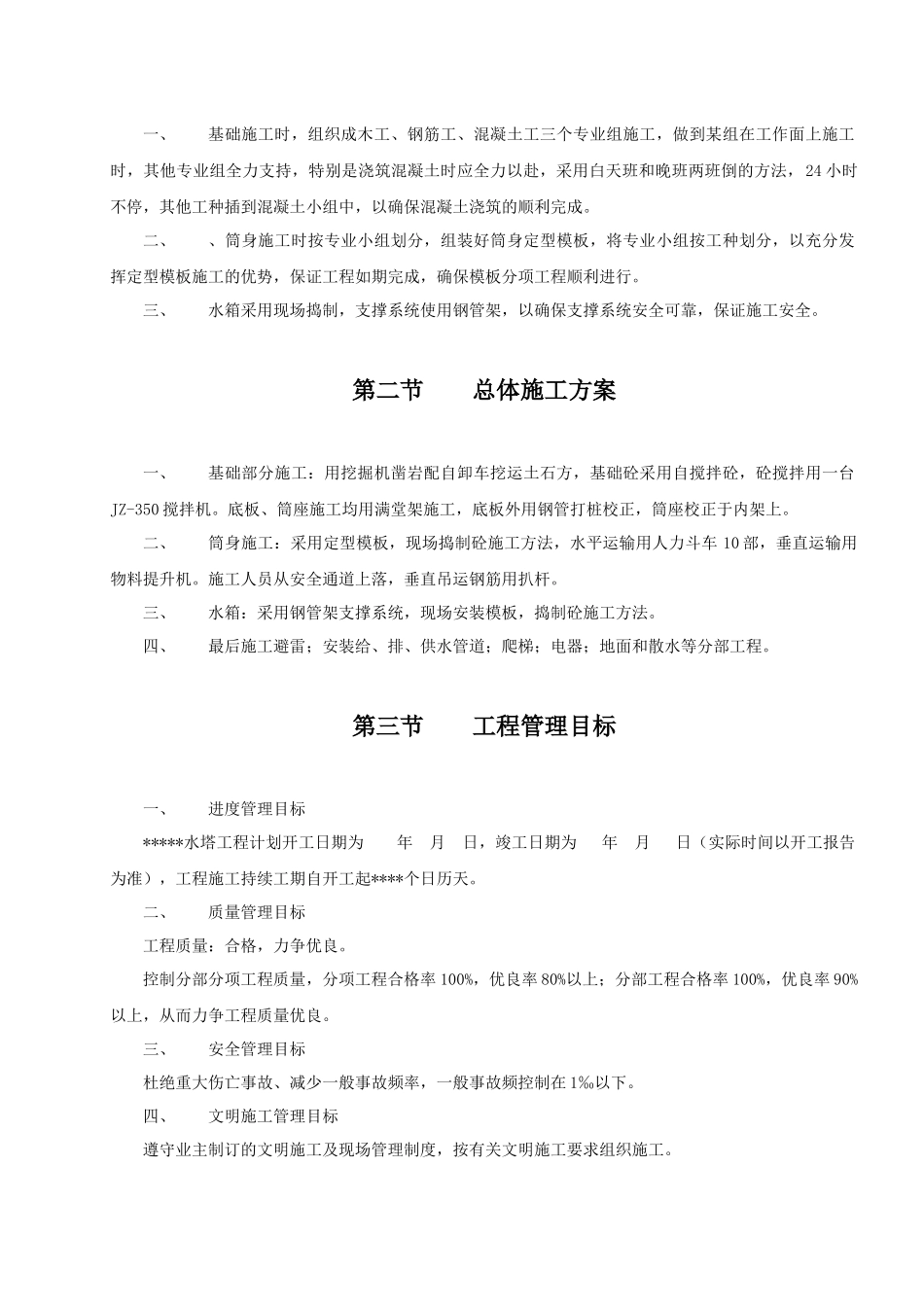

第二章总体施工组织和总体施工方案第一节总体施工组织一、基础施工时,组织成木工、钢筋工、混凝土工三个专业组施工,做到某组在工作面上施工时,其他专业组全力支持,特别是浇筑混凝土时应全力以赴,采用白天班和晚班两班倒的方法,24小时不停,其他工种插到混凝土小组中,以确保混凝土浇筑的顺利完成
二、、筒身施工时按专业小组划分,组装好筒身定型模板,将专业小组按工种划分,以充分发挥定型模板施工的优势,保证工程如期完成,确保模板分项工程顺利进行
三、水箱采用现场捣制,支撑系统使用钢管架,以确保支撑系统安全可靠,保证施工安全

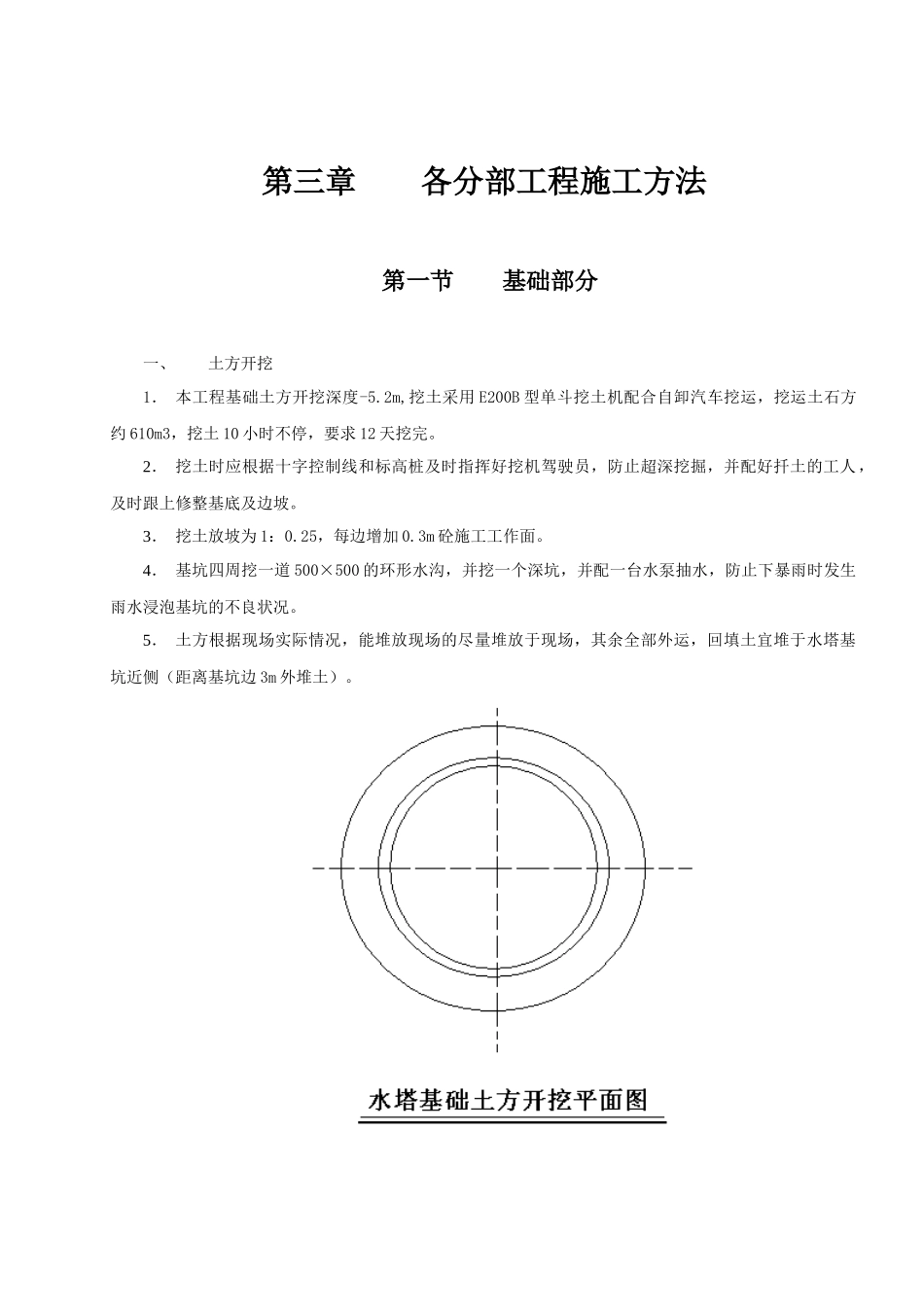

第二节总体施工方案一、基础部分施工:用挖掘机凿岩配自卸车挖运土石方,基础砼采用自搅拌砼,砼搅拌用一台JZ-350搅拌机
底板、筒座施工均用满堂架施工,底板外用钢管打桩校正,筒座校正于内架上
二、筒身施工:采用定型模板,现场捣制砼施工方法,水平运输用人力斗车10部,垂直运输用物料提升机
施工人员从安全通道上落,垂直吊运钢筋用扒杆
三、水箱:采用钢管架支撑系统,现场安装模板,捣制砼施工方法
