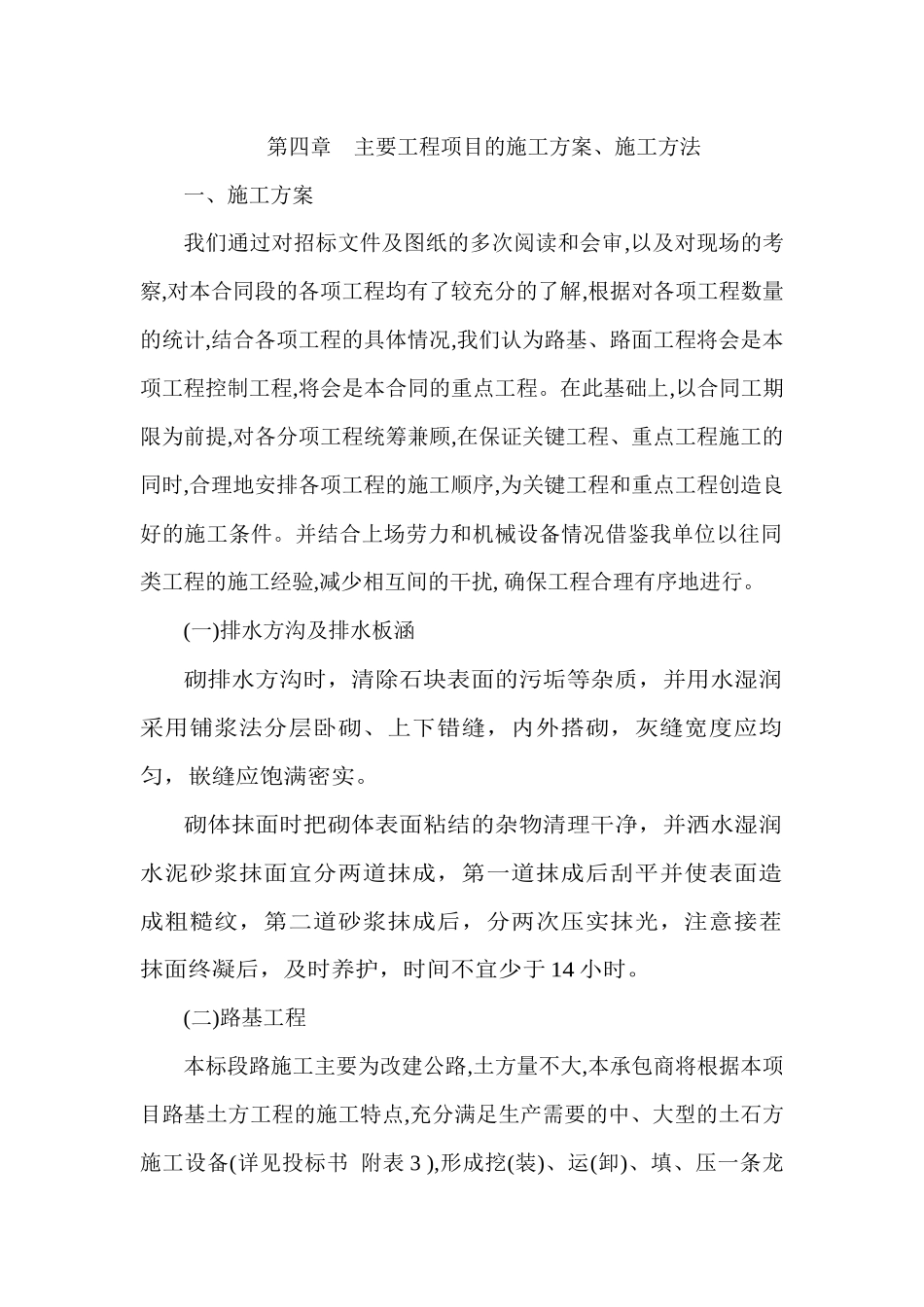

第四章主要工程项目的施工方案、施工方法一、施工方案我们通过对招标文件及图纸的多次阅读和会审,以及对现场的考察,对本合同段的各项工程均有了较充分的了解,根据对各项工程数量的统计,结合各项工程的具体情况,我们认为路基、路面工程将会是本项工程控制工程,将会是本合同的重点工程
在此基础上,以合同工期限为前提,对各分项工程统筹兼顾,在保证关键工程、重点工程施工的同时,合理地安排各项工程的施工顺序,为关键工程和重点工程创造良好的施工条件
并结合上场劳力和机械设备情况借鉴我单位以往同类工程的施工经验,减少相互间的干扰,确保工程合理有序地进行

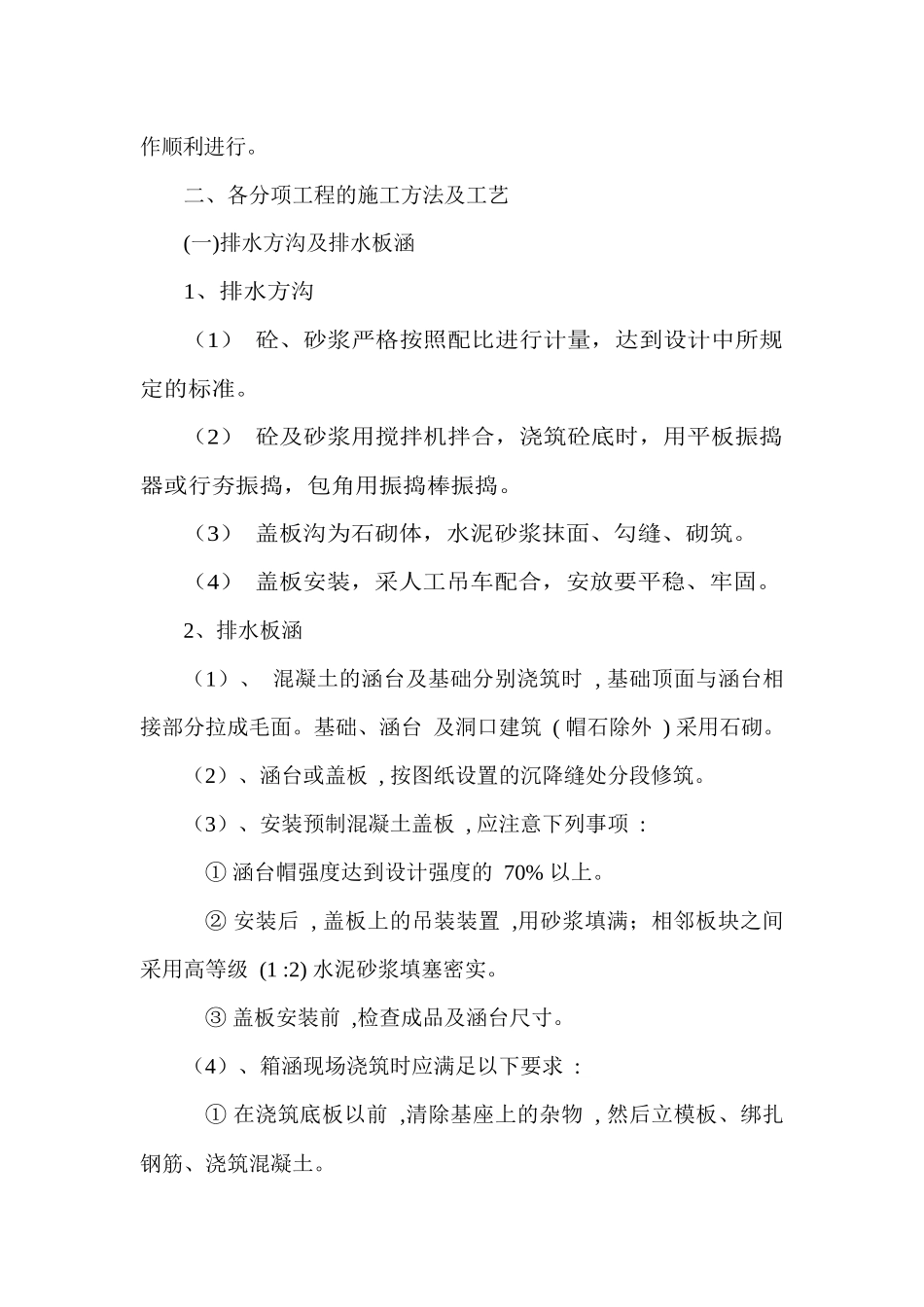

(一)排水方沟及排水板涵砌排水方沟时,清除石块表面的污垢等杂质,并用水湿润采用铺浆法分层卧砌、上下错缝,内外搭砌,灰缝宽度应均匀,嵌缝应饱满密实
砌体抹面时把砌体表面粘结的杂物清理干净,并洒水湿润水泥砂浆抹面宜分两道抹成,第一道抹成后刮平并使表面造成粗糙纹,第二道砂浆抹成后,分两次压实抹光,注意接茬抹面终凝后,及时养护,时间不宜少于14小时
(二)路基工程本标段路施工主要为改建公路,土方量不大,本承包商将根据本项目路基土方工程的施工特点,充分满足生产需要的中、大型的土石方施工设备(详见投标书附表3),形成挖(装)、运(卸)、填、压一条龙生产作业线

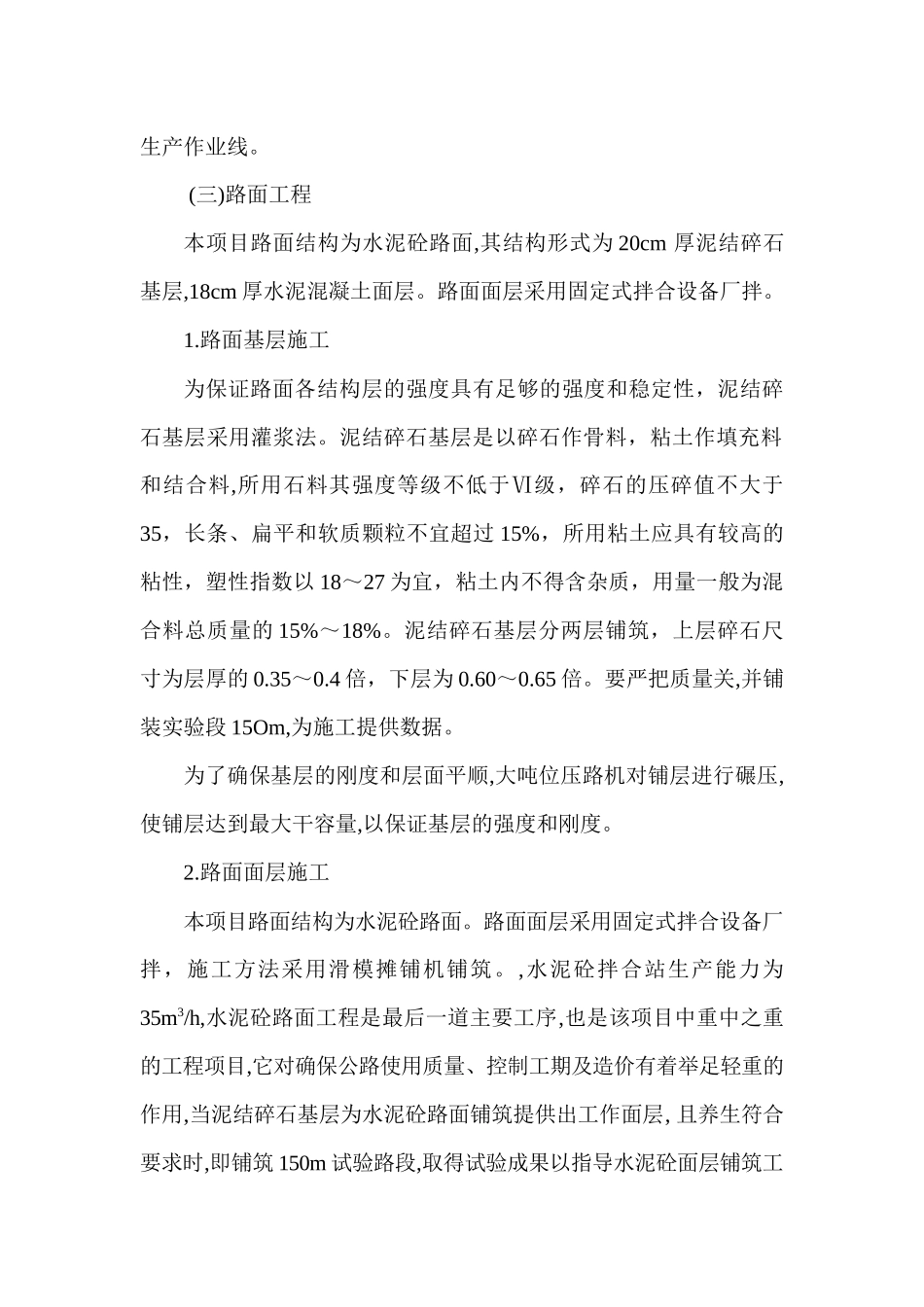

(三)路面工程本项目路面结构为水泥砼路面,其结构形式为20cm厚泥结碎石基层,18cm厚水泥混凝土面层
路面面层采用固定式拌合设备厂拌
路面基层施工为保证路面各结构层的强度具有足够的强度和稳定性,泥结碎石基层采用灌浆法
泥结碎石基层是以碎石作骨料,粘土作填充料和结合料,所用石料其强度等级不低于Ⅵ级,碎石的压碎值不大于35,长条、扁平和软质颗粒不宜超过15%,所用粘土应具有较高的粘性,塑性指数以18~27为宜,粘土内不得含杂质,用量一般为混合料总质量的15%~18%
泥结碎石基层分两层铺筑,上层碎石尺寸为
