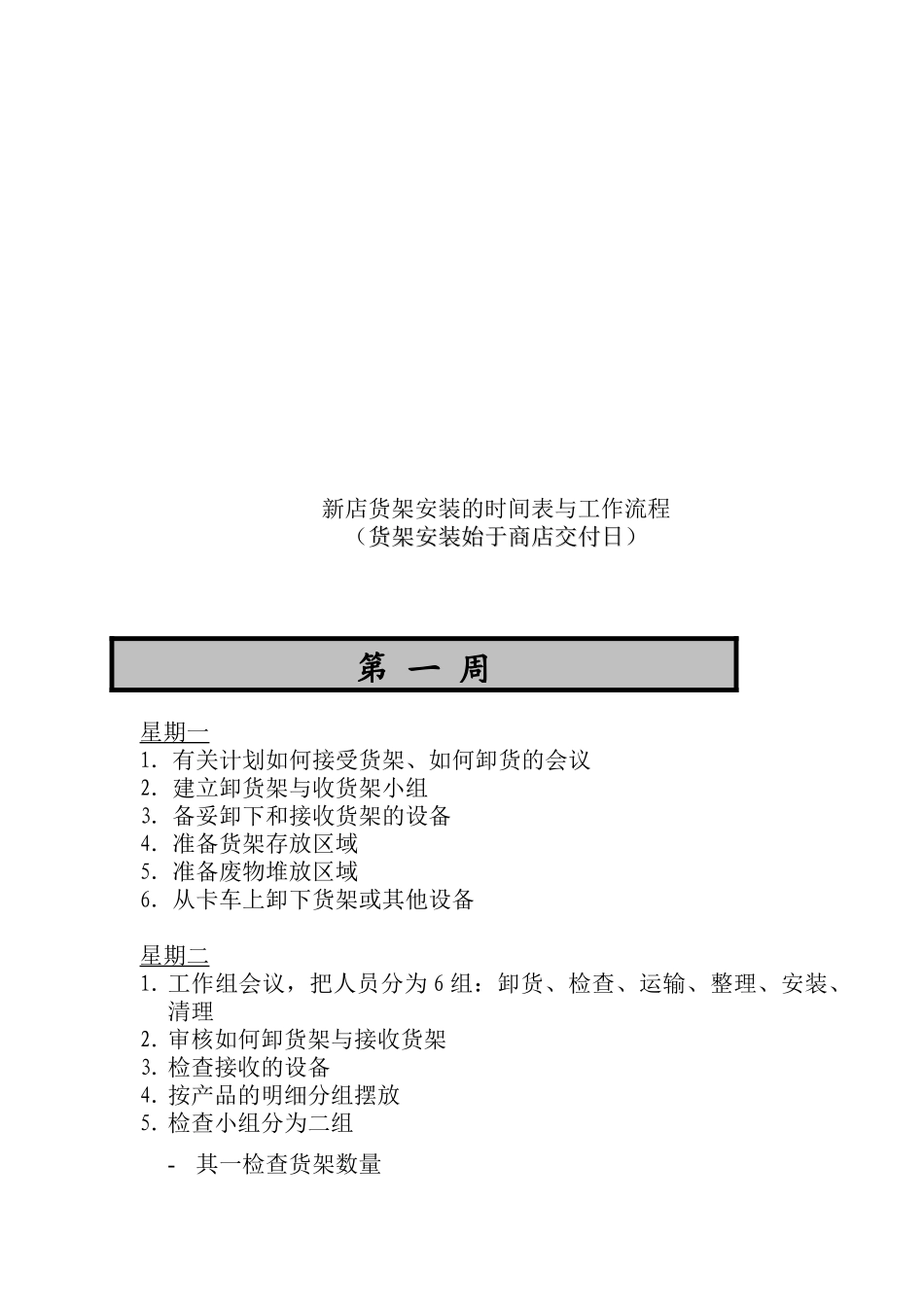

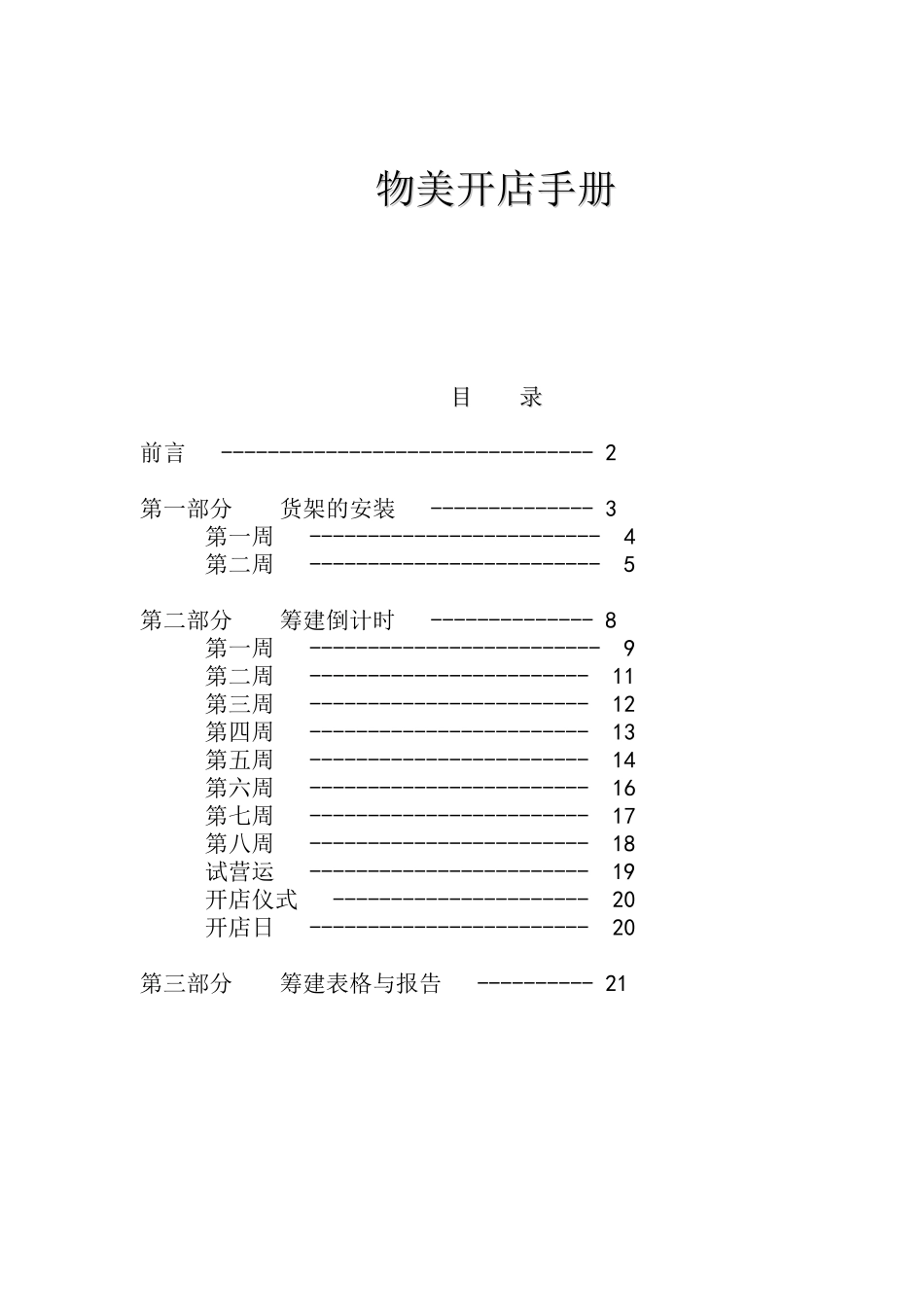

物美开店手册物美开店手册目录目录前言--------------------------------2第一部分货架的安装--------------3第一周-------------------------4第二周-------------------------5第二部分筹建倒计时--------------8第一周-------------------------9第二周------------------------11第三周------------------------12第四周------------------------13第五周------------------------14第六周------------------------16第七周------------------------17第八周------------------------18试营运------------------------19开店仪式----------------------20开店日------------------------20第三部分筹建表格与报告----------21新店货架安装的时间表与工作流程(货架安装始于商店交付日货架安装始于商店交付日)星期一1
有关计划如何接受货架、如何卸货的会议2
建立卸货架与收货架小组3
备妥卸下和接收货架的设备4
准备货架存放区域5
准备废物堆放区域6
从卡车上卸下货架或其他设备星期二1
工作组会议,把人员分为6组:卸货、检查、运输、整理、安装、清理2
审核如何卸货架与接收货架3
检查接收的设备4
按产品的明细分组摆放5

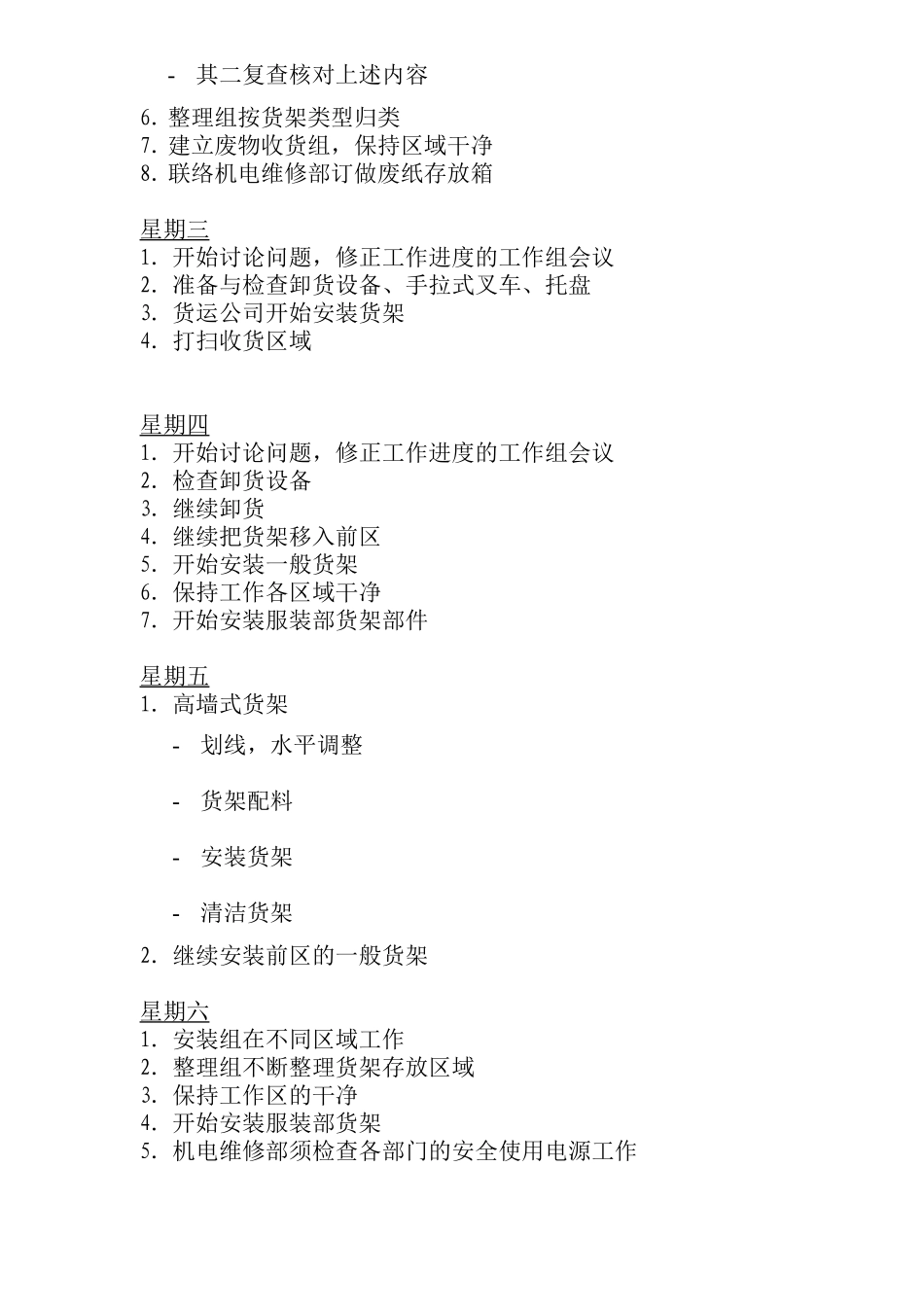

检查小组分为二组-其一检查货架数量第一周-其二复查核对上述内容6
整理组按货架类型归类7
建立废物收货组,保持区域干净8
联络机电维修部订做废纸存放箱星期三1
开始讨论问题,修正工作进度的工作组会议2
