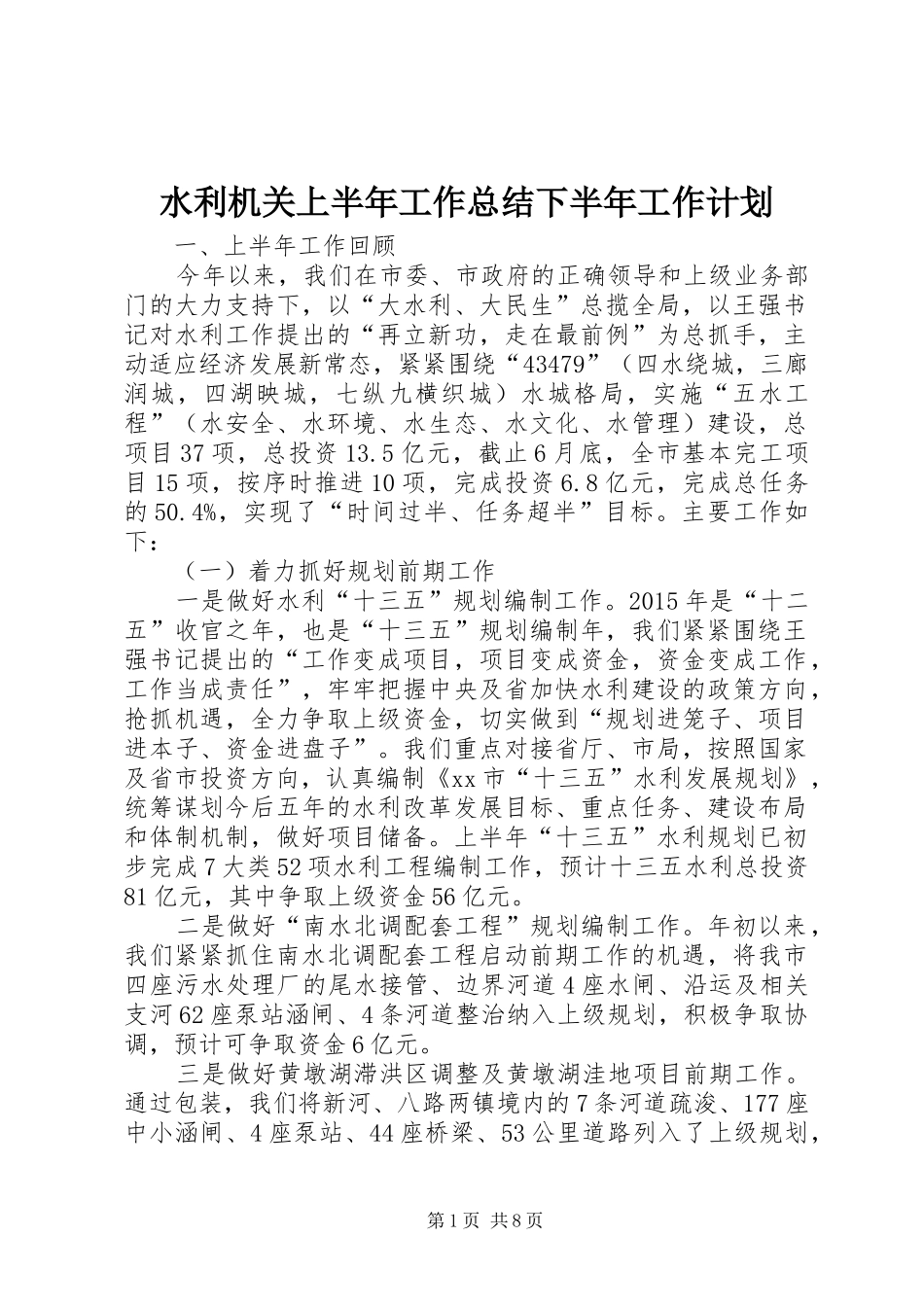

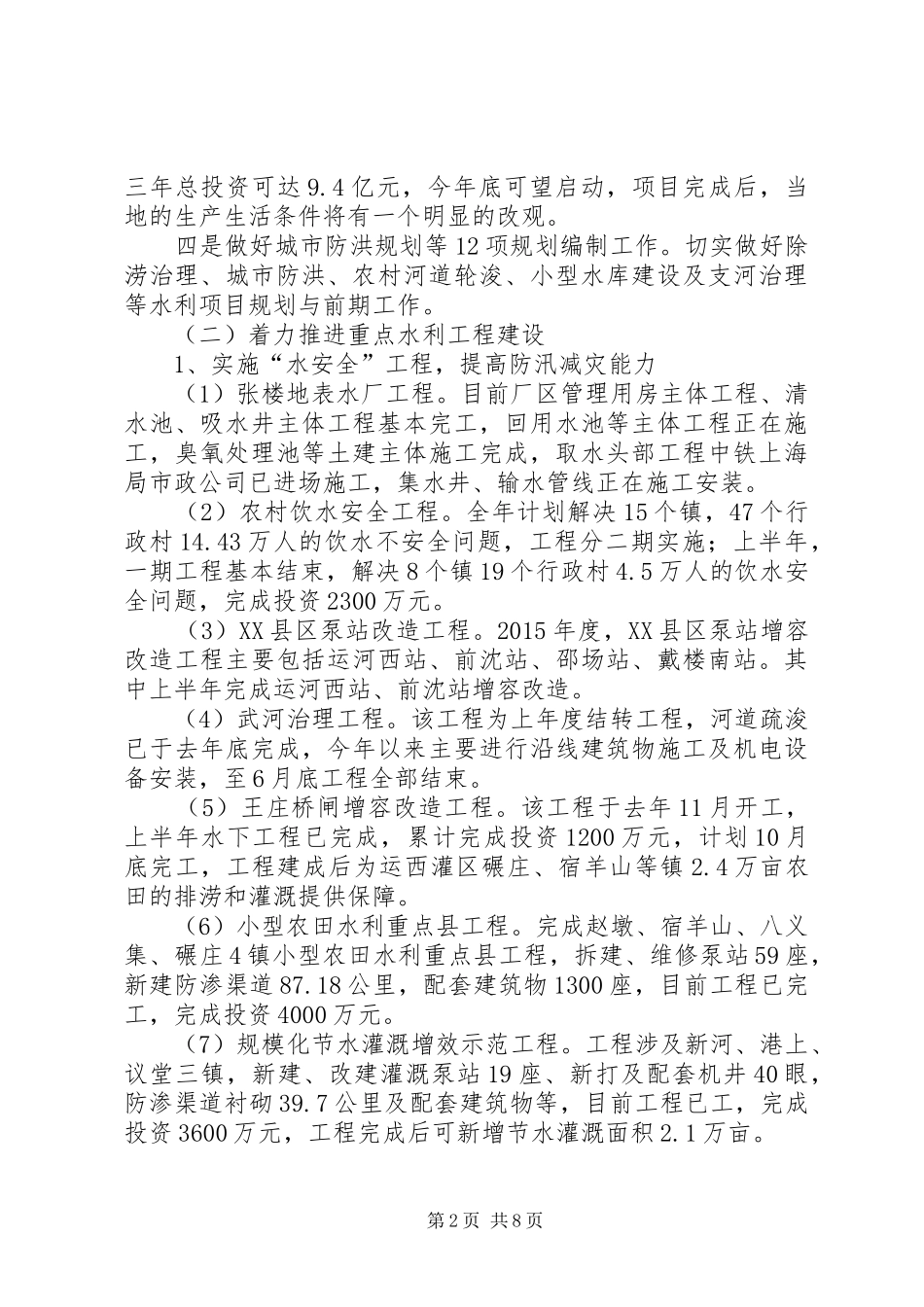

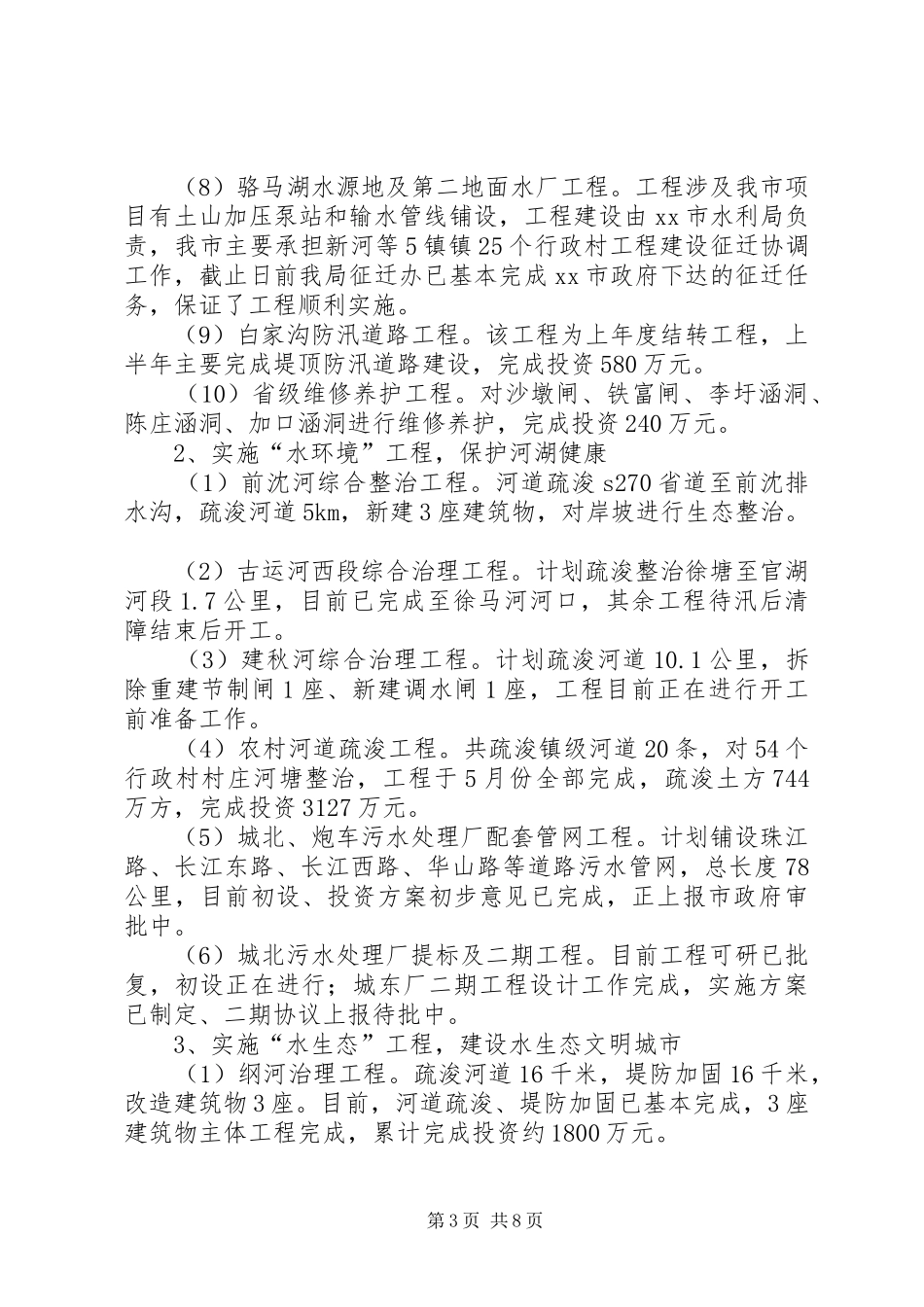

水利机关上半年工作总结下半年工作计划一、上半年工作回顾今年以来,我们在市委、市政府的正确领导和上级业务部门的大力支持下,以“大水利、大民生”总揽全局,以王强书记对水利工作提出的“再立新功,走在最前例”为总抓手,主动适应经济发展新常态,紧紧围绕“43479”(四水绕城,三廊润城,四湖映城,七纵九横织城)水城格局,实施“五水工程”(水安全、水环境、水生态、水文化、水管理)建设,总项目37项,总投资13
5亿元,截止6月底,全市基本完工项目15项,按序时推进10项,完成投资6
8亿元,完成总任务的50
4%,实现了“时间过半、任务超半”目标
主要工作如下:(一)着力抓好规划前期工作一是做好水利“十三五”规划编制工作
2015年是“十二五”收官之年,也是“十三五”规划编制年,我们紧紧围绕王强书记提出的“工作变成项目,项目变成资金,资金变成工作,工作当成责任”,牢牢把握中央及省加快水利建设的政策方向,抢抓机遇,全力争取上级资金,切实做到“规划进笼子、项目进本子、资金进盘子”
我们重点对接省厅、市局,按照国家及省市投资方向,认真编制《xx市“十三五”水利发展规划》,统筹谋划今后五年的水利改革发展目标、重点任务、建设布局和体制机制,做好项目储备
上半年“十三五”水利规划已初步完成7大类52项水利工程编制工作,预计十三五水利总投资81亿元,其中争取上级资金56亿元
二是做好“南水北调配套工程”规划编制工作
年初以来,我们紧紧抓住南水北调配套工程启动前期工作的机遇,将我市四座污水处理厂的尾水接管、边界河道4座水闸、沿运及相关支河62座泵站涵闸、4条河道整治纳入上级规划,积极争取协调,预计可争取资金6亿元
三是做好黄墩湖滞洪区调整及黄墩湖洼地项目前期工作
通过包装,我们将新河、八路两镇境内的7条河道疏浚、177座中小涵闸、4座泵站、44座桥梁、53公里道路列入了上级规划,第1页共8页三年总投资
