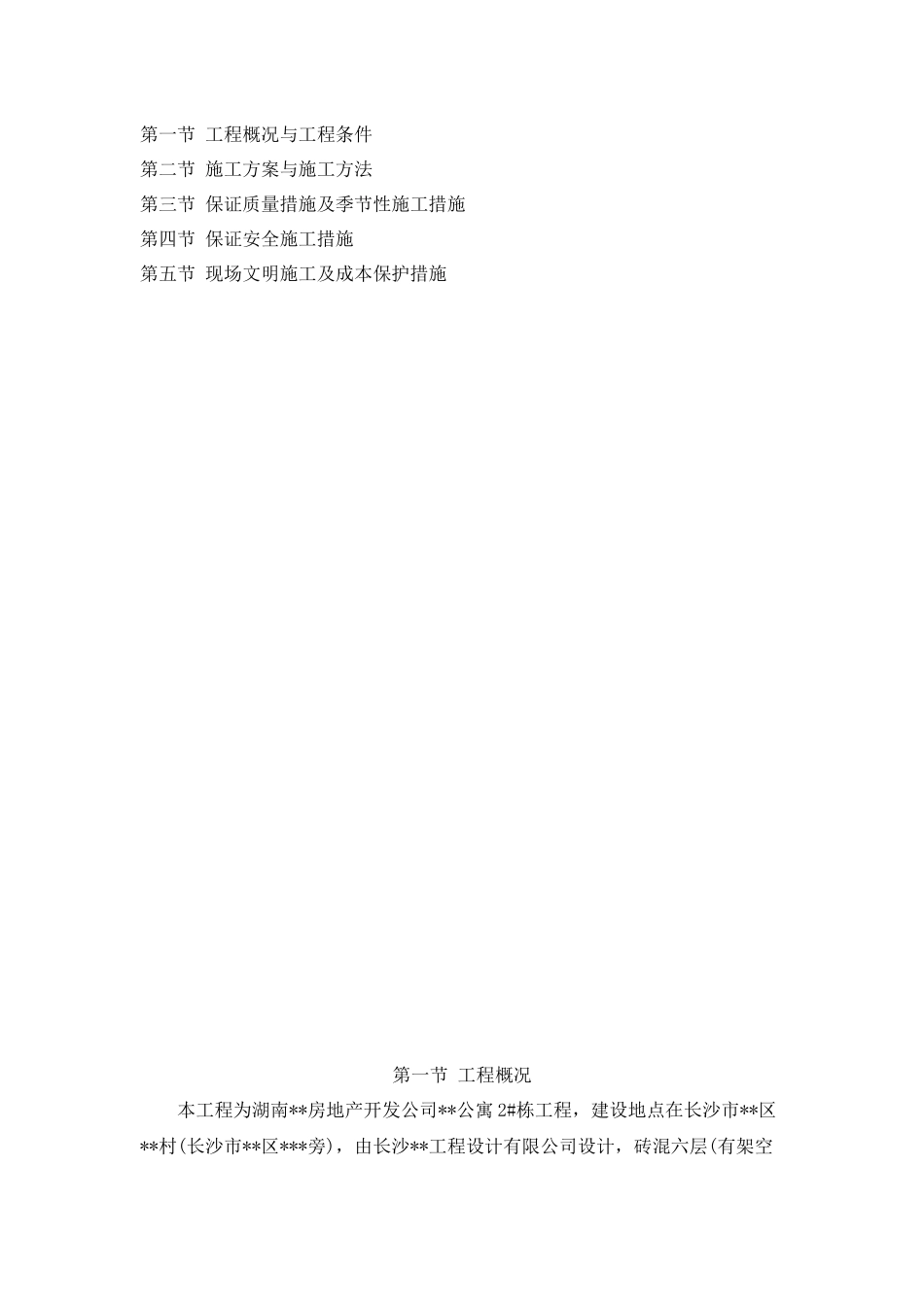

施工方案编制:审核:审批:编制单位:编制日期:2009年1月15日目录第一节工程概况与工程条件第二节施工方案与施工方法第三节保证质量措施及季节性施工措施第四节保证安全施工措施第五节现场文明施工及成本保护措施第一节工程概况本工程为湖南**房地产开发公司**公寓2#栋工程,建设地点在长沙市**区**村(长沙市**区***旁),由长沙**工程设计有限公司设计,砖混六层(有架空层),总建筑面积3221
7m2,建筑物高度19

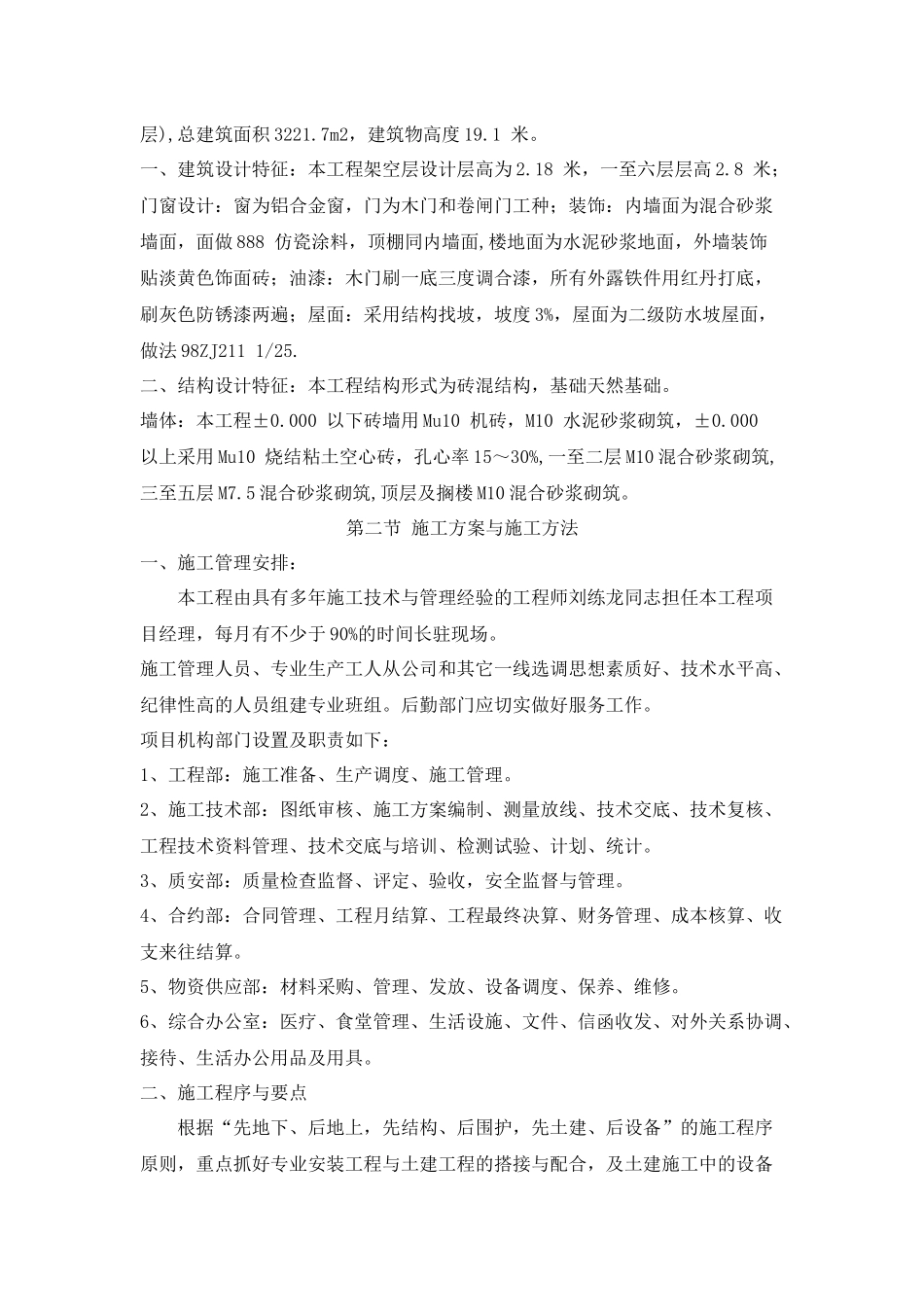

一、建筑设计特征:本工程架空层设计层高为2
18米,一至六层层高2
8米;门窗设计:窗为铝合金窗,门为木门和卷闸门工种;装饰:内墙面为混合砂浆墙面,面做888仿瓷涂料,顶棚同内墙面,楼地面为水泥砂浆地面,外墙装饰贴淡黄色饰面砖;油漆:木门刷一底三度调合漆,所有外露铁件用红丹打底,刷灰色防锈漆两遍;屋面:采用结构找坡,坡度3%,屋面为二级防水坡屋面,做法98ZJ2111/25
二、结构设计特征:本工程结构形式为砖混结构,基础天然基础
墙体:本工程±0
000以下砖墙用Mu10机砖,M10水泥砂浆砌筑,±0
000以上采用Mu10烧结粘土空心砖,孔心率15~30%,一至二层M10混合砂浆砌筑,三至五层M7
5混合砂浆砌筑,顶层及搁楼M10混合砂浆砌筑
第二节施工方案与施工方法一、施工管理安排:本工程由具有多年施工技术与管理经验的工程师刘练龙同志担任本工程项目经理,每月有不少于90%的时间长驻现场
施工管理人员、专业生产工人从公司和其它一线选调思想素质好、技术水平高、纪律性高的人员组建专业班组
后勤部门应切实做好服务工作
项目机构部门设置及职责如下:1、工程部:施工准备、生产调度、施工管理
2、施工技术部:图纸审核、施工方案编制、测量放线、技术交底、技术复核、工程技术资料管理、技术交底与培训、检测试验、计划、统计
3、质安部:质量检查监督、评定、验收,安全监督
