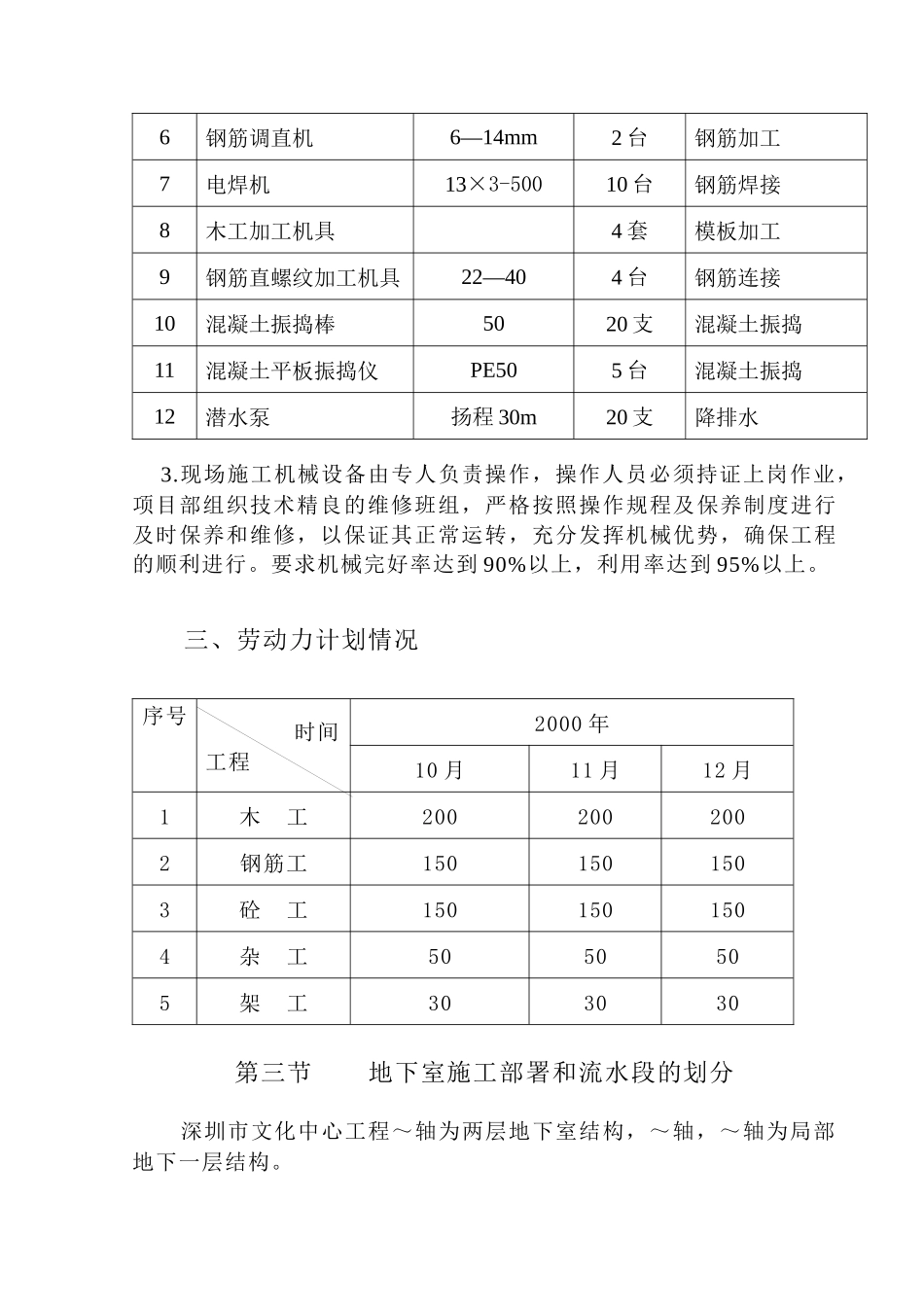

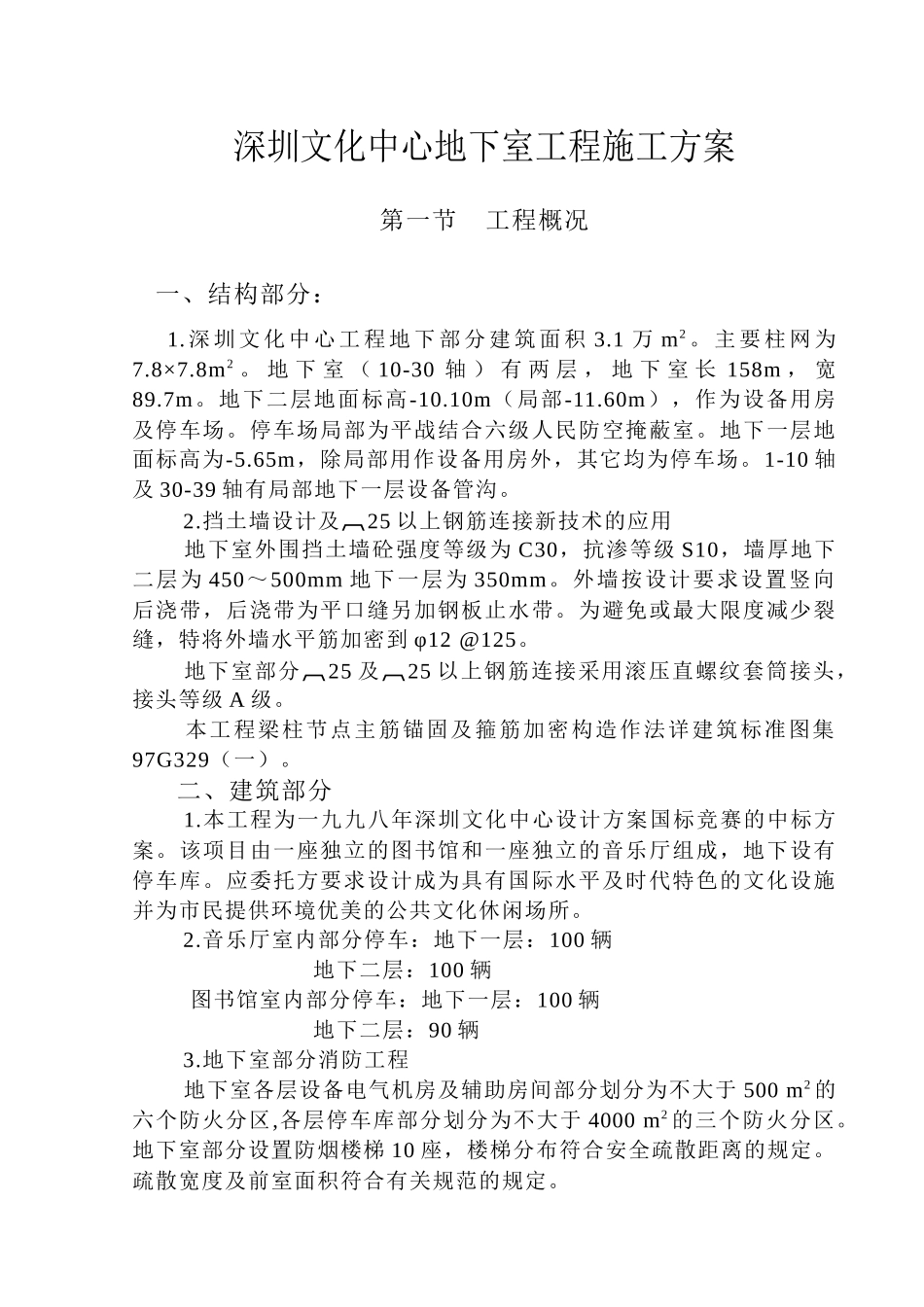

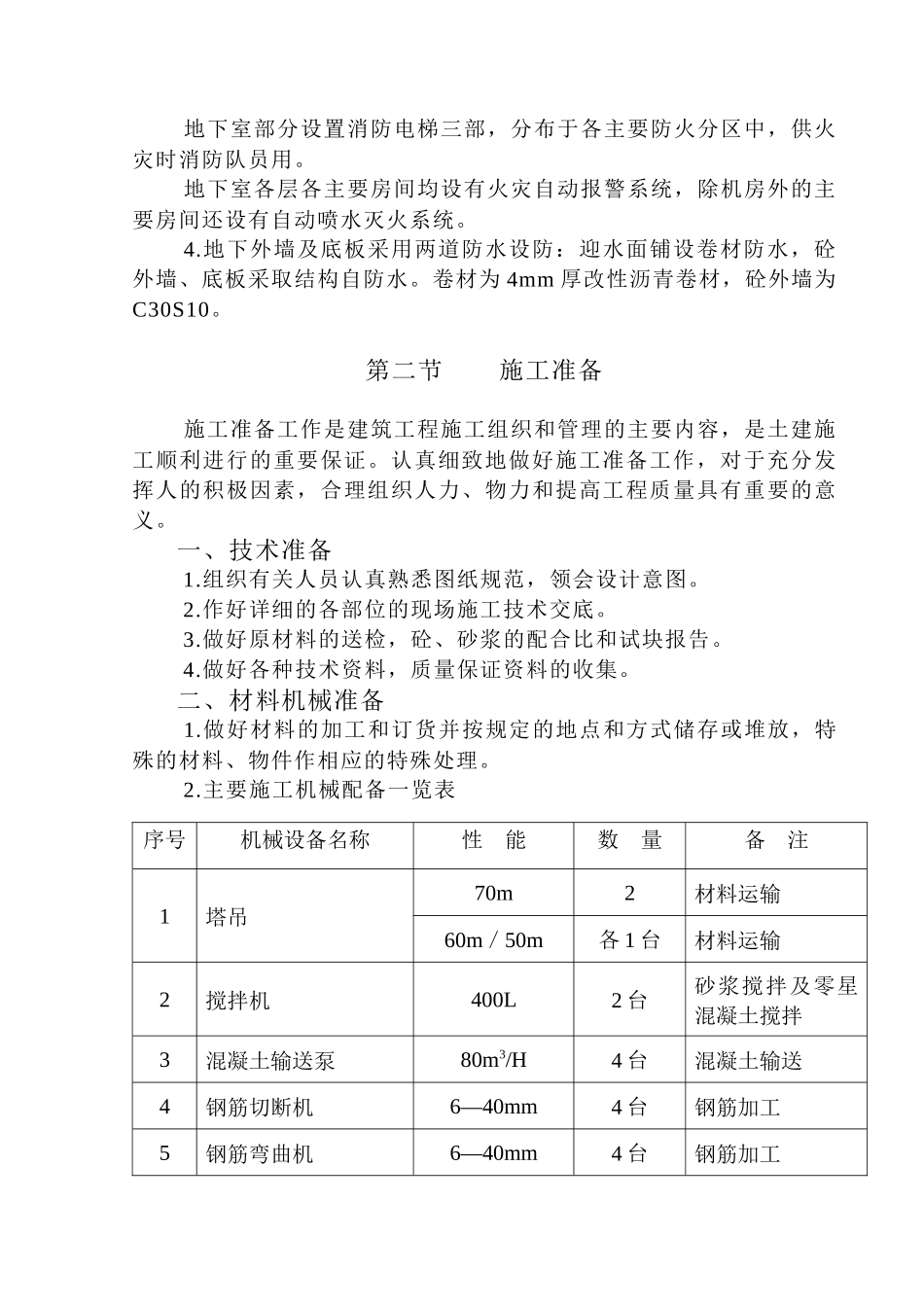

深圳文化中心地下室工程施工方案第一节工程概况一、结构部分:1.深圳文化中心工程地下部分建筑面积3.1万m2。主要柱网为7.8×7.8m2。地下室(10-30轴)有两层,地下室长158m,宽89.7m。地下二层地面标高-10.10m(局部-11.60m),作为设备用房及停车场。停车场局部为平战结合六级人民防空掩蔽室。地下一层地面标高为-5.65m,除局部用作设备用房外,其它均为停车场。1-10轴及30-39轴有局部地下一层设备管沟。2.挡土墙设计及25以上钢筋连接新技术的应用地下室外围挡土墙砼强度等级为C30,抗渗等级S10,墙厚地下二层为450~500mm地下一层为350mm。外墙按设计要求设置竖向后浇带,后浇带为平口缝另加钢板止水带。为避免或最大限度减少裂缝,特将外墙水平筋加密到φ12@125。地下室部分25及25以上钢筋连接采用滚压直螺纹套筒接头,接头等级A级。本工程梁柱节点主筋锚固及箍筋加密构造作法详建筑标准图集97G329(一)。二、建筑部分1.本工程为一九九八年深圳文化中心设计方案国标竞赛的中标方案。该项目由一座独立的图书馆和一座独立的音乐厅组成,地下设有停车库。应委托方要求设计成为具有国际水平及时代特色的文化设施并为市民提供环境优美的公共文化休闲场所。2.音乐厅室内部分停车:地下一层:100辆地下二层:100辆图书馆室内部分停车:地下一层:100辆地下二层:90辆3.地下室部分消防工程地下室各层设备电气机房及辅助房间部分划分为不大于500m2的六个防火分区,各层停车库部分划分为不大于4000m2的三个防火分区。地下室部分设置防烟楼梯10座,楼梯分布符合安全疏散距离的规定。疏散宽度及前室面积符合有关规范的规定。地下室部分设置消防电梯三部,分布于各主要防火分区中,供火灾时消防队员用。地下室各层各主要房间均设有火灾自动报警系统,除机房外的主要房间还设有自动喷水灭火系统。4.地下外墙及底板采用两道防水设防:迎水面铺设卷材防水,砼外墙、底板采取结构自防水。卷材为4mm厚改性沥青卷材,砼外墙为C30S10。第二节施工准备施工准备工作是建筑工程施工组织和管理的主要内容,是土建施工顺利进行的重要保证。认真细致地做好施工准备工作,对于充分发挥人的积极因素,合理组织人力、物力和提高工程质量具有重要的意义。一、技术准备1.组织有关人员认真熟悉图纸规范,领会设计意图。2.作好详细的各部位的现场施工技术交底。3.做好原材料的送检,砼、砂浆的配合比和试块报告。4.做好各种技术资料,质量保证资料的收集。二、材料机械准备1.做好材料的加工和订货并按规定的地点和方式储存或堆放,特殊的材料、物件作相应的特殊处理。2.主要施工机械配备一览表序号机械设备名称性能数量备注1塔吊70m2材料运输60m/50m各1台材料运输2搅拌机400L2台砂浆搅拌及零星混凝土搅拌3混凝土输送泵80m3/H4台混凝土输送4钢筋切断机6—40mm4台钢筋加工5钢筋弯曲机6—40mm4台钢筋加工6钢筋调直机6—14mm2台钢筋加工7电焊机13×3-50010台钢筋焊接8木工加工机具4套模板加工9钢筋直螺纹加工机具22—404台钢筋连接10混凝土振捣棒5020支混凝土振捣11混凝土平板振捣仪PE505台混凝土振捣12潜水泵扬程30m20支降排水3.现场施工机械设备由专人负责操作,操作人员必须持证上岗作业,项目部组织技术精良的维修班组,严格按照操作规程及保养制度进行及时保养和维修,以保证其正常运转,充分发挥机械优势,确保工程的顺利进行。要求机械完好率达到90%以上,利用率达到95%以上。三、劳动力计划情况序号时间工程2000年10月11月12月1木工2002002002钢筋工1501501503砼工1501501504杂工5050505架工303030第三节地下室施工部署和流水段的划分深圳市文化中心工程~轴为两层地下室结构,~轴,~轴为局部地下一层结构。一、~轴地下二层的施工的布置如下:1.底板砼浇筑完成后,先进行独立柱的施工,独立柱砼浇注至二层顶板下200mm,地下室二层内墙及外墙同二层顶板同时浇筑,外墙施工缝留设在二层顶板面上500mm的位置。2.地下一层独立柱砼也先浇注至顶板下200mm位置,内墙及外墙和顶板同时浇筑,外墙施工缝留设在板面上500mm高的位置。~轴按后浇带划分为6个施工段:①段~轴/~轴;②段~轴/~轴;③段~轴/~轴...
