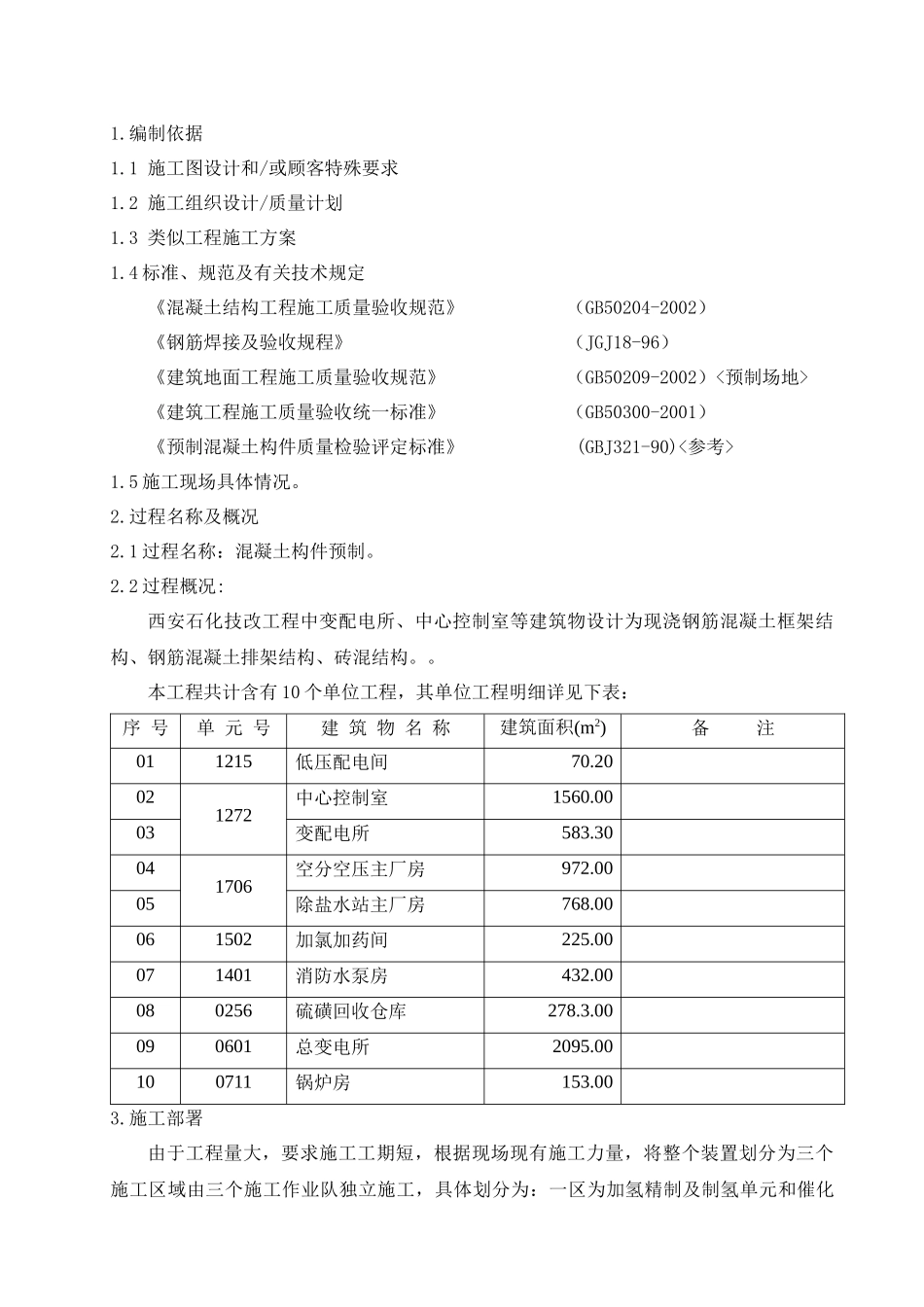

1施工图设计和/或顾客特殊要求1
2施工组织设计/质量计划1
3类似工程施工方案1
4标准、规范及有关技术规定《混凝土结构工程施工质量验收规范》(GB50204-2002)《钢筋焊接及验收规程》(JGJ18-96)《建筑地面工程施工质量验收规范》(GB50209-2002)《建筑工程施工质量验收统一标准》(GB50300-2001)《预制混凝土构件质量检验评定标准》(GBJ321-90)1
5施工现场具体情况
过程名称及概况2
1过程名称:混凝土构件预制
2过程概况:西安石化技改工程中变配电所、中心控制室等建筑物设计为现浇钢筋混凝土框架结构、钢筋混凝土排架结构、砖混结构
本工程共计含有10个单位工程,其单位工程明细详见下表:序号单元号建筑物名称建筑面积(m2)备注011215低压配电间70
20021272中心控制室1560
0003变配电所583
30041706空分空压主厂房972
0005除盐水站主厂房768
00061502加氯加药间225
00071401消防水泵房432
00080256硫磺回收仓库278
00090601总变电所2095
00100711锅炉房153

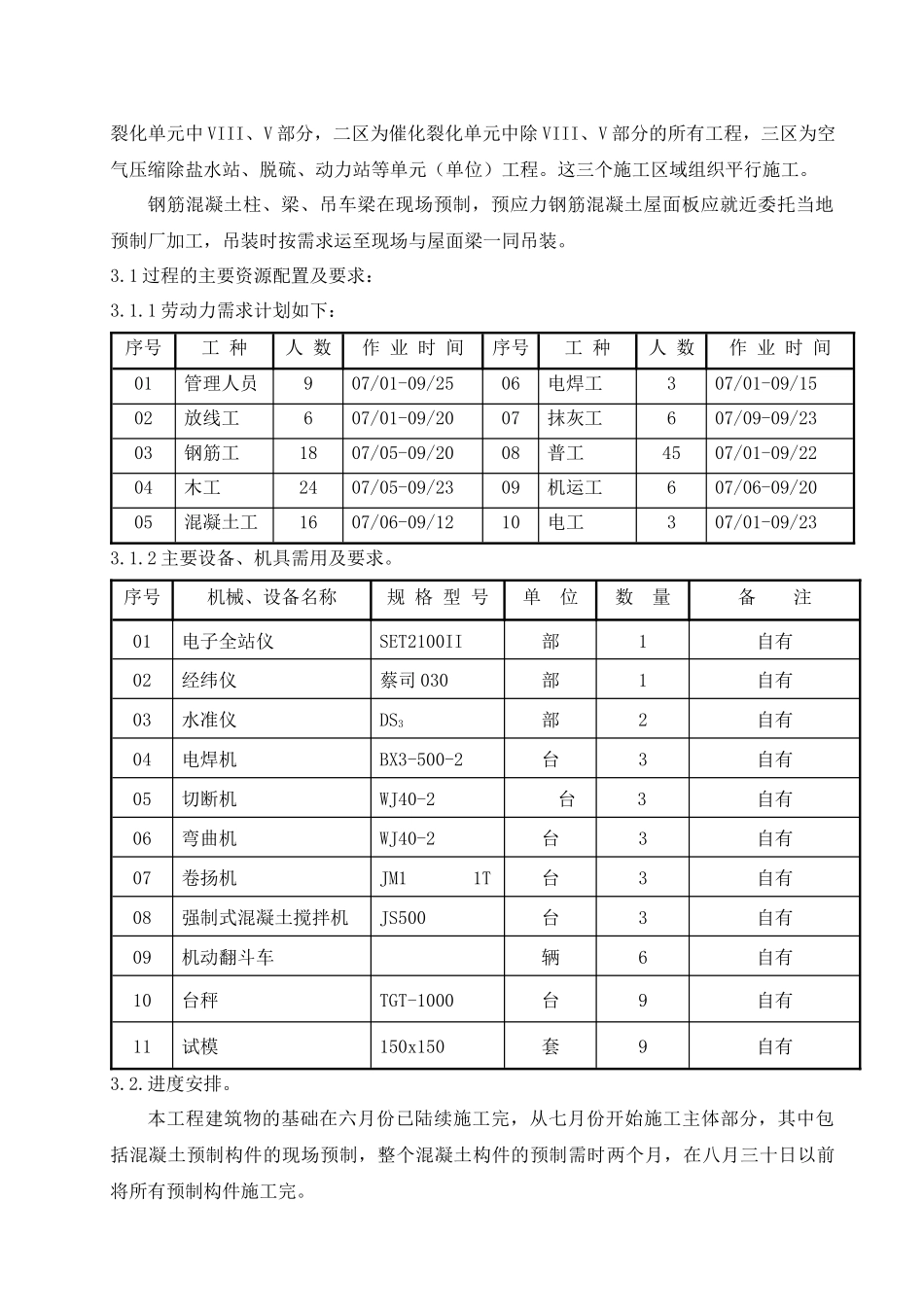

施工部署由于工程量大,要求施工工期短,根据现场现有施工力量,将整个装置划分为三个施工区域由三个施工作业队独立施工,具体划分为:一区为加氢精制及制氢单元和催化裂化单元中VIII、V部分,二区为催化裂化单元中除VIII、V部分的所有工程,三区为空气压缩除盐水站、脱硫、动力站等单元(单位)工程
这三个施工区域组织平行施工
钢筋混凝土柱、梁、吊车梁在现场预制,预应力钢筋混凝土屋面板应就近委托当地预制厂加工,吊装时按需求运至现场与屋面梁一同吊装

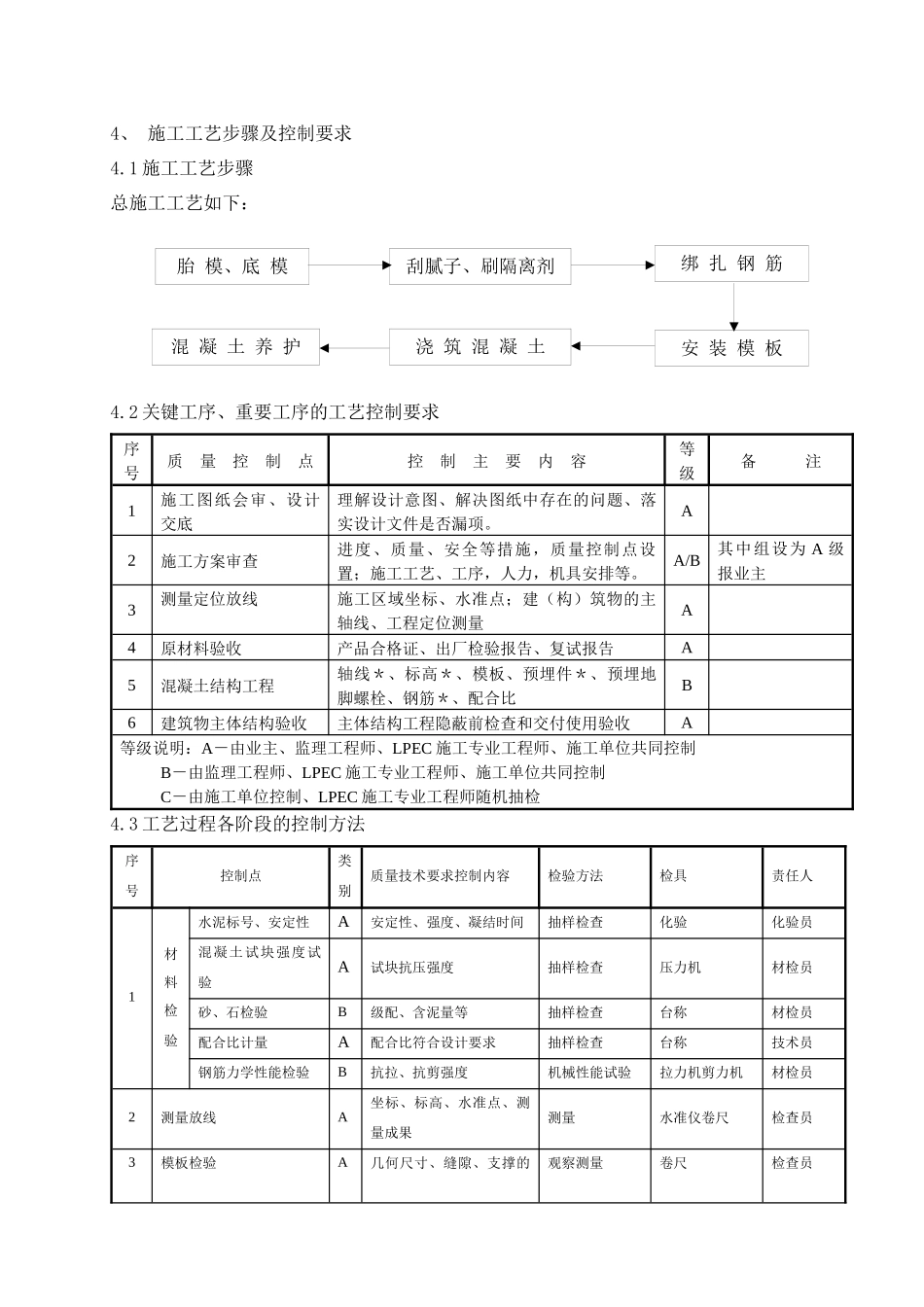

1过程的主要资源配置及要求:3
1劳动力需求计划如下:序号工种人数作业时间序号工种人数作业时间01管理人员907/01
