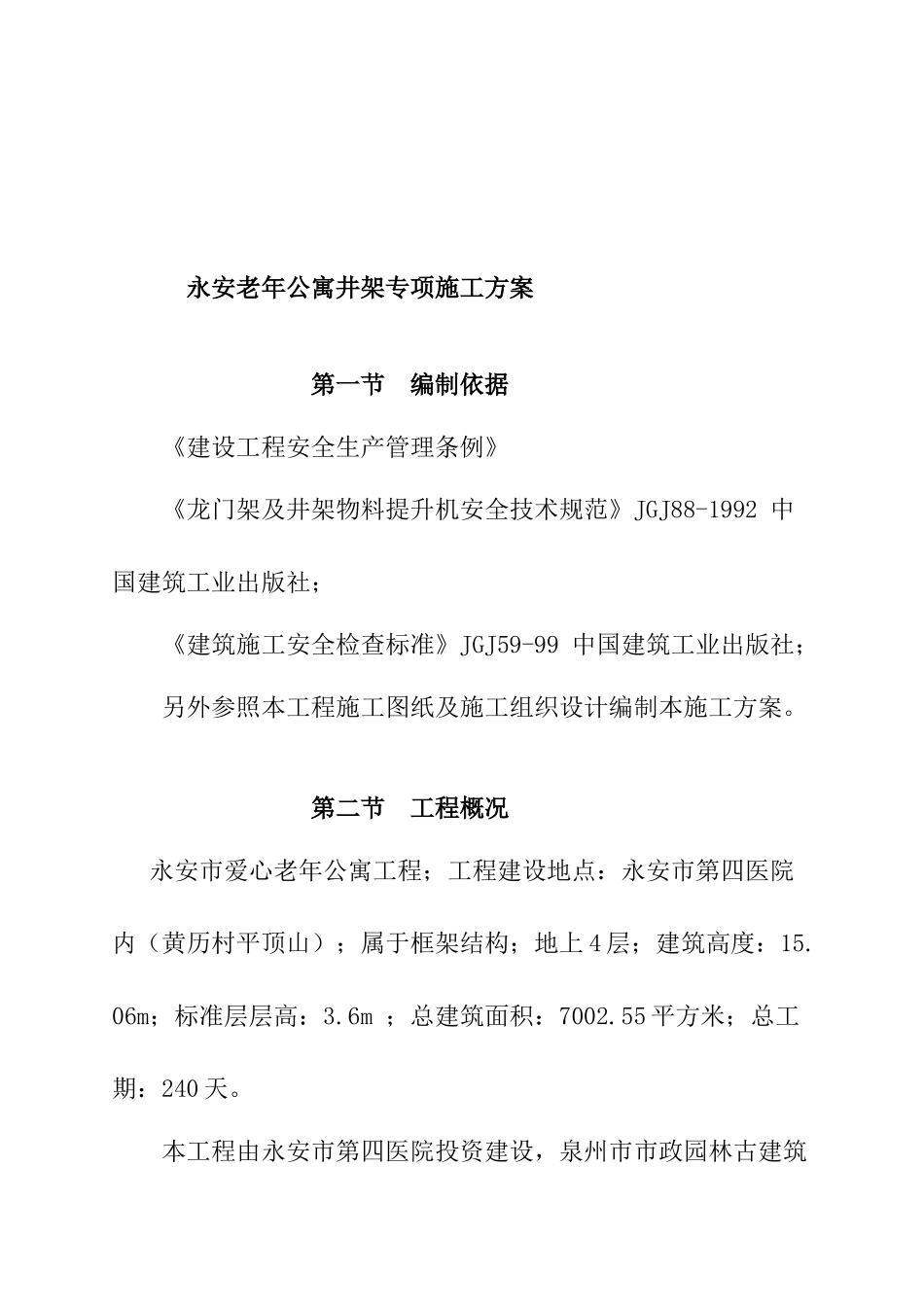

永安老年公寓井架专项施工方案第一节编制依据《建设工程安全生产管理条例》《龙门架及井架物料提升机安全技术规范》JGJ88-1992中国建筑工业出版社;《建筑施工安全检查标准》JGJ59-99中国建筑工业出版社;另外参照本工程施工图纸及施工组织设计编制本施工方案
第二节工程概况永安市爱心老年公寓工程;工程建设地点:永安市第四医院内(黄历村平顶山);属于框架结构;地上4层;建筑高度:15
06m;标准层层高:3
6m;总建筑面积:7002
55平方米;总工期:240天

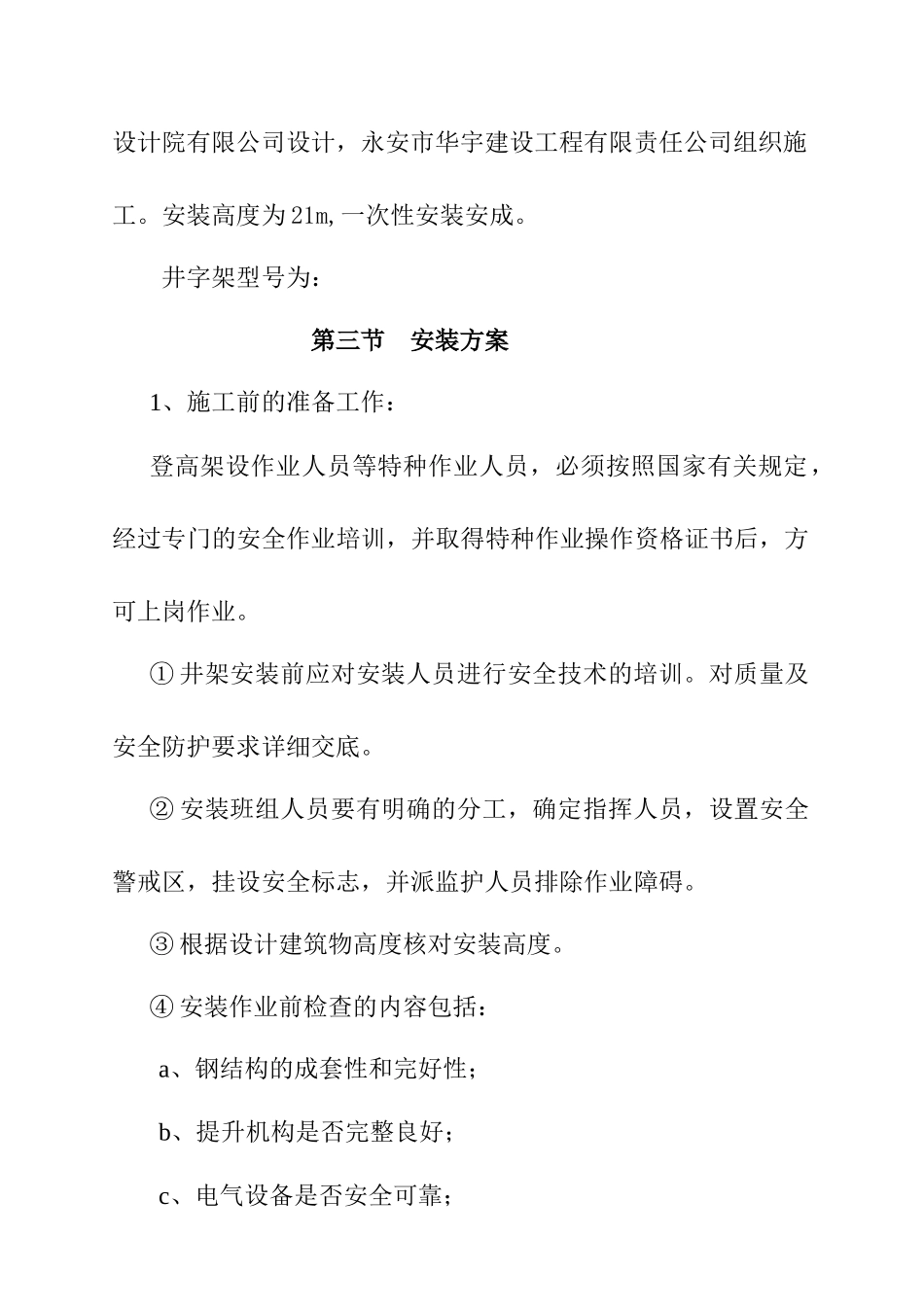

本工程由永安市第四医院投资建设,泉州市市政园林古建筑设计院有限公司设计,永安市华宇建设工程有限责任公司组织施工
安装高度为21m,一次性安装安成
井字架型号为:第三节安装方案1、施工前的准备工作:登高架设作业人员等特种作业人员,必须按照国家有关规定,经过专门的安全作业培训,并取得特种作业操作资格证书后,方可上岗作业
①井架安装前应对安装人员进行安全技术的培训
对质量及安全防护要求详细交底
②安装班组人员要有明确的分工,确定指挥人员,设置安全警戒区,挂设安全标志,并派监护人员排除作业障碍
③根据设计建筑物高度核对安装高度
④安装作业前检查的内容包括:a、钢结构的成套性和完好性;b、提升机构是否完整良好;c、电气设备是否安全可靠;d、基础位置和做法是否符合要求;e、附墙架连接埋件的位置是否正确和埋设牢靠;f、必备的各种安全装置是否具备和性能是否可靠

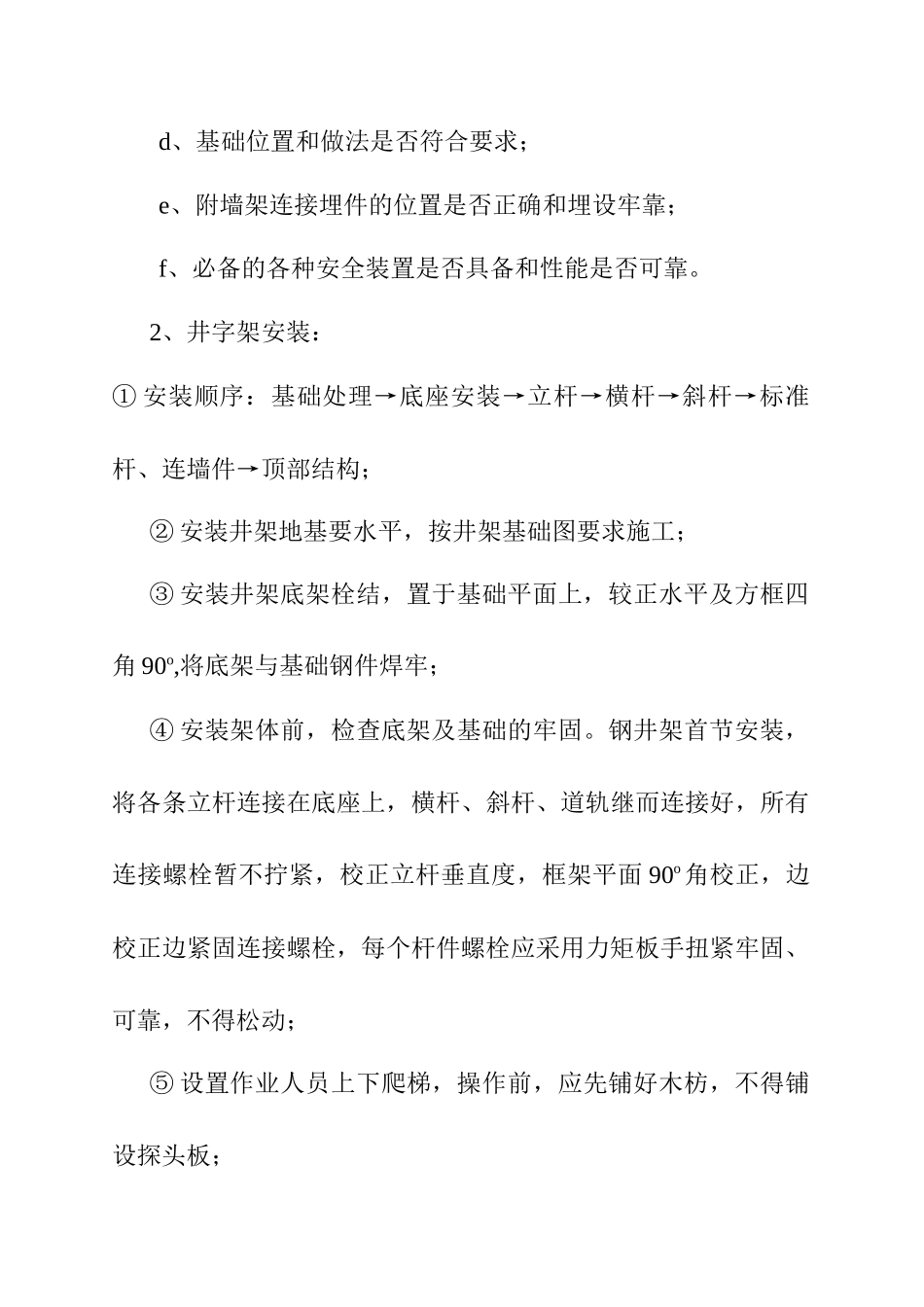

2、井字架安装:①安装顺序:基础处理→底座安装→立杆→横杆→斜杆→标准杆、连墙件→顶部结构;②安装井架地基要水平,按井架基础图要求施工;③安装井架底架栓结,置于基础平面上,较正水平及方框四角90o,将底架与基础钢件焊牢;④安装架体前,检查底架及基础的牢固
钢井架首节安装,将各条立杆连接在底座上,横杆、斜杆、道轨继而连接好,所有连接螺栓暂不拧紧,校正立杆垂直度,框架平面90o
