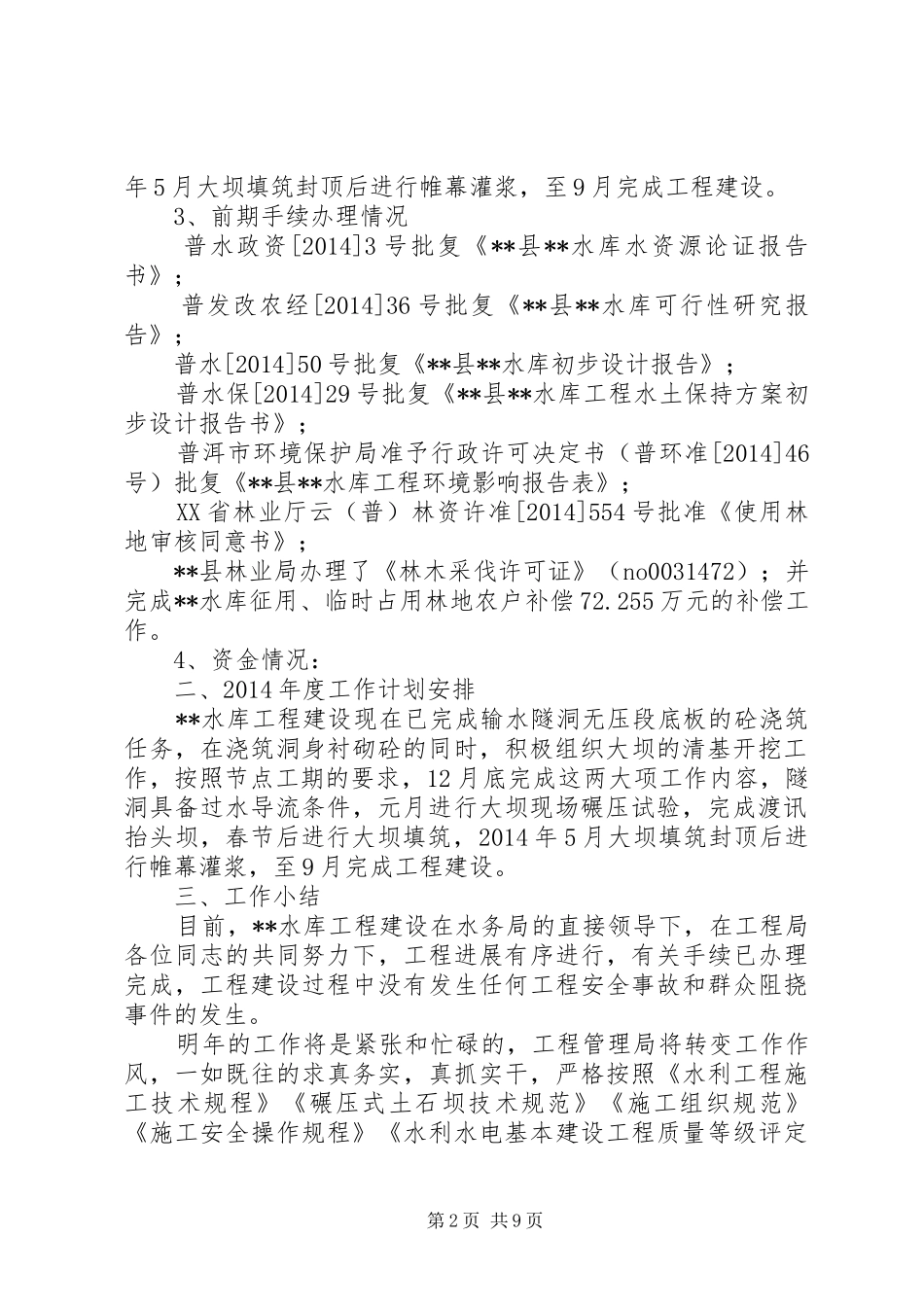

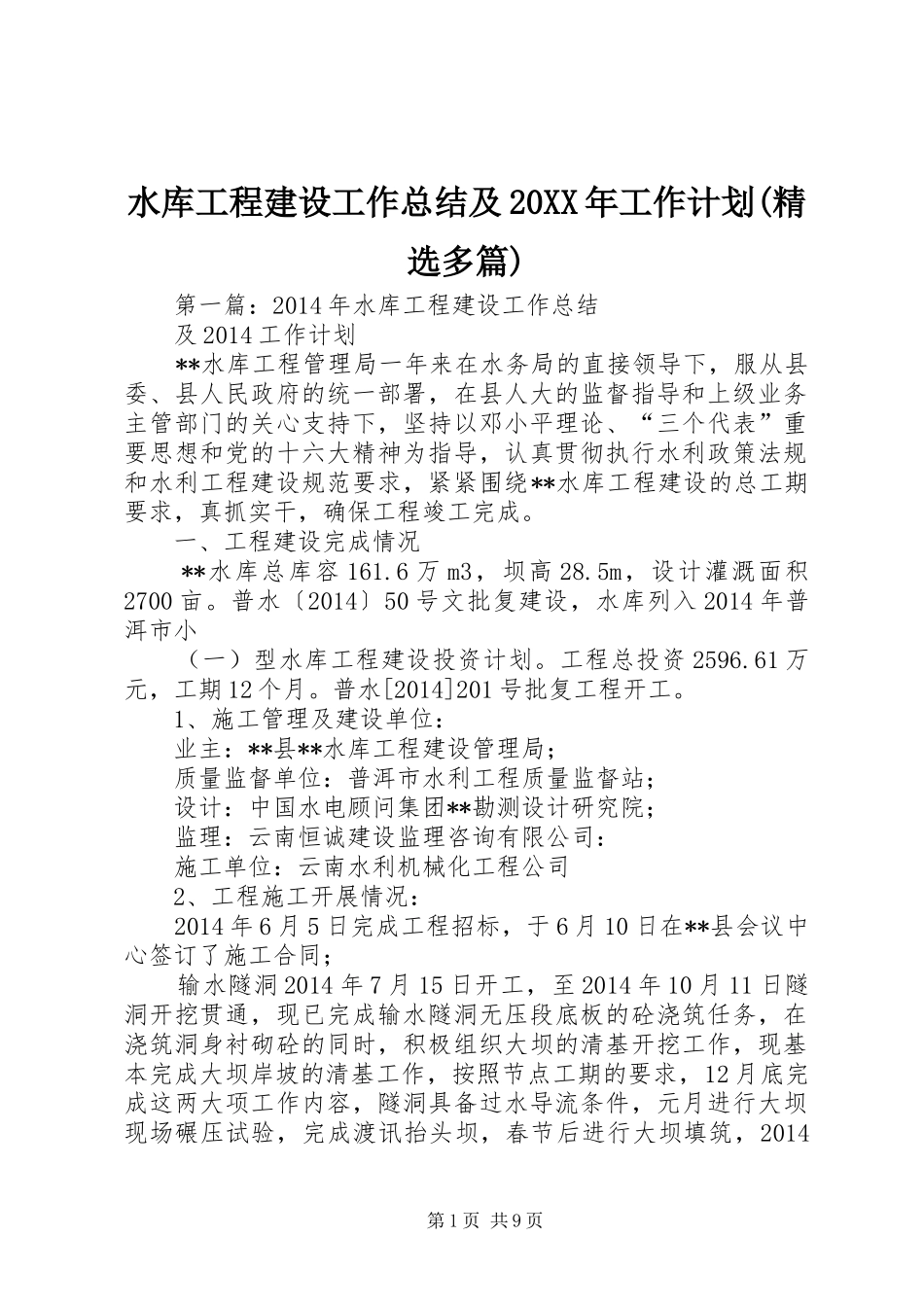

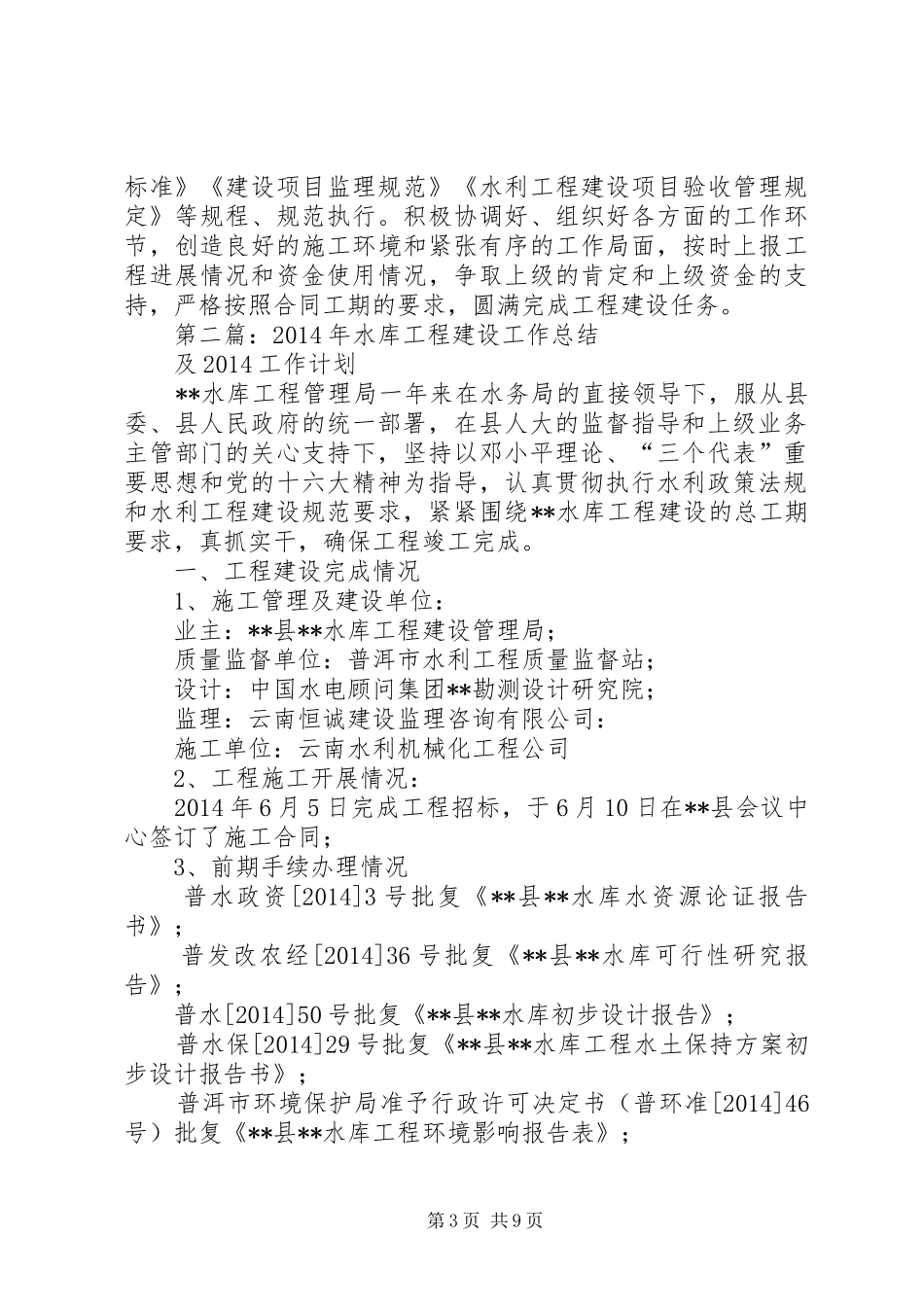

水库工程建设工作总结及20XX年工作计划(精选多篇)第一篇:2014年水库工程建设工作总结及2014工作计划**水库工程管理局一年来在水务局的直接领导下,服从县委、县人民政府的统一部署,在县人大的监督指导和上级业务主管部门的关心支持下,坚持以邓小平理论、“三个代表”重要思想和党的十六大精神为指导,认真贯彻执行水利政策法规和水利工程建设规范要求,紧紧围绕**水库工程建设的总工期要求,真抓实干,确保工程竣工完成
一、工程建设完成情况**水库总库容161
6万m3,坝高28
5m,设计灌溉面积2700亩
普水〔2014〕50号文批复建设,水库列入2014年普洱市小(一)型水库工程建设投资计划
工程总投资2596
61万元,工期12个月
普水[2014]201号批复工程开工
1、施工管理及建设单位:业主:**县**水库工程建设管理局;质量监督单位:普洱市水利工程质量监督站;设计:中国水电顾问集团**勘测设计研究院;监理:云南恒诚建设监理咨询有限公司:施工单位:云南水利机械化工程公司2、工程施工开展情况:2014年6月5日完成工程招标,于6月10日在**县会议中心签订了施工合同;输水隧洞2014年7月15日开工,至2014年10月11日隧洞开挖贯通,现已完成输水隧洞无压段底板的砼浇筑任务,在浇筑洞身衬砌砼的同时,积极组织大坝的清基开挖工作,现基本完成大坝岸坡的清基工作,按照节点工期的要求,12月底完成这两大项工作内容,隧洞具备过水导流条件,元月进行大坝现场碾压试验,完成渡讯抬头坝,春节后进行大坝填筑,2014第1页共9页年5月大坝填筑封顶后进行帷幕灌浆,至9月完成工程建设
