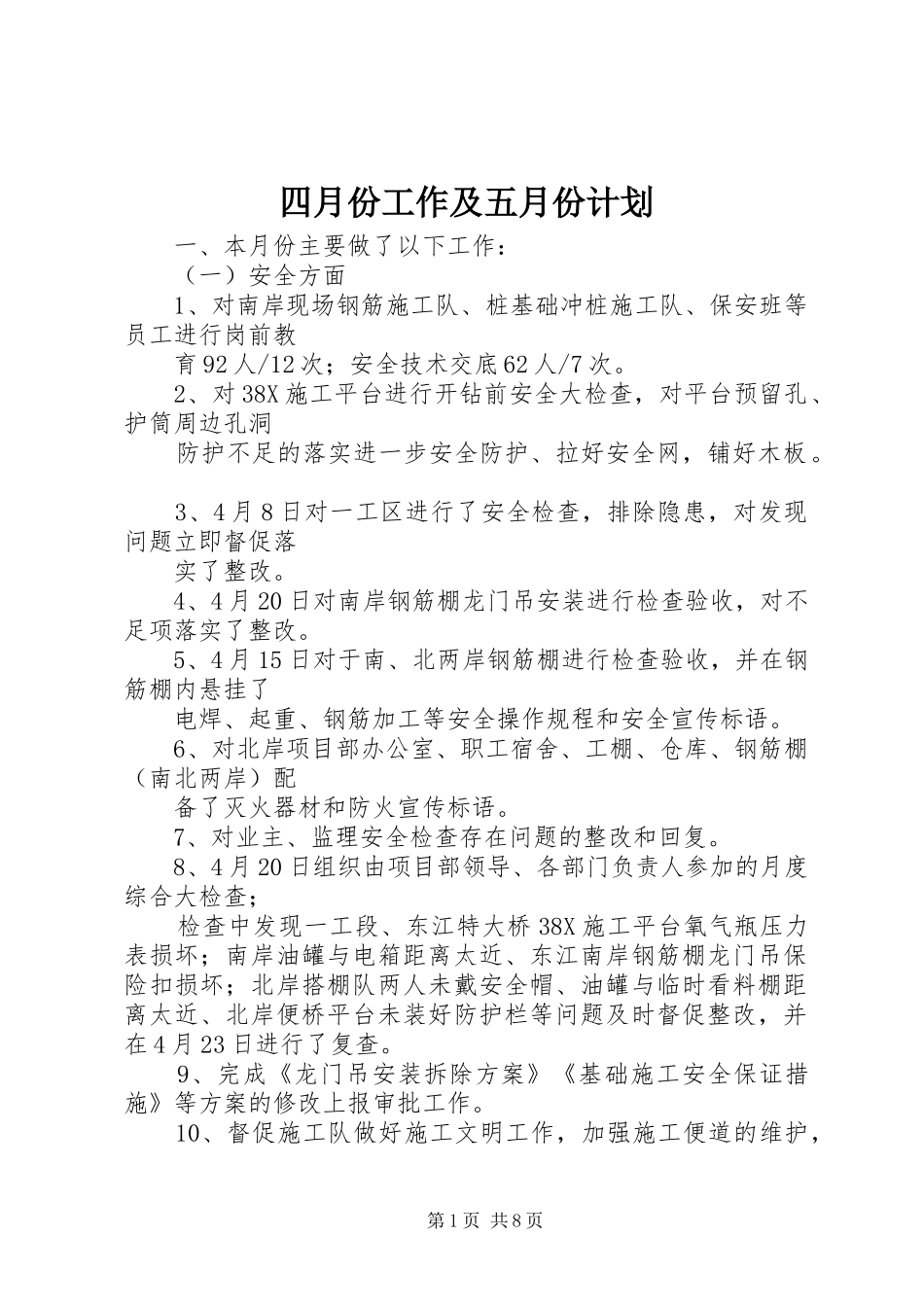

四月份工作及五月份计划一、本月份主要做了以下工作:(一)安全方面1、对南岸现场钢筋施工队、桩基础冲桩施工队、保安班等员工进行岗前教育92人/12次;安全技术交底62人/7次
2、对38X施工平台进行开钻前安全大检查,对平台预留孔、护筒周边孔洞防护不足的落实进一步安全防护、拉好安全网,铺好木板
3、4月8日对一工区进行了安全检查,排除隐患,对发现问题立即督促落实了整改
4、4月20日对南岸钢筋棚龙门吊安装进行检查验收,对不足项落实了整改
5、4月15日对于南、北两岸钢筋棚进行检查验收,并在钢筋棚内悬挂了电焊、起重、钢筋加工等安全操作规程和安全宣传标语
6、对北岸项目部办公室、职工宿舍、工棚、仓库、钢筋棚(南北两岸)配备了灭火器材和防火宣传标语
7、对业主、监理安全检查存在问题的整改和回复
8、4月20日组织由项目部领导、各部门负责人参加的月度综合大检查;检查中发现一工段、东江特大桥38X施工平台氧气瓶压力表损坏;南岸油罐与电箱距离太近、东江南岸钢筋棚龙门吊保险扣损坏;北岸搭棚队两人未戴安全帽、油罐与临时看料棚距离太近、北岸便桥平台未装好防护栏等问题及时督促整改,并在4月23日进行了复查
9、完成《龙门吊安装拆除方案》《基础施工安全保证措施》等方案的修改上报审批工作

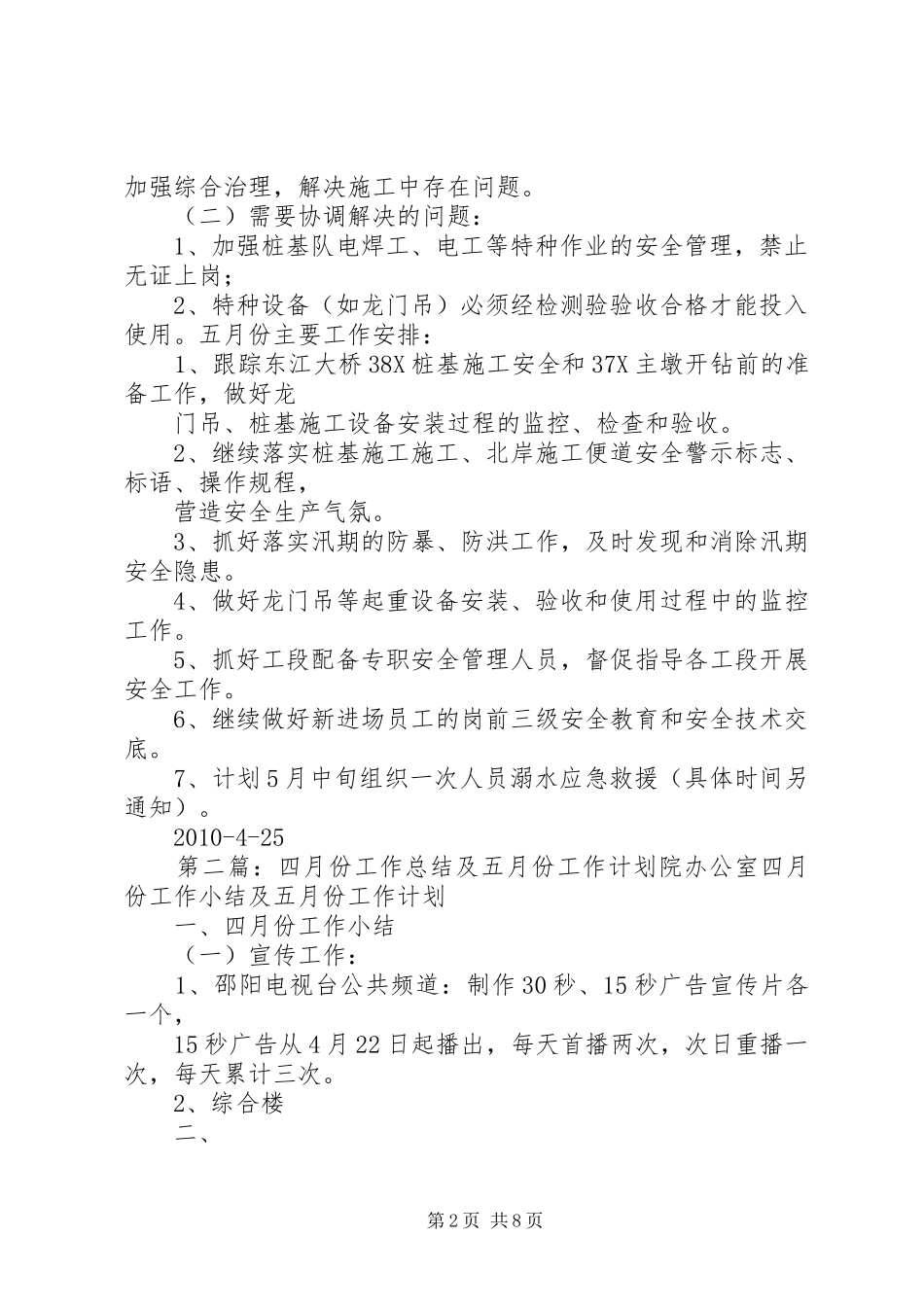

10、督促施工队做好施工文明工作,加强施工便道的维护,第1页共8页加强综合治理,解决施工中存在问题
(二)需要协调解决的问题:1、加强桩基队电焊工、电工等特种作业的安全管理,禁止无证上岗;2、特种设备(如龙门吊)必须经检测验验收合格才能投入使用
五月份主要工作安排:1、跟踪东江大桥38X桩基施工安全和37X主墩开钻前的准备工作,做好龙门吊、桩基施工设备安装过程的监控、检查和验收
2、继续落实桩基施工施工、北岸施工便道安全警示标志、标语、操作规程,营造安全生产气氛
3、抓好落实汛期的防暴、防洪工作,及时发现和消除汛期
