苏州群雄机械设备有限公司新建厂房井字架搭拆方案编制:审核:审批:苏州市新绿建筑工程有限责任公司工程概况:本工程为苏州群雄机械设备有限公司新建1-4#厂房及配房
位于苏州高新区泰山路、联港路路口
总占地面积为11122
总建筑面积为30882
为柱下独立基础、主体二层框架结构
1#厂房主体局部四层
1#厂房二层楼面为4
80m、三层楼面为9
30m、四层楼面为13
80,屋面最高处为18
2-4#厂房二层楼面为7
00m,屋面为11
每栋单体拟搭设一台井字架用于货料垂直运输,搭设高度18m

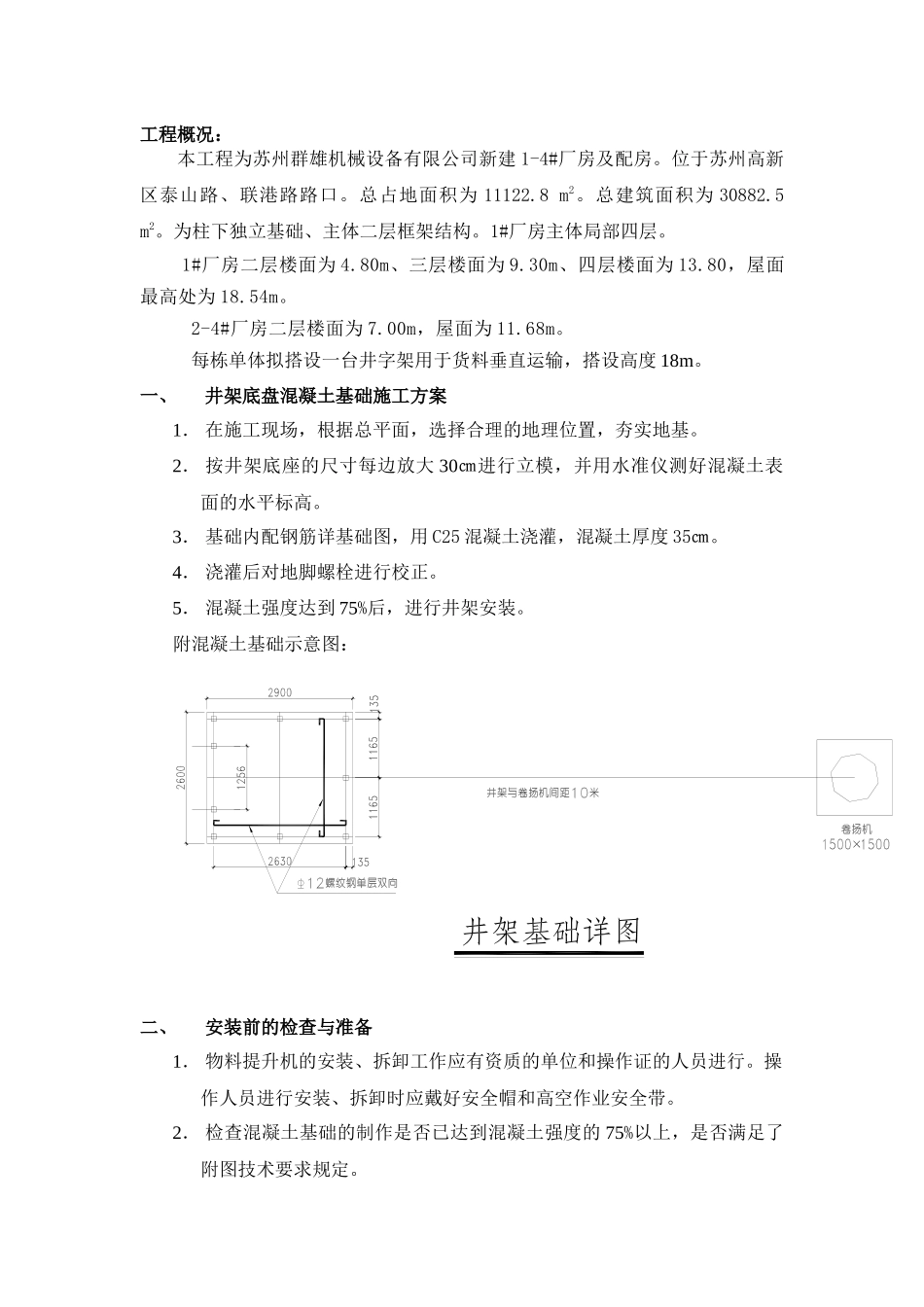

一、井架底盘混凝土基础施工方案1.在施工现场,根据总平面,选择合理的地理位置,夯实地基
2.按井架底座的尺寸每边放大30㎝进行立模,并用水准仪测好混凝土表面的水平标高
3.基础内配钢筋详基础图,用C25混凝土浇灌,混凝土厚度35㎝
4.浇灌后对地脚螺栓进行校正
5.混凝土强度达到75%后,进行井架安装
附混凝土基础示意图:二、安装前的检查与准备1.物料提升机的安装、拆卸工作应有资质的单位和操作证的人员进行
操作人员进行安装、拆卸时应戴好安全帽和高空作业安全带
2.检查混凝土基础的制作是否已达到混凝土强度的75%以上,是否满足了附图技术要求规定
3.附墙架连接件的位置是否正确,埋设是否牢靠
4.物料提升机的架体位置是否靠近或跨越架空输电线路
三、安装、调试与拆卸1.底盘连接板上的螺栓孔对准预埋螺栓放下,用水平仪四角校平,四角高差控制在1
5㎜以内,紧固预埋螺栓,复测四角的水平度至规定要求
2.将吊笼放入底盘正中,请注意进料口的方向
5M立柱两根对角安装,再取3m长立柱两根对角安装
在短立柱上各装上两块大连接板,在每根长立柱中间装两块小连接板
先装平支撑,再装平支撑的连接板,后装斜支撑,最后安装吊笼导轨,然后拧紧每个连接螺栓,每节安装如此进行
