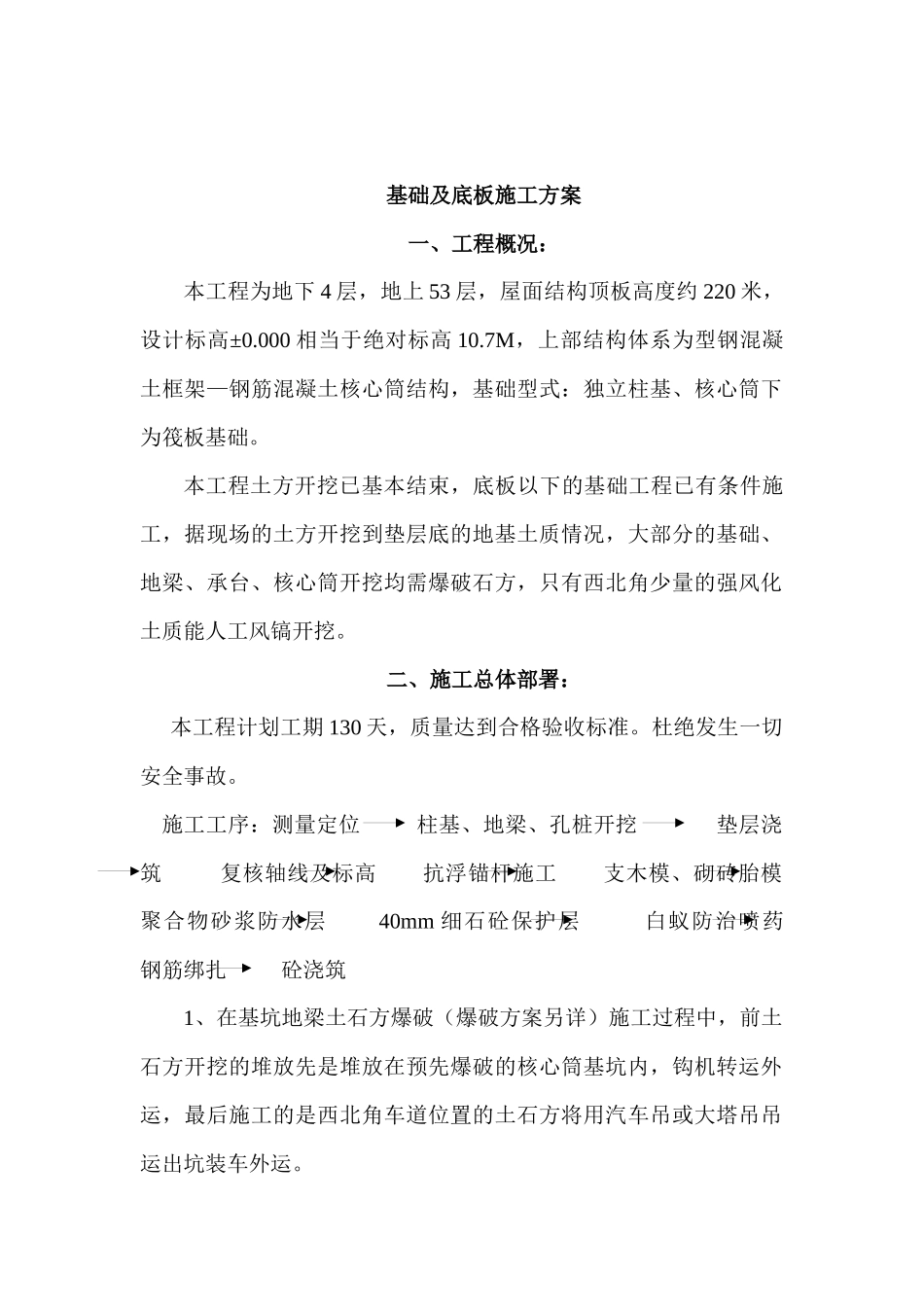

基础及底板施工方案一、工程概况:本工程为地下4层,地上53层,屋面结构顶板高度约220米,设计标高±0
000相当于绝对标高10
7M,上部结构体系为型钢混凝土框架—钢筋混凝土核心筒结构,基础型式:独立柱基、核心筒下为筏板基础
本工程土方开挖已基本结束,底板以下的基础工程已有条件施工,据现场的土方开挖到垫层底的地基土质情况,大部分的基础、地梁、承台、核心筒开挖均需爆破石方,只有西北角少量的强风化土质能人工风镐开挖
二、施工总体部署:本工程计划工期130天,质量达到合格验收标准
杜绝发生一切安全事故
施工工序:测量定位柱基、地梁、孔桩开挖垫层浇筑复核轴线及标高抗浮锚杆施工支木模、砌砖胎模聚合物砂浆防水层40mm细石砼保护层白蚁防治喷药钢筋绑扎砼浇筑1、在基坑地梁土石方爆破(爆破方案另详)施工过程中,前土石方开挖的堆放先是堆放在预先爆破的核心筒基坑内,钩机转运外运,最后施工的是西北角车道位置的土石方将用汽车吊或大塔吊吊运出坑装车外运
2、基础及底板施工采用按底板后浇带分块按流水段流水施工,按1、2、3、4、5个流水段顺序施工,流水段分块如图:3、承台、地梁的土方开挖,基坑的石方爆破,基坑及地梁支木模砌砖模外壳C15砼回填,底板均布抗浮锚杆施工,承台、地梁、核心筒钢筋绑扎、钢结构预埋件预埋(预埋件固定方案另详),砼浇筑流水施工交替进行
每项工序完成后经验收合格进入下一道工序施工,如此循环直至底板砼浇筑完成
三、资源配置:1、本底板施工的工程量大,砼m3,钢筋T,工期紧,质量要求高,所有机械、人员按实际情况调度配置

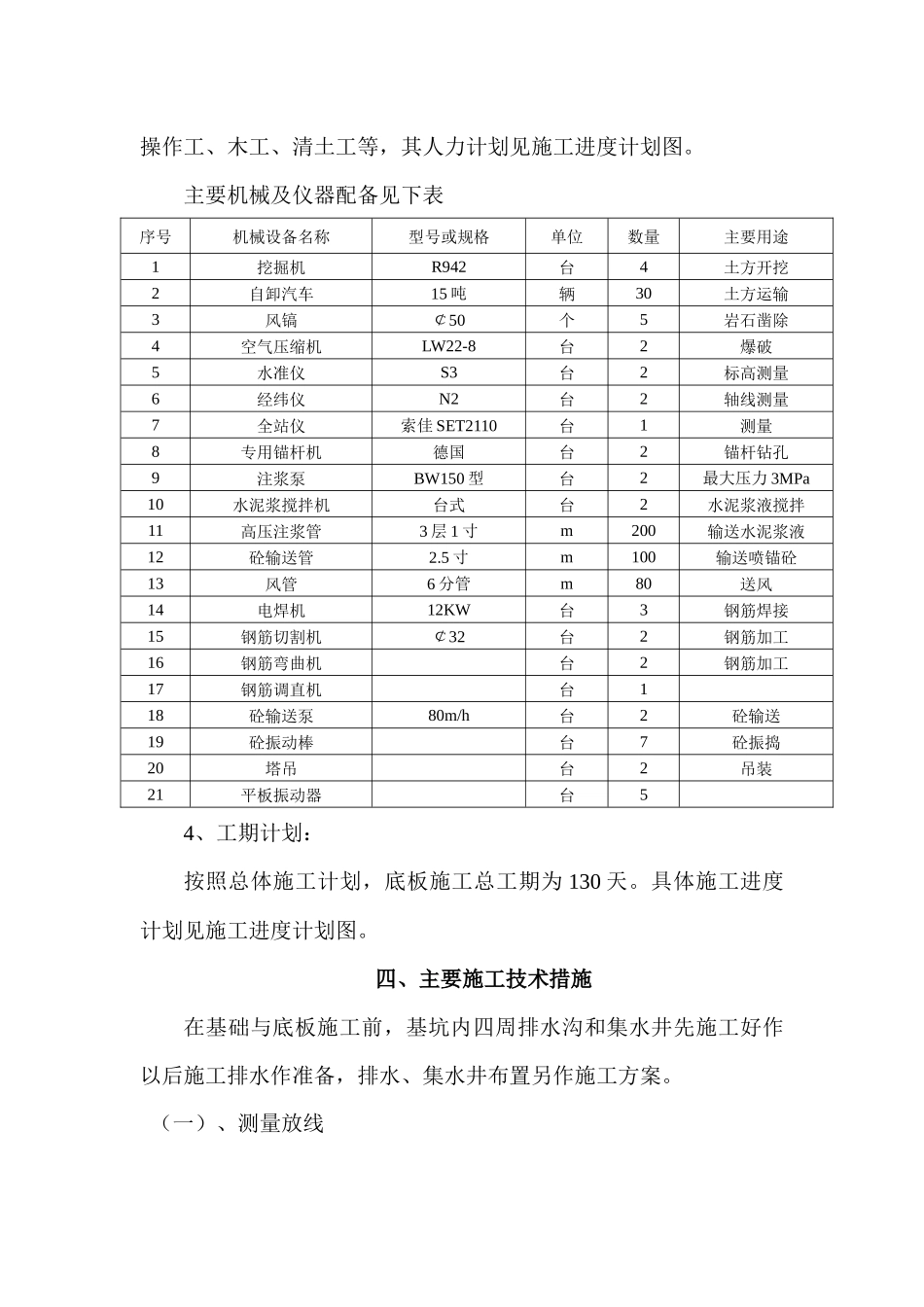

2、主要的机械及仪器配备见下表:3、本工程分项工程多,需要多种专业人员配合施工,主要的人员作业工种为:机械操作工、爆破工、钢筋工、泥工、砼工、防水操作工、木工、清土工等,其人力计划见施工进度计划图
主要机械及仪器配备见下表序号机械设备名称型号或规格单位数量主要用途1挖掘
