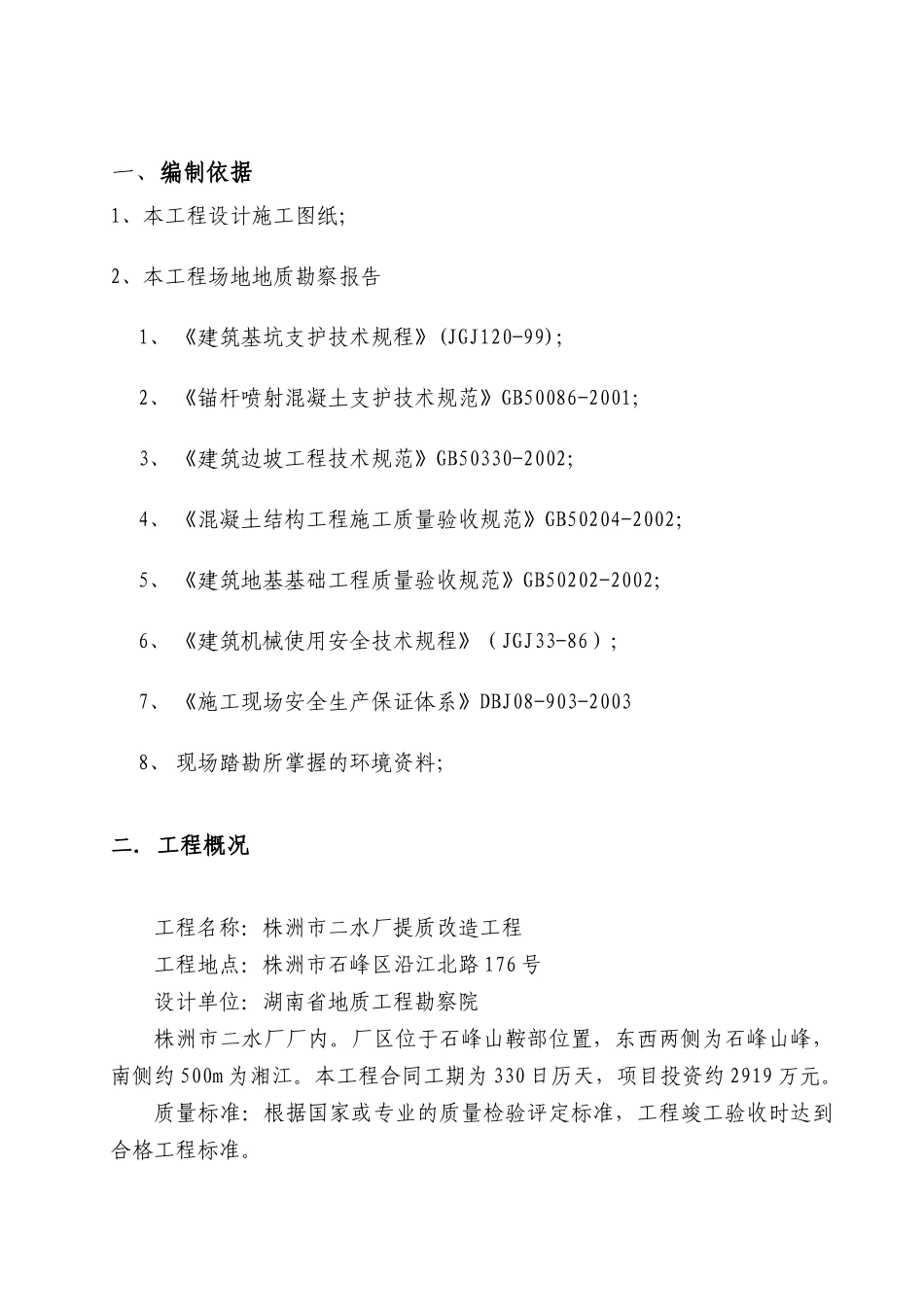

株洲市二水厂提质改造工程深基坑边坡支护施工方案湖南省第五工程有限公司2011年01月10日目录一、编制依据二、工程概况三、施工准备和施工部署四、主要施工方法及方案五、施工质量保证措施六、质量目标、质量保证体系七、安全生产措施八、文明施工措施九、应急救援预案十、劳动力安排十一、主要机具使用安排十二、主要工程量汇总一、编制依据1、本工程设计施工图纸;2、本工程场地地质勘察报告1、《建筑基坑支护技术规程》(JGJ120-99);2、《锚杆喷射混凝土支护技术规范》GB50086-2001;3、《建筑边坡工程技术规范》GB50330-2002;4、《混凝土结构工程施工质量验收规范》GB50204-2002;5、《建筑地基基础工程质量验收规范》GB50202-2002;6、《建筑机械使用安全技术规程》(JGJ33-86);7、《施工现场安全生产保证体系》DBJ08-903-20038、现场踏勘所掌握的环境资料;二
工程概况工程名称:株洲市二水厂提质改造工程工程地点:株洲市石峰区沿江北路176号设计单位:湖南省地质工程勘察院株洲市二水厂厂内
厂区位于石峰山鞍部位置,东西两侧为石峰山峰,南侧约500m为湘江
本工程合同工期为330日历天,项目投资约2919万元
质量标准:根据国家或专业的质量检验评定标准,工程竣工验收时达到合格工程标准
1、场地岩土工程地质条件根据株洲市幅1:50000区域地质构造图,场地范围西侧靠山体附近有一条正断层,大致呈南北走向,倾向东,倾角约60°
该断层在场地西侧,为非活动性断裂,对拟建场地没有影响
依据钻探结果,场地地层按成份、结构、物理力学性质及成因分为五层,自上而下分为素填土、粉质粘土、强风化砂岩、中风化砂岩
现分述如下:素填土:褐色,稍密-中密,稍湿,主要成分为粘性土,含少量的砂岩碎石,粒径一般1~5CM,棱角状,堆填时间超过30年,固结性较好
