深层搅拌等厚水泥土防渗墙(ESMTW工法)施工方案1工程概况东厢堤堤基地层主要为第四系冲积层,沉积物主要为砂、粘性土、淤泥等
针对该强透水层地基,设计采用深层搅拌等厚水泥土防渗墙(又名多轴深搅等厚薄墙防渗墙)处理
深层搅拌等厚水泥土防渗墙桩号为0+000~2+900,其中0+400~0+600段防渗墙在潮州供水枢纽受水区工程中实施
其墙顶高程为9
88m,墙底高程-15
5m,深度最大29
88m,墙厚最小厚度20cm,深入下卧相对不透水层2
0m,工程量为63662
施工平面布置详见附图4-2
2深层搅拌等厚水泥土防渗墙施工方法2
1施工工艺根据设计要求深层搅拌等厚水泥土防渗墙施工采用ESMTW工法,即在移动支撑机上的三支点垂直立柱导杆上装载着ESMTW挖掘搅拌装置,5根掘削搅拌轴将ESMTW回转动力传至下面的挖掘头,同时通过3孔送浆、2孔送气、5轴掘搅、三维作业、跟踪监控,在原有位置将基土和水泥混合搅拌成均匀的地下连续墙的施工技术

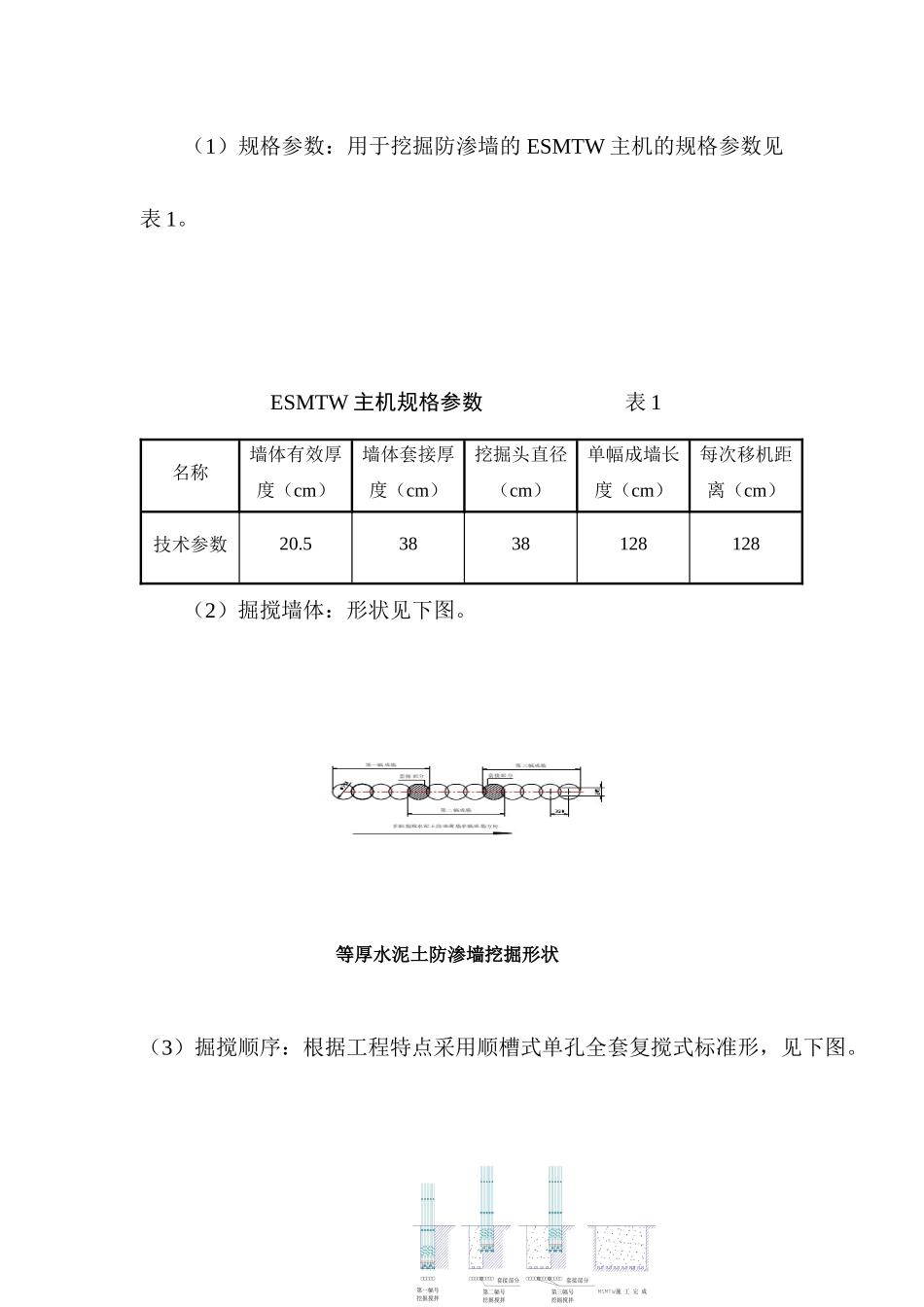

第二幅号挖掘搅拌第一幅号挖掘搅拌施工完成第三幅号挖掘搅拌套接部分套接部分(1)规格参数:用于挖掘防渗墙的ESMTW主机的规格参数见表1
ESMTW主机规格参数表1名称墙体有效厚度(cm)墙体套接厚度(cm)挖掘头直径(cm)单幅成墙长度(cm)每次移机距离(cm)技术参数20
53838128128(2)掘搅墙体:形状见下图
(3)掘搅顺序:根据工程特点采用顺槽式单孔全套复搅式标准形,见下图
等厚水泥土防渗墙挖掘形状(4)工艺流程:包括清场备料、放样接高、安装调试、开沟铺板、设备就位、掘进搅拌、回转提升、成墙移机等

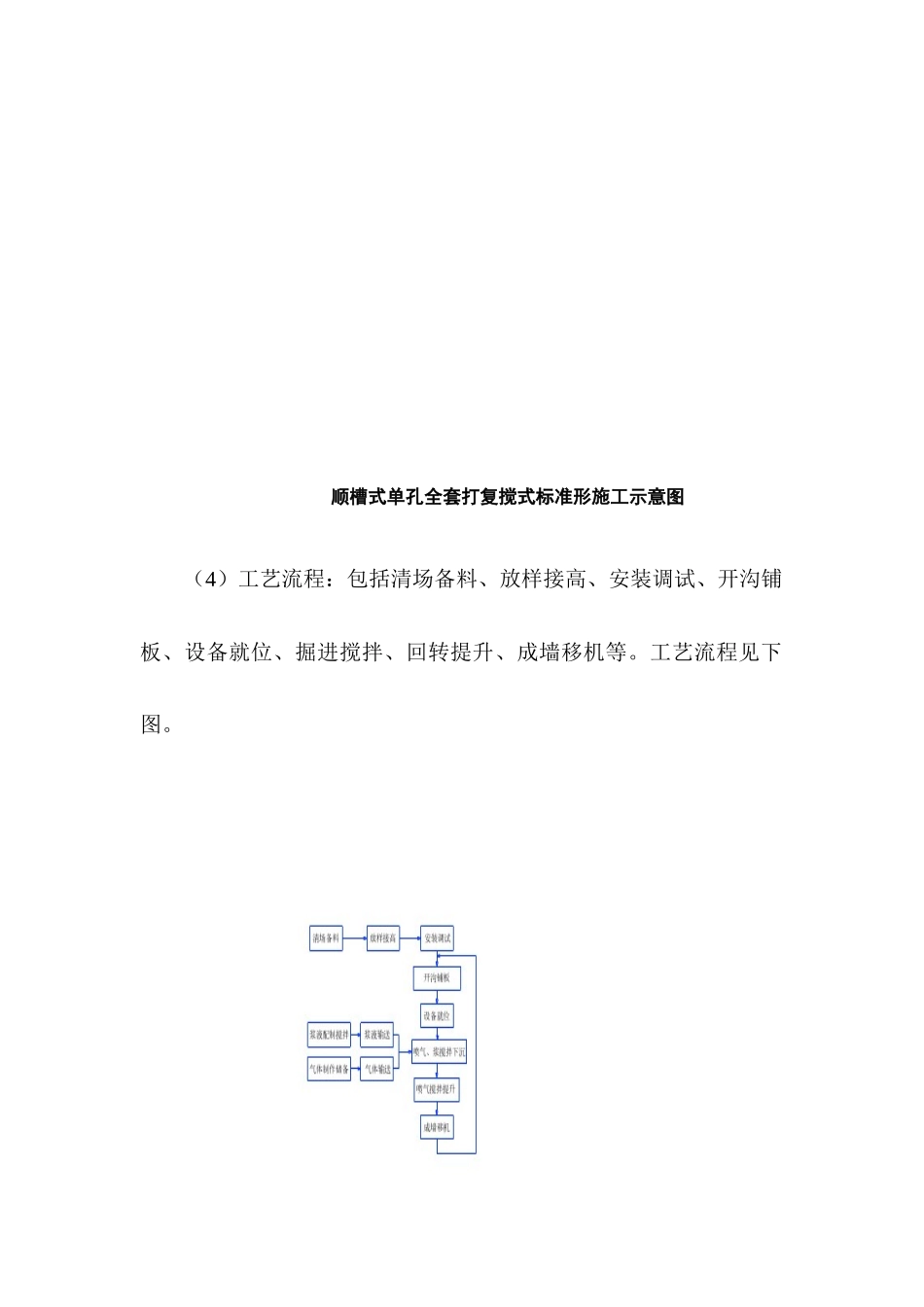

工艺流程见下图
顺槽式单孔全套打复搅式标准形施工示意图2
2施工准备(1)熟悉情况和技术交底先组织施工技术人员和骨干技工进行图纸会审,认真研究施工图纸资料、技术要求和业主方要求,吃透精神,制定相关的施
