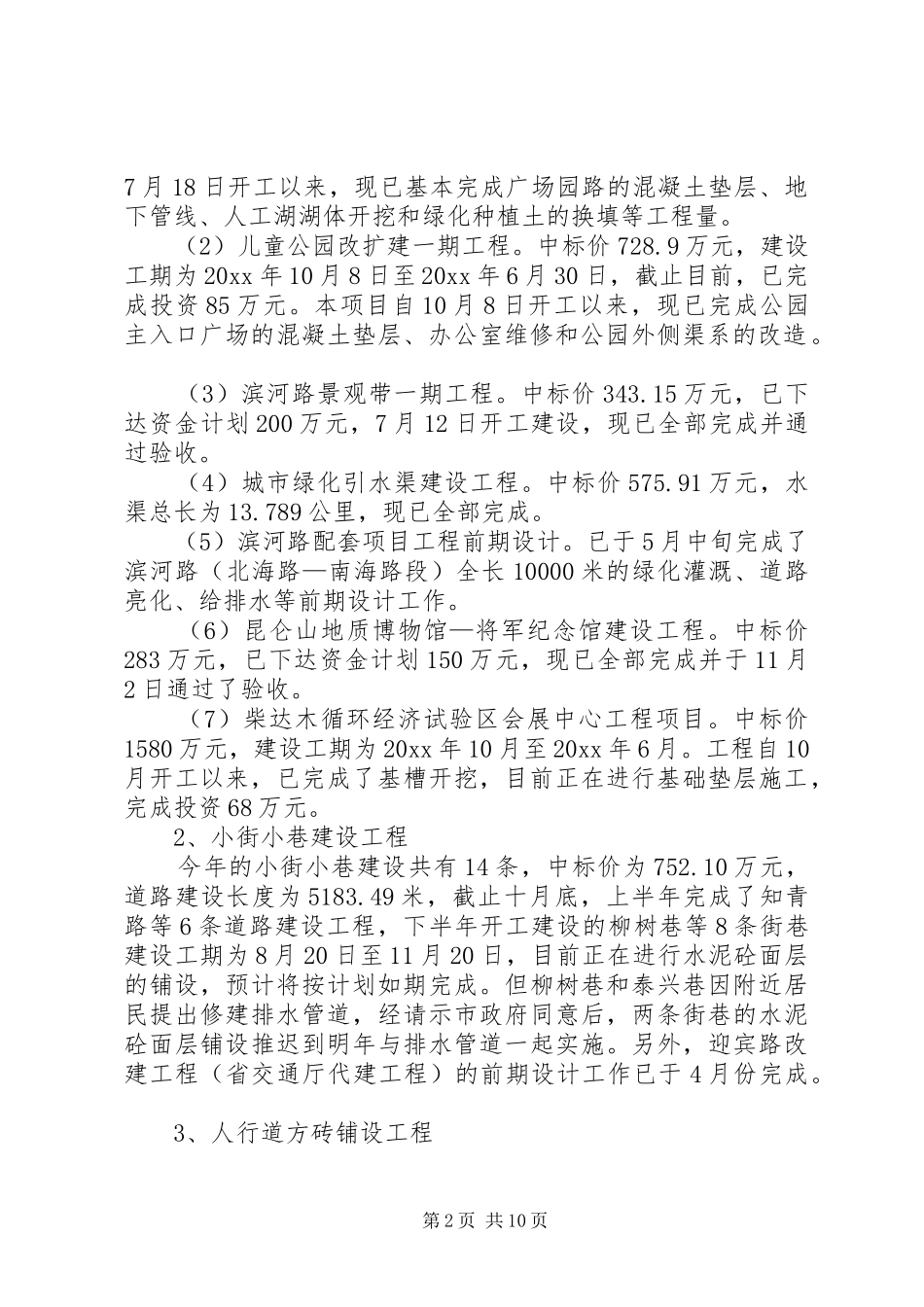

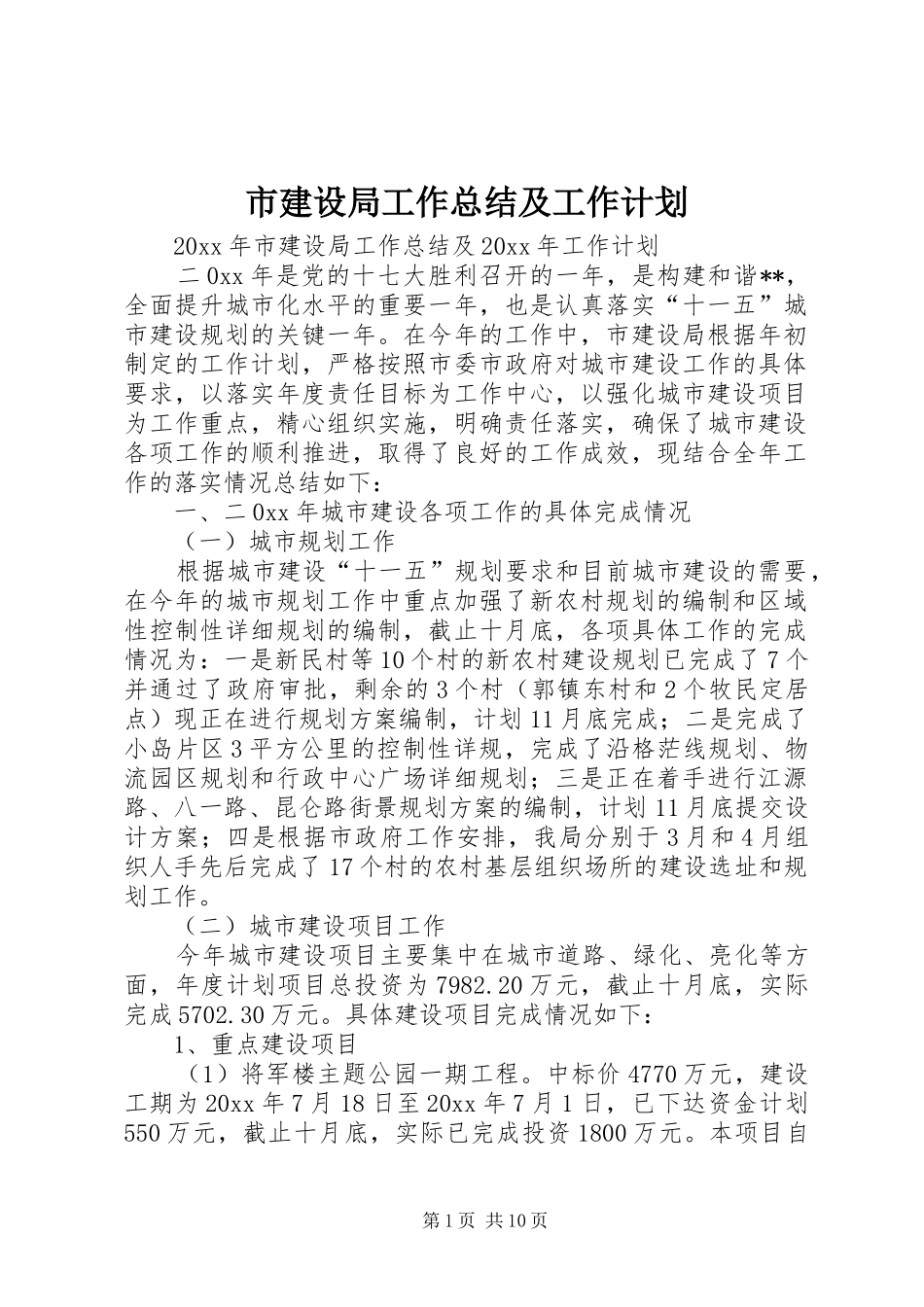

市建设局工作总结及工作计划20xx年市建设局工作总结及20xx年工作计划二0xx年是党的十七大胜利召开的一年,是构建和谐**,全面提升城市化水平的重要一年,也是认真落实“十一五”城市建设规划的关键一年
在今年的工作中,市建设局根据年初制定的工作计划,严格按照市委市政府对城市建设工作的具体要求,以落实年度责任目标为工作中心,以强化城市建设项目为工作重点,精心组织实施,明确责任落实,确保了城市建设各项工作的顺利推进,取得了良好的工作成效,现结合全年工作的落实情况总结如下:一、二0xx年城市建设各项工作的具体完成情况(一)城市规划工作根据城市建设“十一五”规划要求和目前城市建设的需要,在今年的城市规划工作中重点加强了新农村规划的编制和区域性控制性详细规划的编制,截止十月底,各项具体工作的完成情况为:一是新民村等10个村的新农村建设规划已完成了7个并通过了政府审批,剩余的3个村(郭镇东村和2个牧民定居点)现正在进行规划方案编制,计划11月底完成;二是完成了小岛片区3平方公里的控制性详规,完成了沿格茫线规划、物流园区规划和行政中心广场详细规划;三是正在着手进行江源路、八一路、昆仑路街景规划方案的编制,计划11月底提交设计方案;四是根据市政府工作安排,我局分别于3月和4月组织人手先后完成了17个村的农村基层组织场所的建设选址和规划工作
(二)城市建设项目工作今年城市建设项目主要集中在城市道路、绿化、亮化等方面,年度计划项目总投资为7982
20万元,截止十月底,实际完成5702
具体建设项目完成情况如下:1、重点建设项目(1)将军楼主题公园一期工程
中标价4770万元,建设工期为20xx年7月18日至20xx年7月1日,已下达资金计划550万元,截止十月底,实际已完成投资1800万元

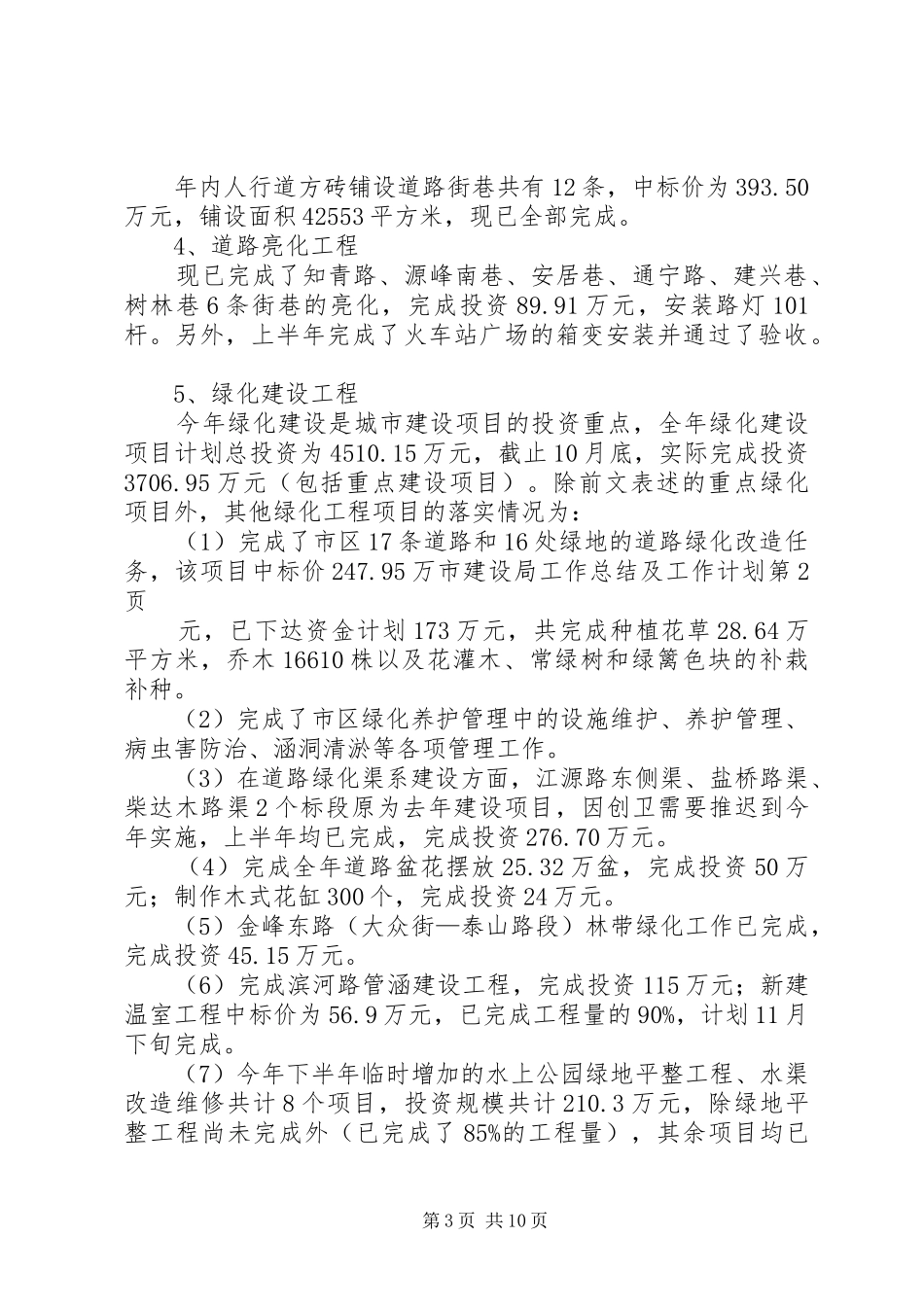

本项目自第1页共10页7月18日开工以来,现已基本完成广场园路的混凝土垫层、地下管线、人工湖
