温瑞塘河桥老桥拆除施工方案一、工程概况温瑞塘河桥位于温州市瓯海区梧田镇,瓯海大道K10+390处
温瑞塘河桥为一座跨长48m,净宽50m的地面桥,上部构造配跨为3*16m,其中,梁板为空心板
下部构造,机动车道立柱直径为100cm,人、非车道立柱直径为80cm,基础为钻孔灌注桩
盖梁共分五幅,根据工程总体部署要求,旧桥分两次拆除,第一次拆除两侧辅道桥(共两幅),待新的辅道桥建成后,再进行中间三幅的拆除
二、施工原则根据业主单位要求,本桥所处航道必须通航,道路采取半封闭式施工,根据现场具体情况及有关要求,在确保工程安全、高效的前提下,特制定以下施工总方案:1、在6月初,完成影响老桥拆除工程沿线的管线、架空高压线、房屋等拆迁工作后,6月底之前,完成两侧辅道桥的拆除
10月份完成中间主线桥的拆除
2、拆除的施工顺序应遵循“先上部后下部、先陆上后水下,拆桥为建桥施工的逆顺序”的施工原则进行
三、施工准备1、在施工前,进行全面的现场勘查,确保老桥沿线的管线、架空高压线、房屋等拆迁完成,熟悉施工环境
2、对施工人员进行安全培训,在拆桥前项目部组织所有参加拆桥施工的施工人员进行针对本工程施工特点专门进行一次培训,内容为针对本拆除工程特点的安全操作规程和施工要点
3、做好老桥拆除施工现场的围护,在拆除老桥的施工区域合理的位置设置施工安全生产标志牌、安全警示标志牌,采取可靠防护措施,实行封闭施工
4、相关生产要素的组织,用于本工程的所有机械设备、人员均组织完毕,方案得到批准后即迅速进场施工

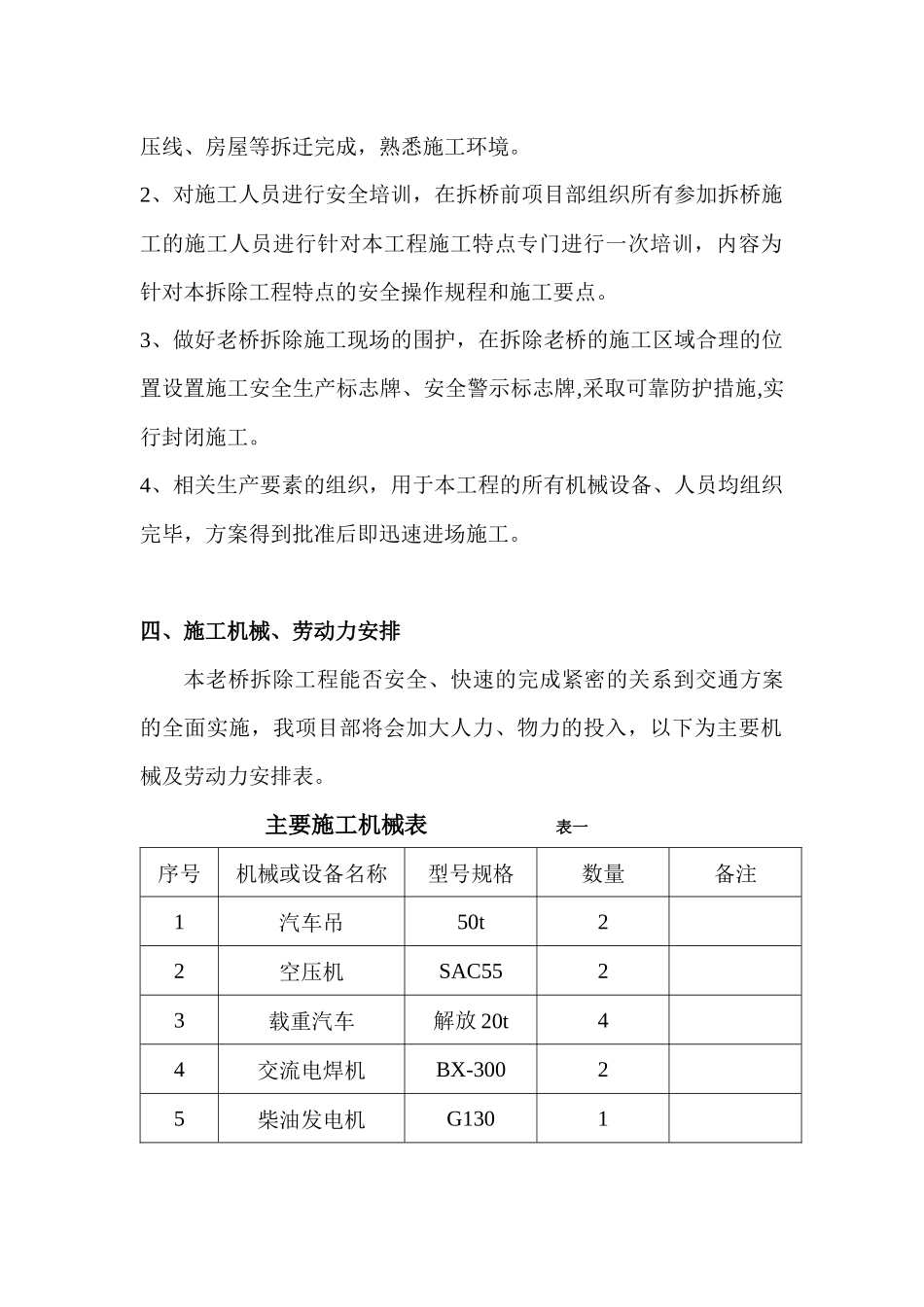

四、施工机械、劳动力安排本老桥拆除工程能否安全、快速的完成紧密的关系到交通方案的全面实施,我项目部将会加大人力、物力的投入,以下为主要机械及劳动力安排表

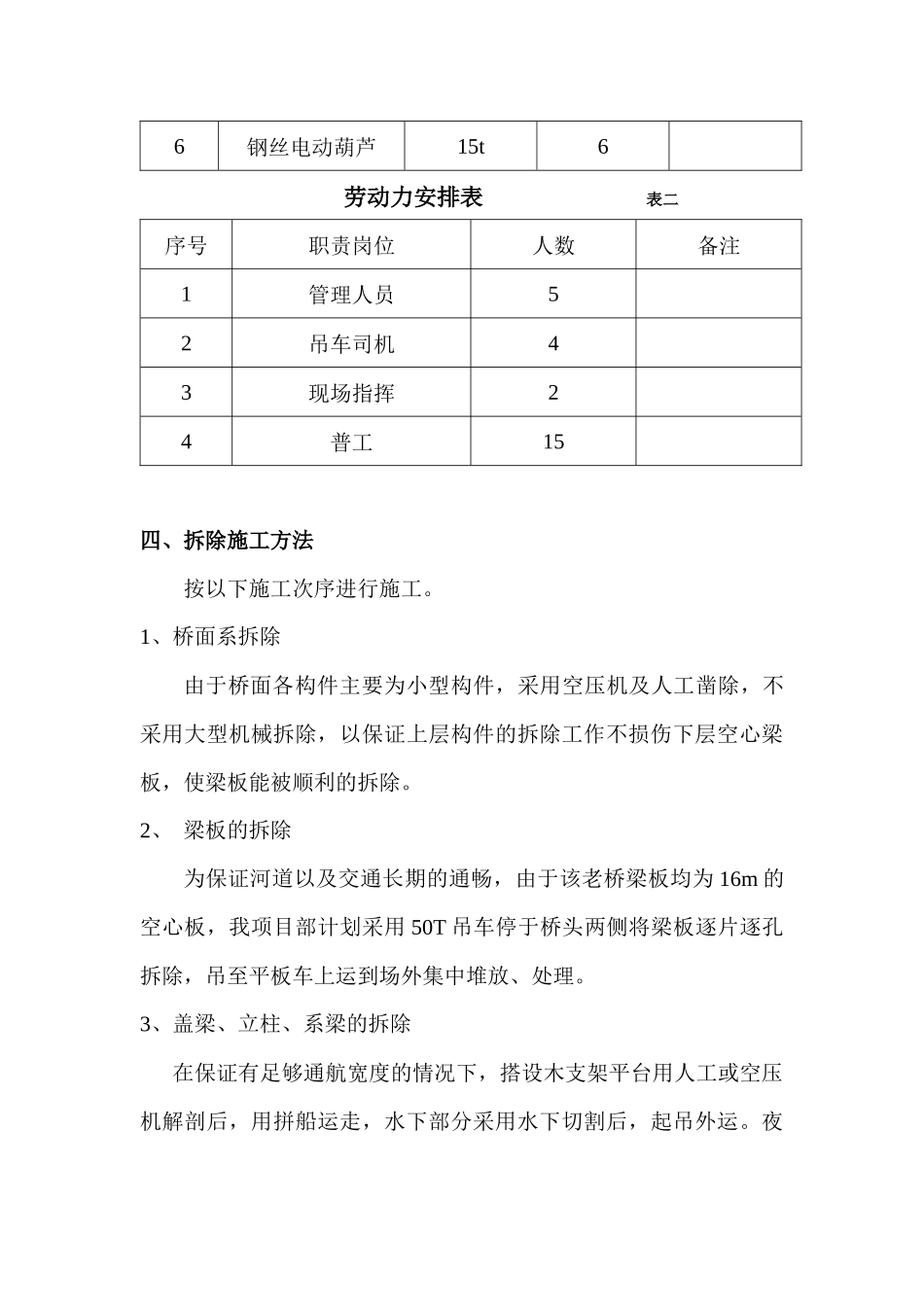

主要施工机械表表一序号机械或设备名称型号规格数量备注1汽车吊50t22空压机SAC5523载重汽车解放20t44交流电焊机BX-30025柴油发电机G1
