客户受电工程设备查验技术要求1客户受电工程设备查验技术要求1
1架空配电线路工程查验要求1
1线路及设备型号、规格应符合规定,并与审图意见书和设计图纸相符
2电器设备外观应完整无缺损,线路设备标志应齐全
3电杆组立的各项误差应符合规定
5拉线的制作和安装应符合规定
6导线的弧垂、相间距离、对地距离、交叉跨越距离及对建筑物接近距离符合规定
7配套的金具、卡具应符合规定
8相位正确、接地装置符合规定
9沿线的障碍物、应砍伐的高杆植物等杂物应清除完毕
2电缆工程查验要求1
1电缆及其附件应符合规定,并与审图意见书和设计图纸相符
2电缆排列整齐,固定良好,弯曲半径、有关排列间隔等符合规程要求,无机械损伤;单芯电缆的金属护层的接线、相序排列等符合要求
标志牌装设齐全、正确、清晰
3电缆终端、电缆接头应安装牢固,接地良好
4电缆终端相色正确,电缆支架等的金属部件防腐层应完好
5在电缆沟中敷设电缆时,应按顺序放在电缆支架上(从下而上排列),过马路穿管时,应自下而上敷设
新敷设电缆应每隔30米绑扎一块标示牌(标示内容:断面图、截面积、变电站出线编号、起止处名称)
6电缆沟内无杂物,盖板和支架齐全;隧道内无杂物,照明、通风、排水等设施符合设计
7直埋电缆路径标志应与实际路径相符,埋设深度不少于0
路径标志清晰、牢固,在直线段每隔20米处、电缆接头处、转弯处、进入建筑物等处,应设置明显的方位标志或标桩
8电缆穿管敷设:电缆管明敷时,电缆管应安装牢固,电缆管支持点间的距离当设计无规定时,不宜超过3米;当塑料管的直线长度超过30米时,宜加装伸缩节
电缆管直埋敷设时,埋设深度不应少于0
7米,在人行道下面敷设时不应小于0
5米;并应有不小于0

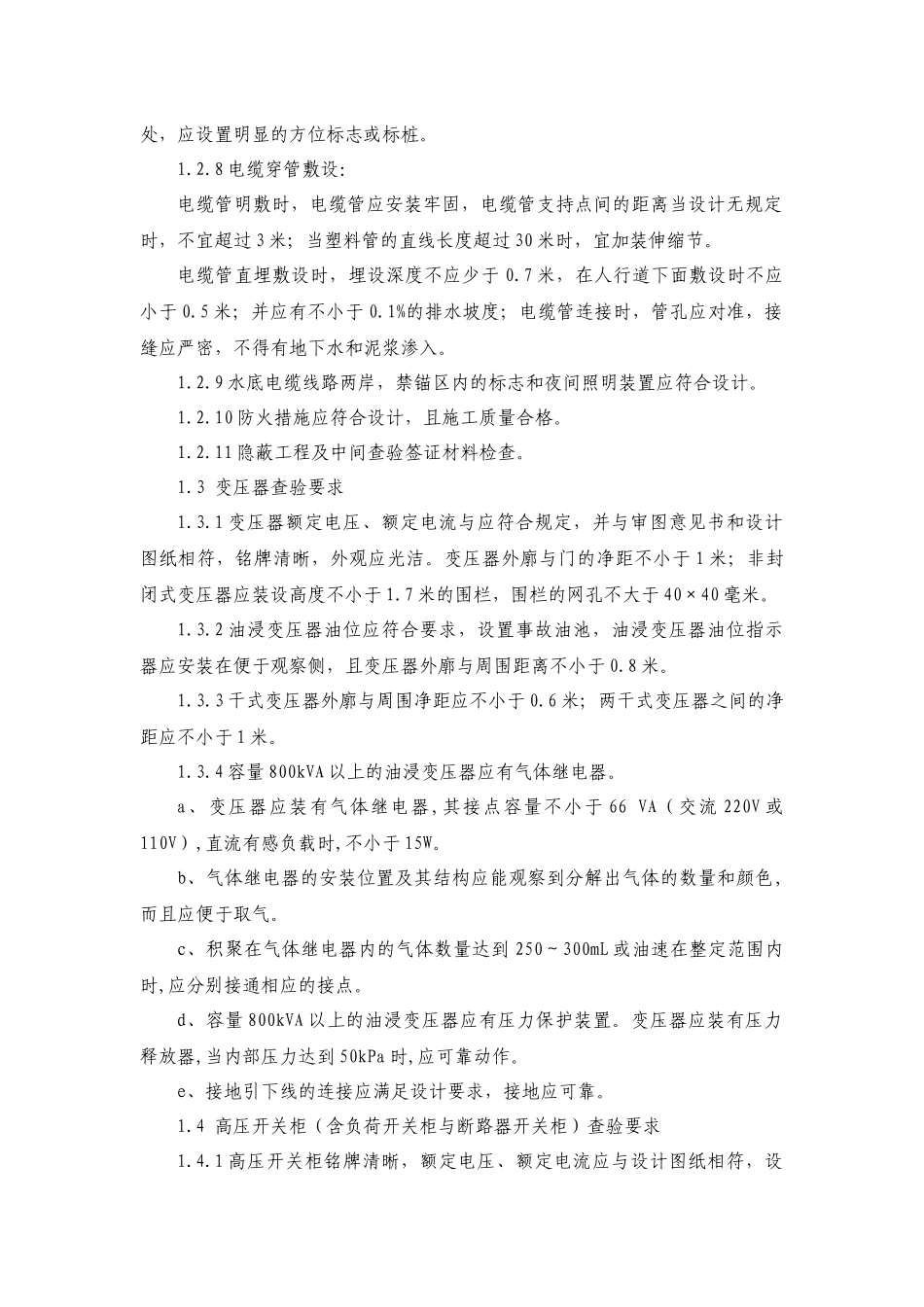

1%的排水坡度;电缆管连接时
