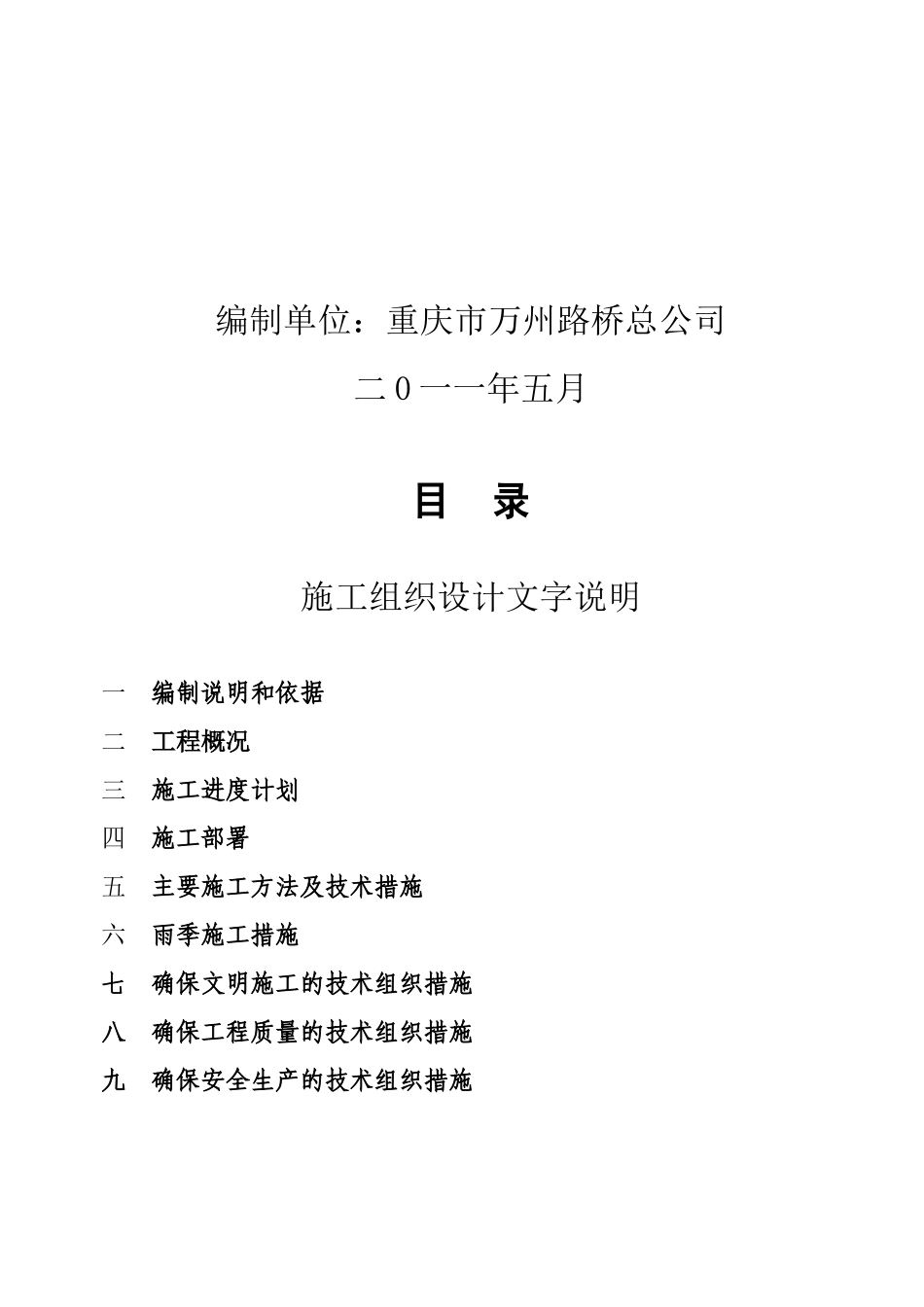

重庆三峡学院新校区运动场4cm厚细粒式沥青砼面层工程施工组织设计编制单位:重庆市万州路桥总公司二0一一年五月目录施工组织设计文字说明一编制说明和依据二工程概况三施工进度计划四施工部署五主要施工方法及技术措施六雨季施工措施七确保文明施工的技术组织措施八确保工程质量的技术组织措施九确保安全生产的技术组织措施第一篇编制说明和依据(一)重庆三峡学院新校区运动场工程施工招标文件
(二)重庆三峡学院新校区运动场工程施工图纸
(三)国家现行交通设施、市政安装工程施工与验收规范及质量检验评定标准
第二篇工程概况本工程为重庆三峡学院新校区运动场4cm厚细粒式沥青砼面层工程主要包括排球场、篮球场、网球场
本工程位于重庆市万州区五桥百安坝境内,本工程计划投资76万8千元
运动场截面构造为天然基土夯实、铺4:6砂石100mm厚、水泥稳定层150mm厚、40mm细沥AC-13、塑胶面层
第三篇施工进度计划按招标文件要求,本工程工期为76日历天,具体开工日期以开工令时间为准
第四篇施工部署为了确保本工程优质、高速、安全、低耗、圆满地完成合同规定的各项指标,根据本工程特点,做好施工前准备工作,科学组织,精心安排、计划在先,保证施工中各项工作的顺利开展
1、施工前组织有关单位做好现场交接工作,布设施工用电线路,用水管线和临建设施
2、做好图纸会审工作,组织工程技术人员认真熟悉图纸,领会设计意图,全面掌握施工图纸内容,检查多专业管线的位置是否正确,提出方便施工的合理化建议
3、根据本工程的具体情况,编制切实可行的单项施工工艺措施和施工方案,重点阐明重要项目的施工方法、施工工艺、工程进度安排、劳动力组织、质量及安全保证措施,以利于有效地指导现场施工
4、做好技术交底工作,在工程开工前,公司总工程师组织质检科、工程技术科向项目经理部进行技术交底,内容是施工组织设计,风雨季施工措施等,项目技术负责人再根据进度计划
