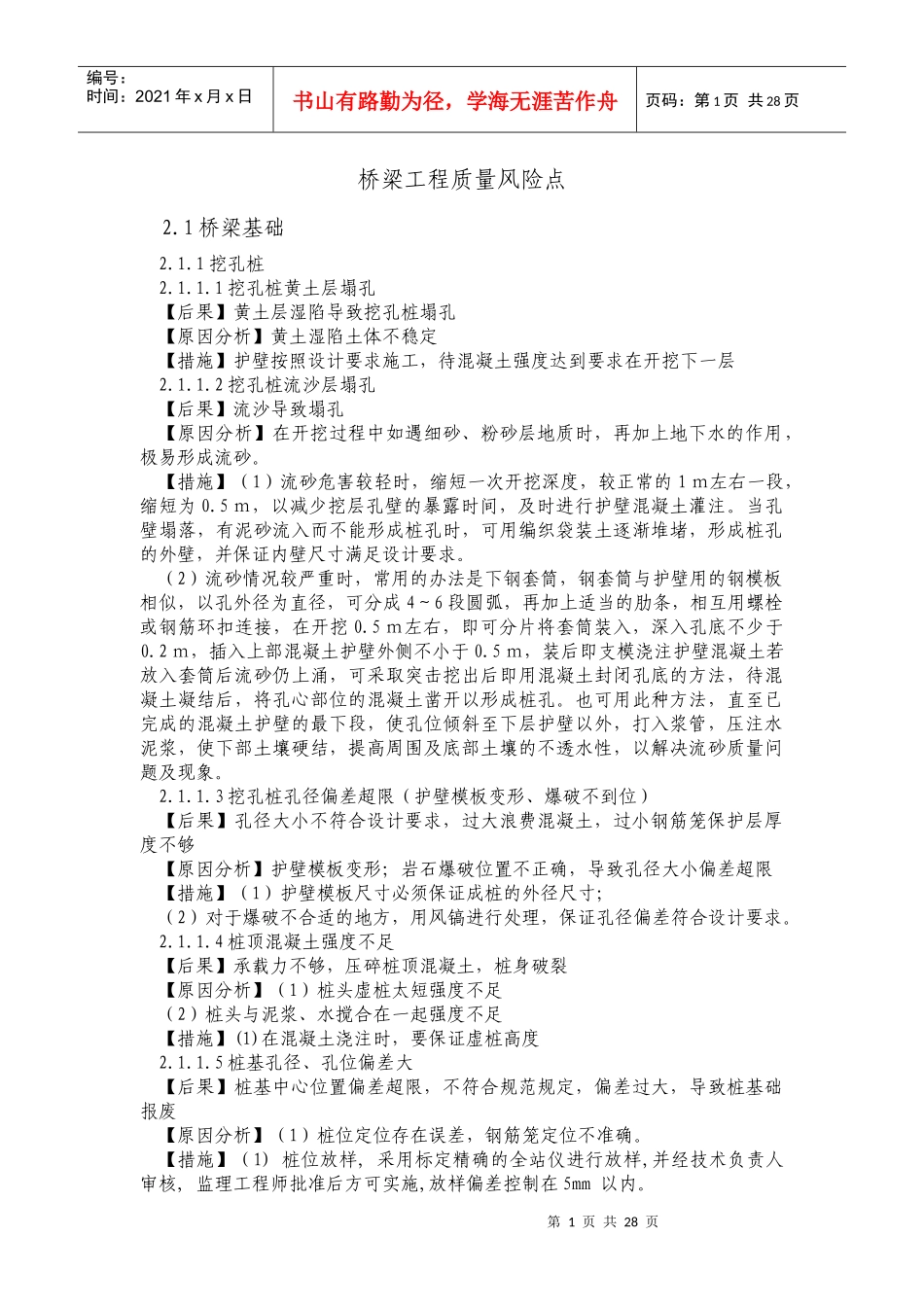

第1页共28页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共28页桥梁工程质量风险点2
1桥梁基础2
1挖孔桩黄土层塌孔【后果】黄土层湿陷导致挖孔桩塌孔【原因分析】黄土湿陷土体不稳定【措施】护壁按照设计要求施工,待混凝土强度达到要求在开挖下一层2
2挖孔桩流沙层塌孔【后果】流沙导致塌孔【原因分析】在开挖过程中如遇细砂、粉砂层地质时,再加上地下水的作用,极易形成流砂
【措施】(1)流砂危害较轻时,缩短一次开挖深度,较正常的1m左右一段,缩短为0
5m,以减少挖层孔壁的暴露时间,及时进行护壁混凝土灌注
当孔壁塌落,有泥砂流入而不能形成桩孔时,可用编织袋装土逐渐堆堵,形成桩孔的外壁,并保证内壁尺寸满足设计要求
(2)流砂情况较严重时,常用的办法是下钢套筒,钢套筒与护壁用的钢模板相似,以孔外径为直径,可分成4~6段圆弧,再加上适当的肋条,相互用螺栓或钢筋环扣连接,在开挖0
5m左右,即可分片将套筒装入,深入孔底不少于0
2m,插入上部混凝土护壁外侧不小于0
5m,装后即支模浇注护壁混凝土若放入套筒后流砂仍上涌,可采取突击挖出后即用混凝土封闭孔底的方法,待混凝土凝结后,将孔心部位的混凝土凿开以形成桩孔
也可用此种方法,直至已完成的混凝土护壁的最下段,使孔位倾斜至下层护壁以外,打入浆管,压注水泥浆,使下部土壤硬结,提高周围及底部土壤的不透水性,以解决流砂质量问题及现象
3挖孔桩孔径偏差超限(护壁模板变形、爆破不到位)【后果】孔径大小不符合设计要求,过大浪费混凝土,过小钢筋笼保护层厚度不够【原因分析】护壁模板变形;岩石爆破位置不正确,导致孔径大小偏差超限【措施】(1)护壁模板尺寸必须保证成桩的外径尺寸;(2)对于爆破不合适的地方,用风镐进行处理,保证孔径偏差符合设计要求
4桩顶混凝土强度不足【后果】承载力
