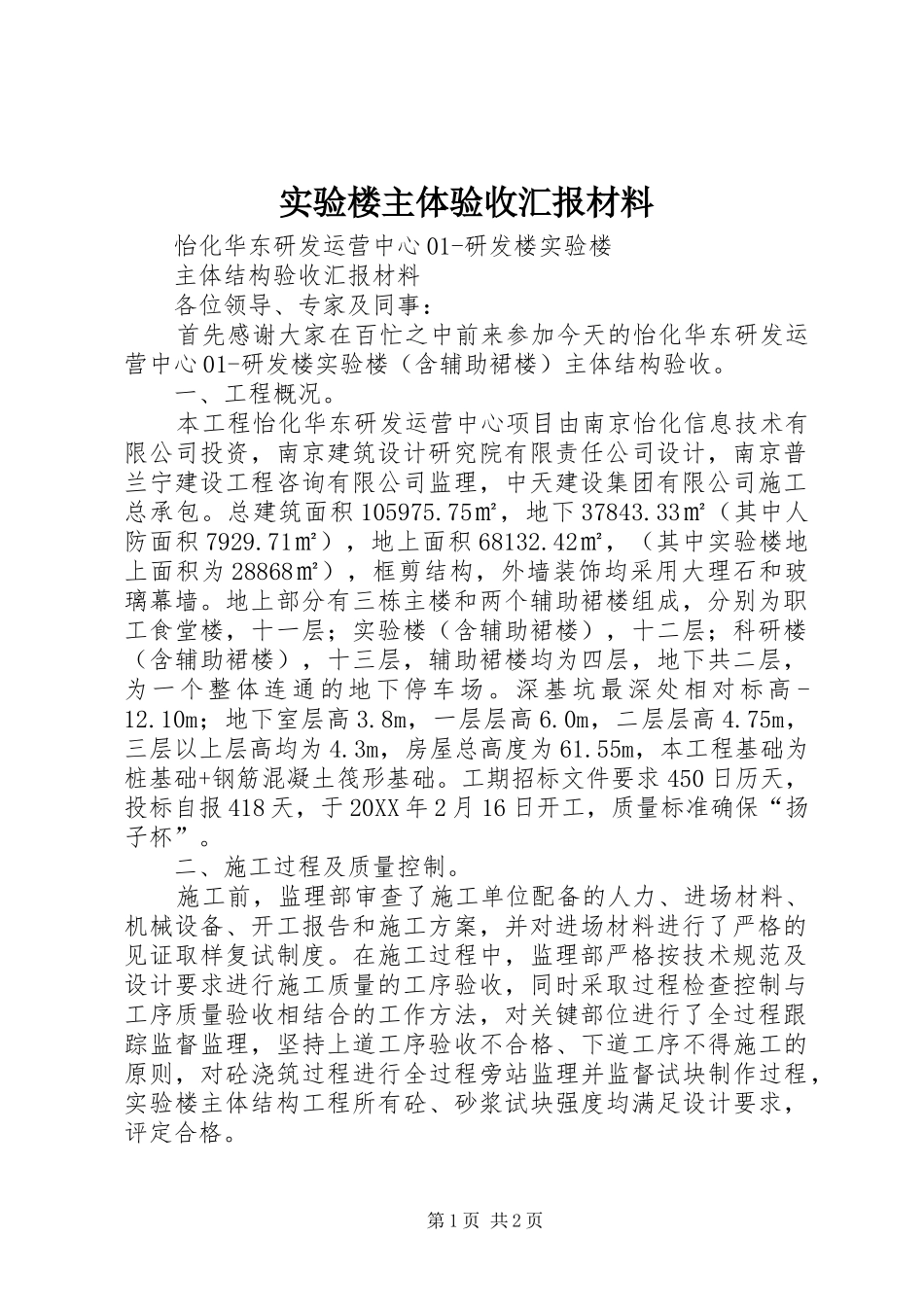

实验楼主体验收汇报材料怡化华东研发运营中心01-研发楼实验楼主体结构验收汇报材料各位领导、专家及同事:首先感谢大家在百忙之中前来参加今天的怡化华东研发运营中心01-研发楼实验楼(含辅助裙楼)主体结构验收
一、工程概况
本工程怡化华东研发运营中心项目由南京怡化信息技术有限公司投资,南京建筑设计研究院有限责任公司设计,南京普兰宁建设工程咨询有限公司监理,中天建设集团有限公司施工总承包
总建筑面积105975
75㎡,地下37843
33㎡(其中人防面积7929
71㎡),地上面积68132
42㎡,(其中实验楼地上面积为28868㎡),框剪结构,外墙装饰均采用大理石和玻璃幕墙
地上部分有三栋主楼和两个辅助裙楼组成,分别为职工食堂楼,十一层;实验楼(含辅助裙楼),十二层;科研楼(含辅助裙楼),十三层,辅助裙楼均为四层,地下共二层,为一个整体连通的地下停车场
深基坑最深处相对标高-12
10m;地下室层高3
8m,一层层高6
0m,二层层高4
75m,三层以上层高均为4
3m,房屋总高度为61
55m,本工程基础为桩基础+钢筋混凝土筏形基础
工期招标文件要求450日历天,投标自报418天,于20XX年2月16日开工,质量标准确保“扬子杯”
二、施工过程及质量控制
施工前,监理部审查了施工单位配备的人力、进场材料、机械设备、开工报告和施工方案,并对进场材料进行了严格的见证取样复试制度
在施工过程中,监理部严格按技术规范及设计要求进行施工质量的工序验收,同时采取过程检查控制与工序质量验收相结合的工作方法,对关键部位进行了全过程跟踪监督监理,坚持上道工序验收不合格、下道工序不得施工的原则,对砼浇筑过程进行全过程旁站监理并监督试块制作过程,实验楼主体结构工程所有砼、砂浆试块强度均满足设计要求,评定合格

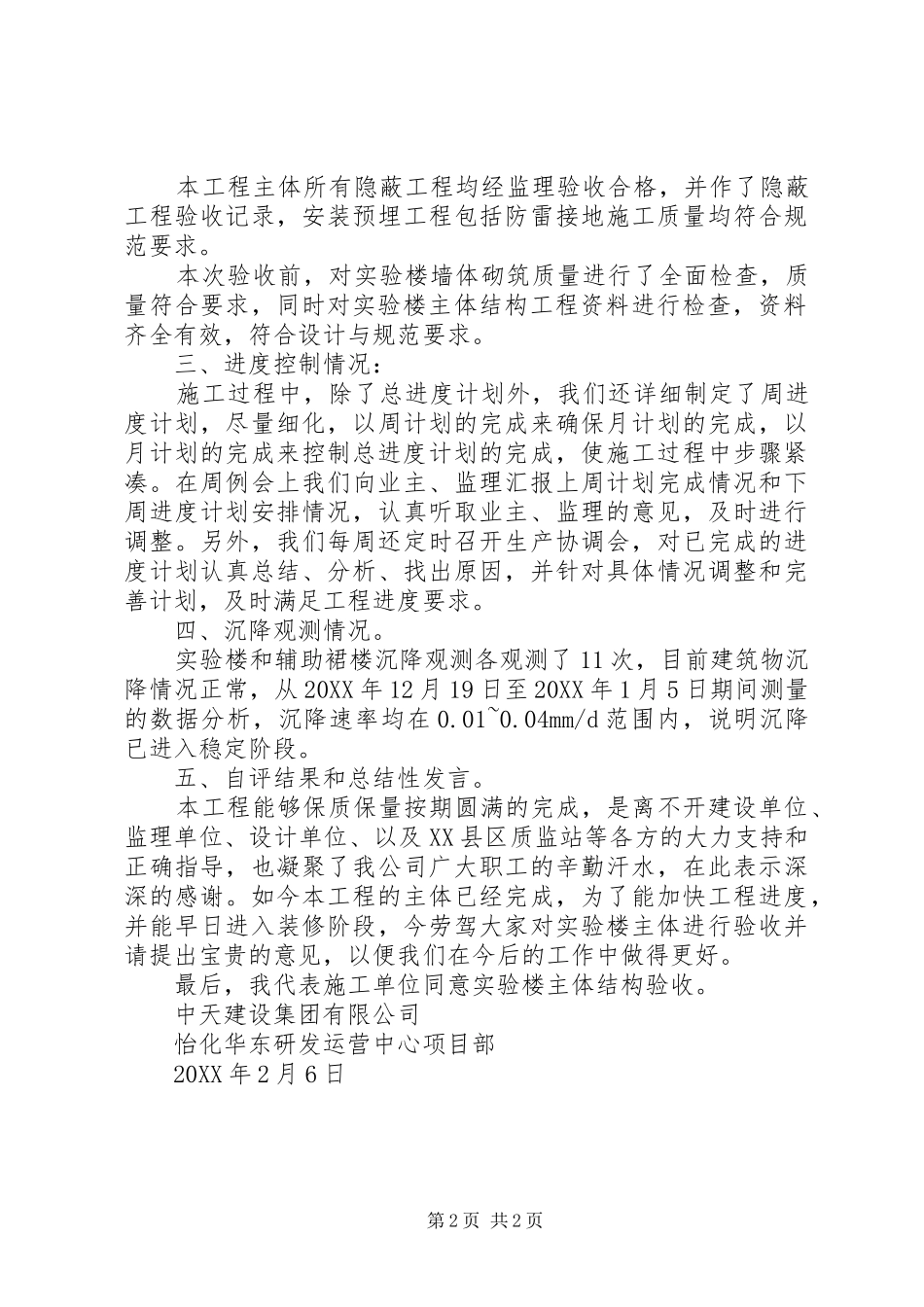

第1页共2页本工程主体所有隐蔽工程均经监理验收合格,并作了隐蔽工程验收记录,安装预埋工程
