锦园南区综合楼西侧边坡加固工程施工组织设计一、工程概况该工程位于,拟加固边坡边线总长度约120m,边坡高处高约10m,矮处(B、C、D区)高约6m
边坡基本属花岗岩岩质边坡,岩石风化强烈,手捏即碎,呈颗粒状,局部为风化花岗斑岩和煌斑岩岩脉
坡底与坡顶存在已建建筑物,为保证边坡的安全稳定,保证坡底及坡顶楼房及居民的安全,必须对边坡进行有效的加固措施
我公司编制了该工程项目的施工组织设计
二、施工部署(一)设置项目经理部对于本工程我公司将组织优秀的施工管理人员,组建精干的项目经理部,充分发挥我公司人力资源雄厚,物力、技术资源丰富的优势,全力以赴组织施工,并与业主竭诚合作,信守承诺,以一流质量、一流速度、一流管理、一流技术和服务,确保优质、高效、顺利完成该项工程
(二)施工现场准备1、技术准备工程合同签订后组织项目部技术人员,尽快熟悉设计方案及现场条件,考虑各主要分部分项施工方案,编制施工组织设计,对各班组做技术交底,就存在的疑问和问题咨询方案设计人员

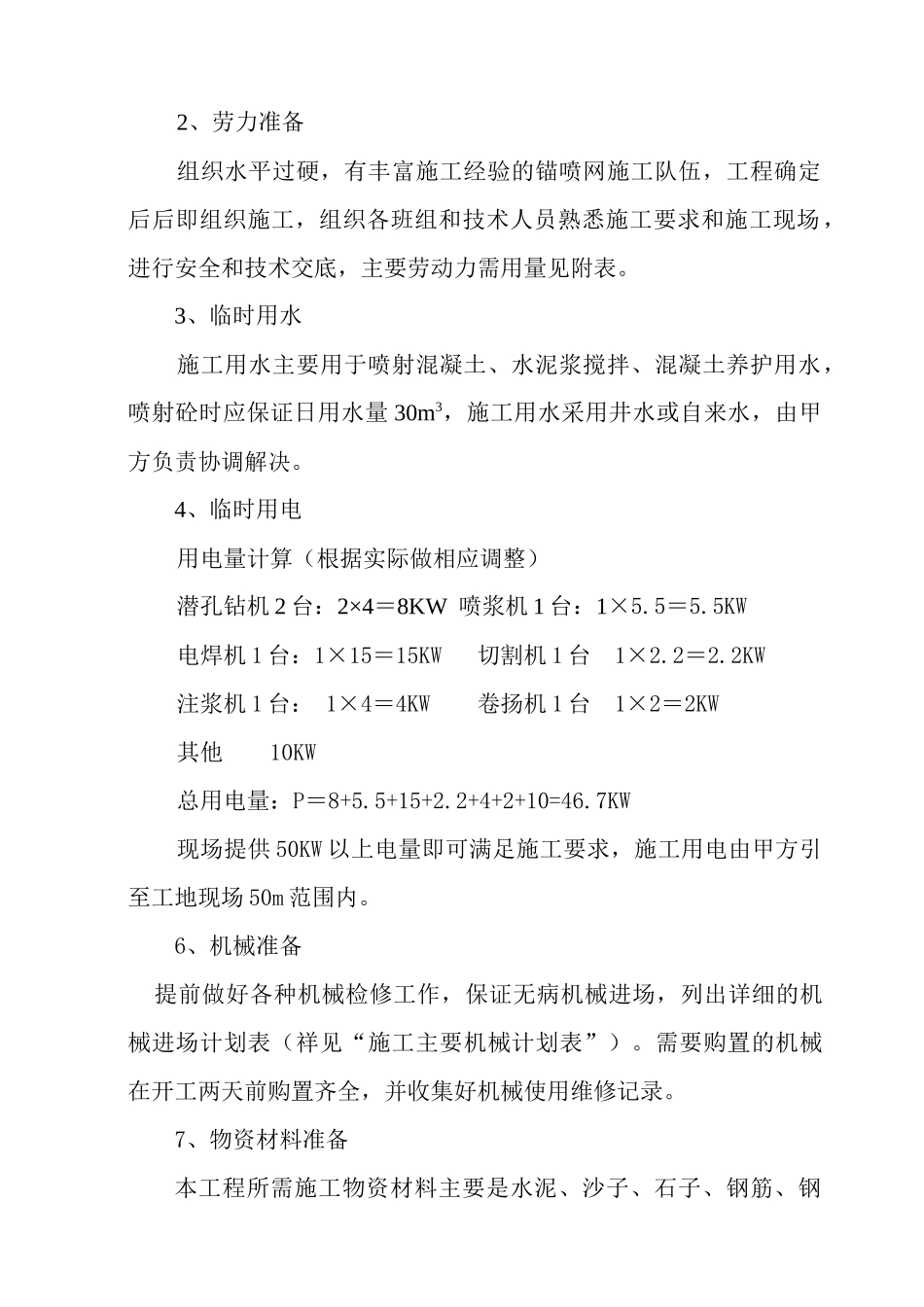

2、劳力准备组织水平过硬,有丰富施工经验的锚喷网施工队伍,工程确定后后即组织施工,组织各班组和技术人员熟悉施工要求和施工现场,进行安全和技术交底,主要劳动力需用量见附表
3、临时用水施工用水主要用于喷射混凝土、水泥浆搅拌、混凝土养护用水,喷射砼时应保证日用水量30m3,施工用水采用井水或自来水,由甲方负责协调解决
4、临时用电用电量计算(根据实际做相应调整)潜孔钻机2台:2×4=8KW喷浆机1台:1×5
5KW电焊机1台:1×15=15KW切割机1台1×2
2KW注浆机1台:1×4=4KW卷扬机1台1×2=2KW其他10KW总用电量:P=8+5
5+15+2
2+4+2+10=46
7KW现场提供50KW以上电量即可满足施工要求,施工用电由甲方引至工地现场50m范围内

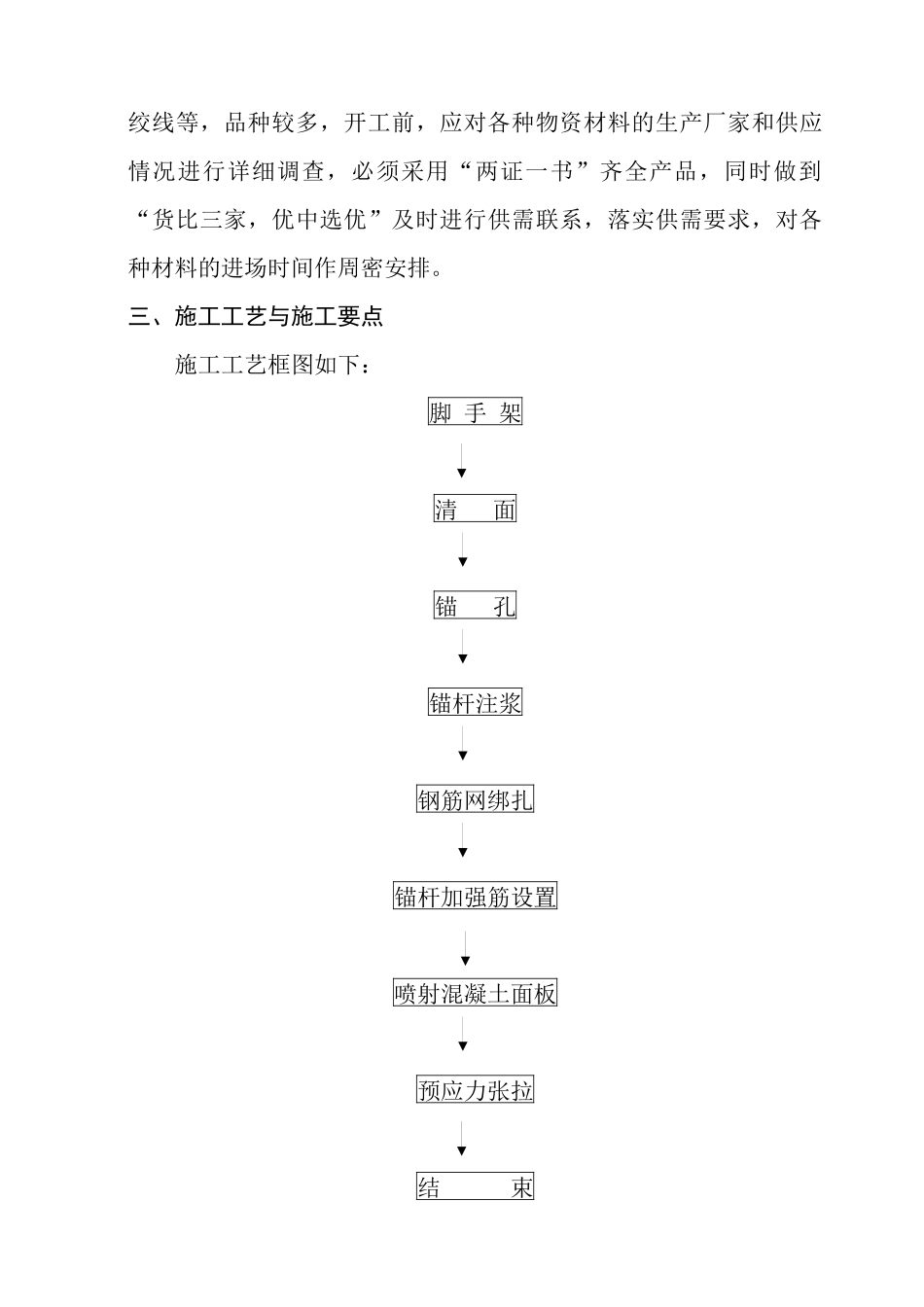

6、机械准备提前做好各种机械检修工作,保证无病
