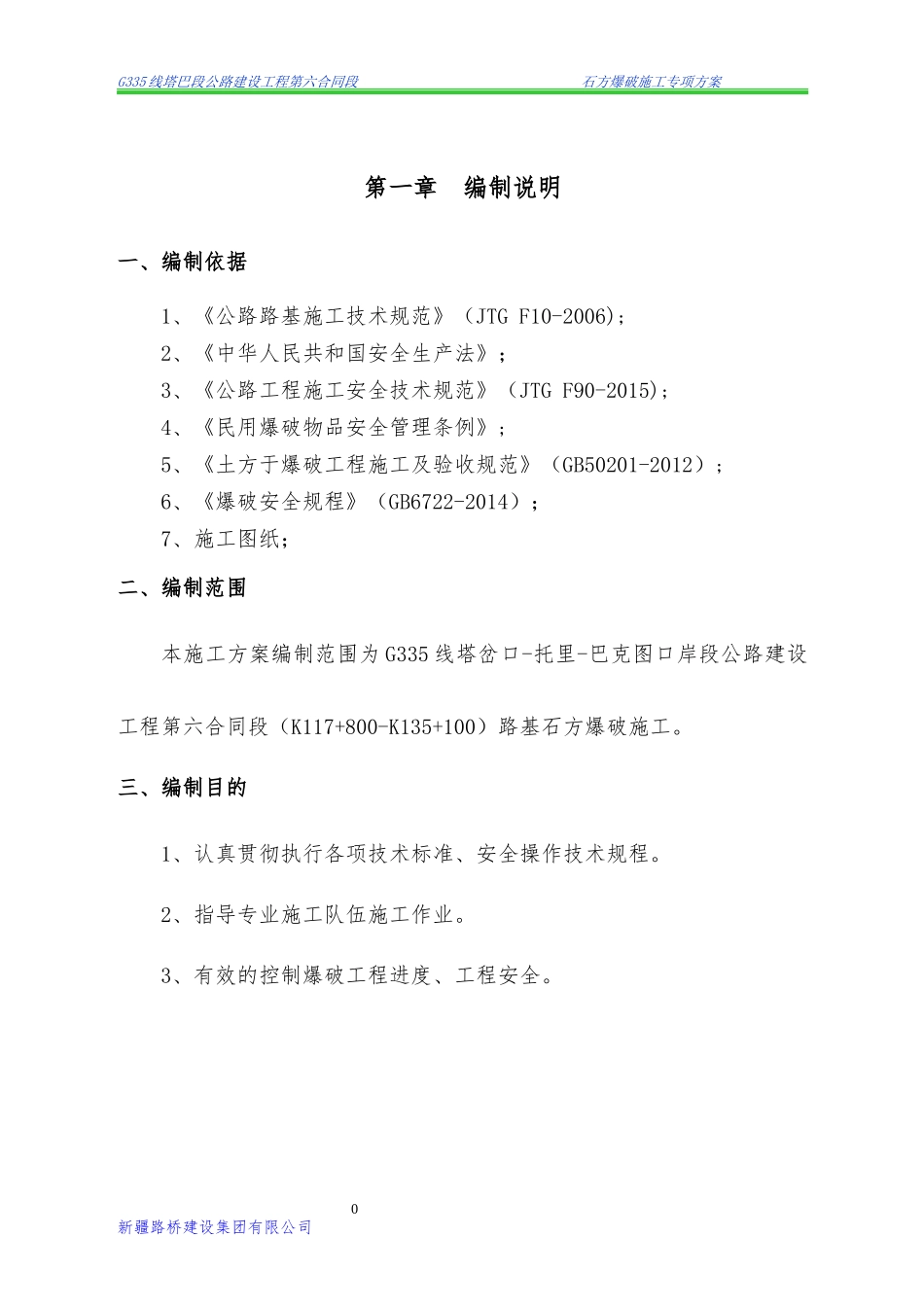

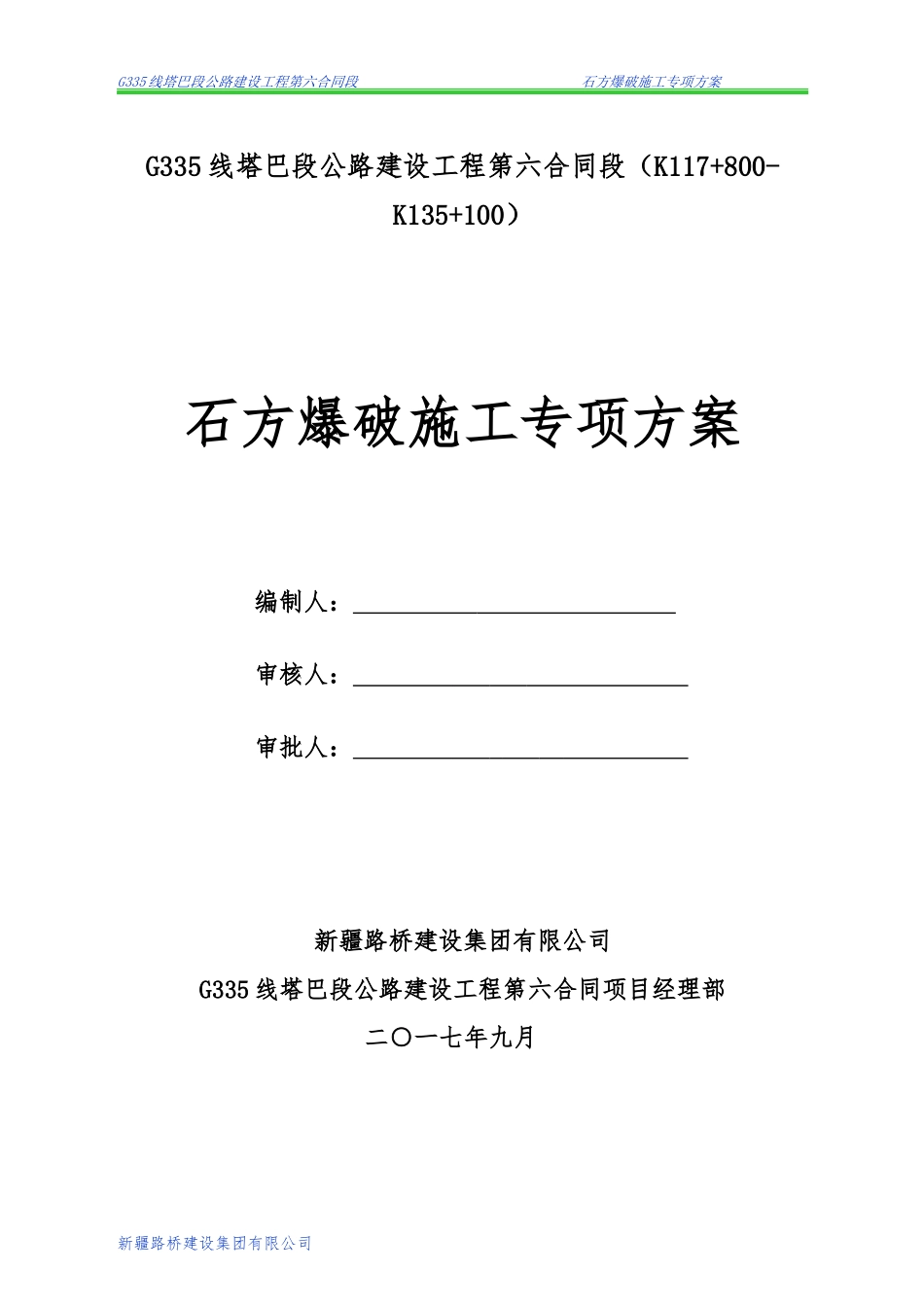

G335线塔巴段公路建设工程第六合同段石方爆破施工专项方案G335线塔巴段公路建设工程第六合同段(K117+800-K135+100)石方爆破施工专项方案编制人:审核人:审批人:新疆路桥建设集团有限公司G335线塔巴段公路建设工程第六合同项目经理部二○一七年九月新疆路桥建设集团有限公司0G335线塔巴段公路建设工程第六合同段石方爆破施工专项方案第一章编制说明一、编制依据1、《公路路基施工技术规范》(JTGF10-2006);2、《中华人民共和国安全生产法》;3、《公路工程施工安全技术规范》(JTGF90-2015);4、《民用爆破物品安全管理条例》;5、《土方于爆破工程施工及验收规范》(GB50201-2012);6、《爆破安全规程》(GB6722-2014);7、施工图纸;二、编制范围本施工方案编制范围为G335线塔岔口-托里-巴克图口岸段公路建设工程第六合同段(K117+800-K135+100)路基石方爆破施工
三、编制目的1、认真贯彻执行各项技术标准、安全操作技术规程
2、指导专业施工队伍施工作业
3、有效的控制爆破工程进度、工程安全

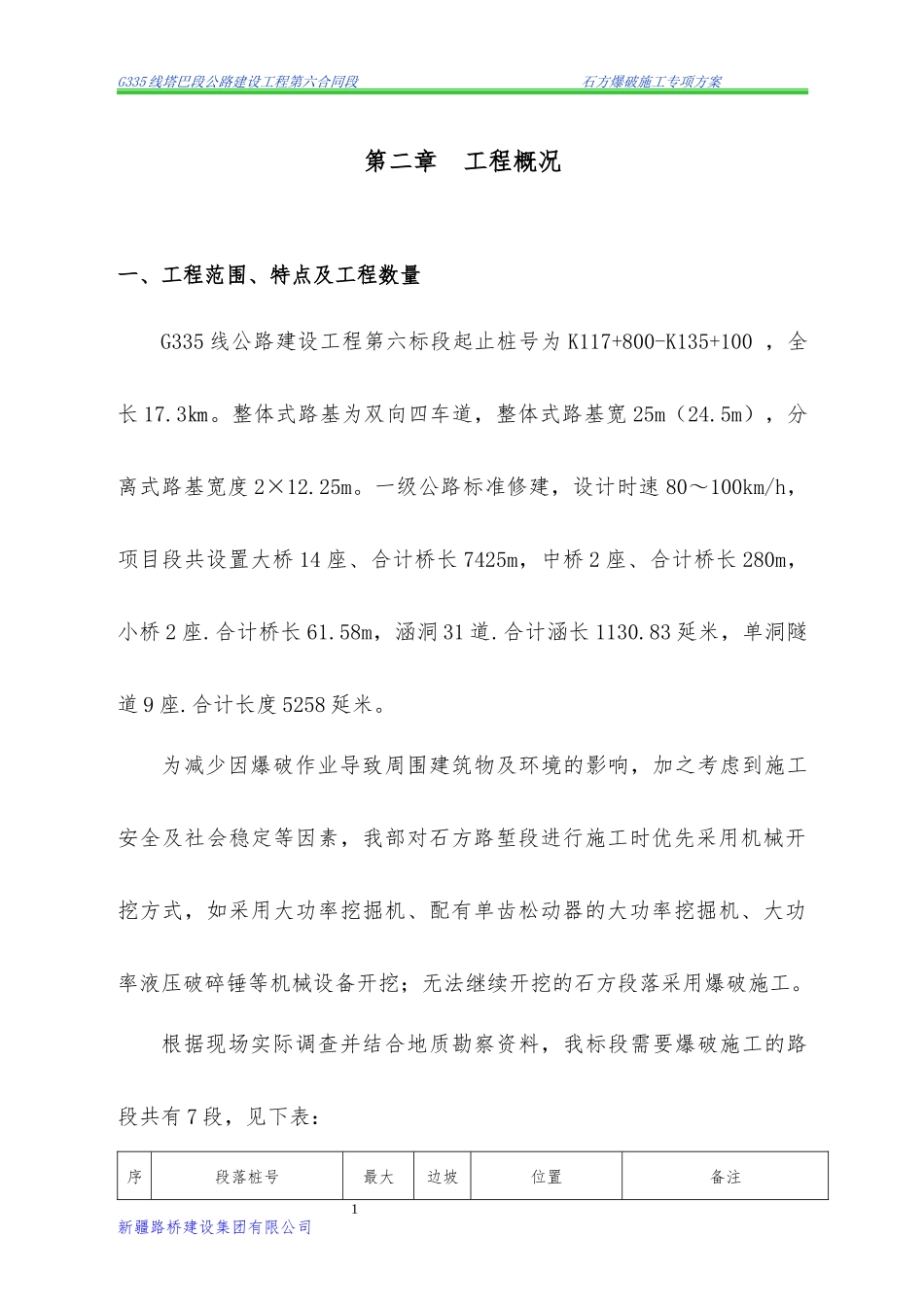

新疆路桥建设集团有限公司10G335线塔巴段公路建设工程第六合同段石方爆破施工专项方案第二章工程概况一、工程范围、特点及工程数量G335线公路建设工程第六标段起止桩号为K117+800-K135+100,全长17
整体式路基为双向四车道,整体式路基宽25m(24
5m),分离式路基宽度2×12
一级公路标准修建,设计时速80~100km/h,项目段共设置大桥14座、合计桥长7425m,中桥2座、合计桥长280m,小桥2座
合计桥长61
58m,涵洞31道
合计涵长1130
83延米,单洞隧道9座
合计长度5258延米
为减少因爆破作业导致周围建筑物及环境的影响,加之考虑到施工安全及社会稳定等因素,我部对石方路堑段进行施工
