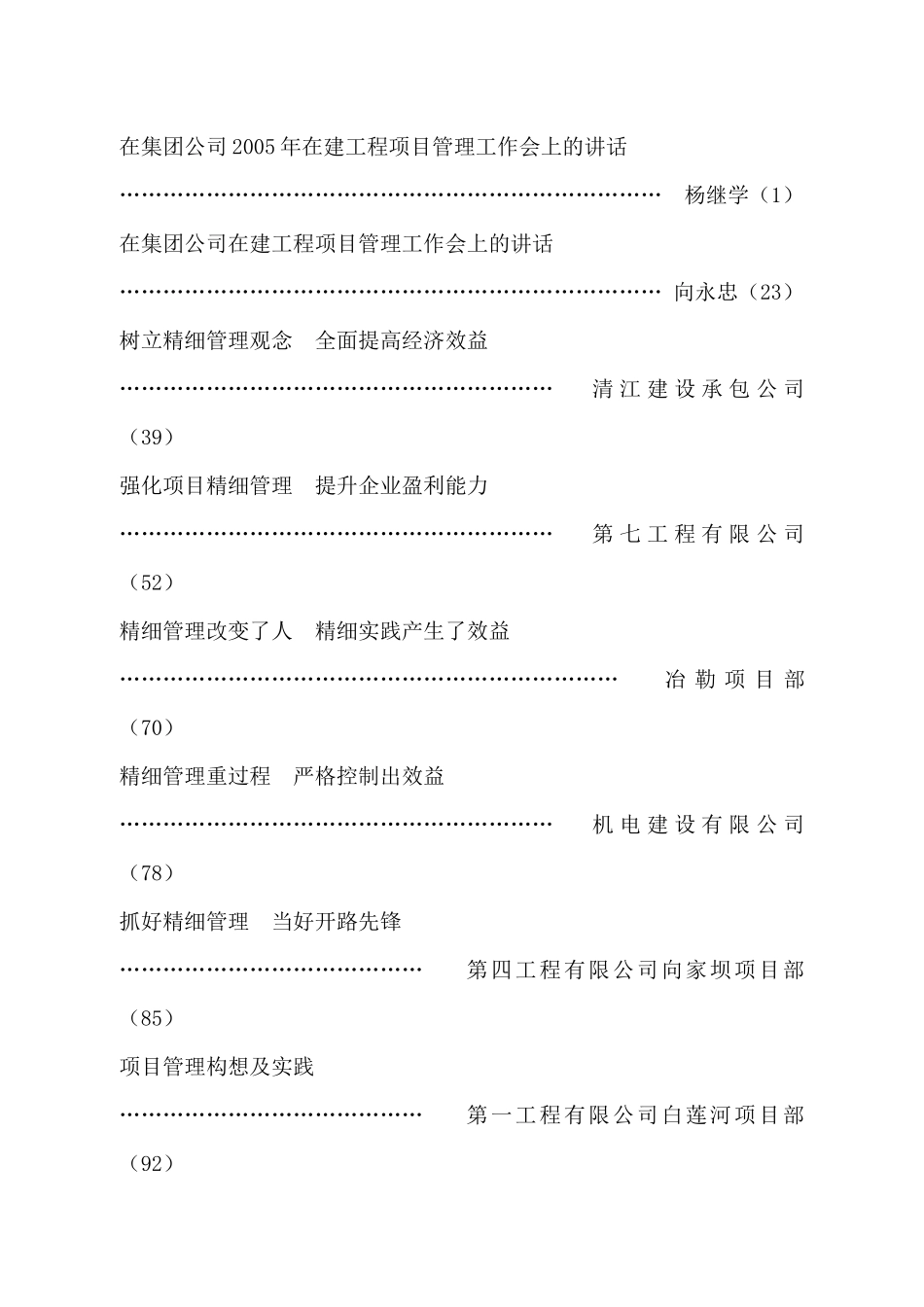

2005年集团公司在建工程项目管理工作会会议交流材料摘选汇编单位:四公司工程管理部二OO五年十月二十八日目录在集团公司2005年在建工程项目管理工作会上的讲话…………………………………………………………………杨继学(1)在集团公司在建工程项目管理工作会上的讲话…………………………………………………………………向永忠(23)树立精细管理观念全面提高经济效益……………………………………………………清江建设承包公司(39)强化项目精细管理提升企业盈利能力……………………………………………………第七工程有限公司(52)精细管理改变了人精细实践产生了效益……………………………………………………………冶勒项目部(70)精细管理重过程严格控制出效益……………………………………………………机电建设有限公司(78)抓好精细管理当好开路先锋……………………………………第四工程有限公司向家坝项目部(85)项目管理构想及实践……………………………………第一工程有限公司白莲河项目部(92)外协队伍的“人性化”管理……………………………………第七工程有限公司西龙池项目部(110)精细管理改变了人精细实践产生了效益冶勒项目部冶勒项目部于2001年初组建,是集团公司采取内部切块分包模式的直管项目部,承建冶勒水电站大坝填筑标和基础处理标,合同总金额5
冶勒工程地处四川高原,这里高寒缺氧,每年平均雨雪天气多达200余天,施工环境极为恶劣
截至2004年初,冶勒全体员工克服恶劣自然条件及其它各种不利因素的影响,奋力拼搏,攻克了高寒多雨气候条件下沥青混凝土心墙浇筑、超深防渗墙施工、深覆盖层大断面洞挖三大技术难关,取得了多项成就
但同时项目部生产经营也面临许多困难:大坝填筑工期滞后6个月,料场无合格上坝料、机械设备、施工队伍严重不足;资金极度紧张,项目部举步维艰
2004年6月,面对保蓄水重任和日渐紧逼的工
