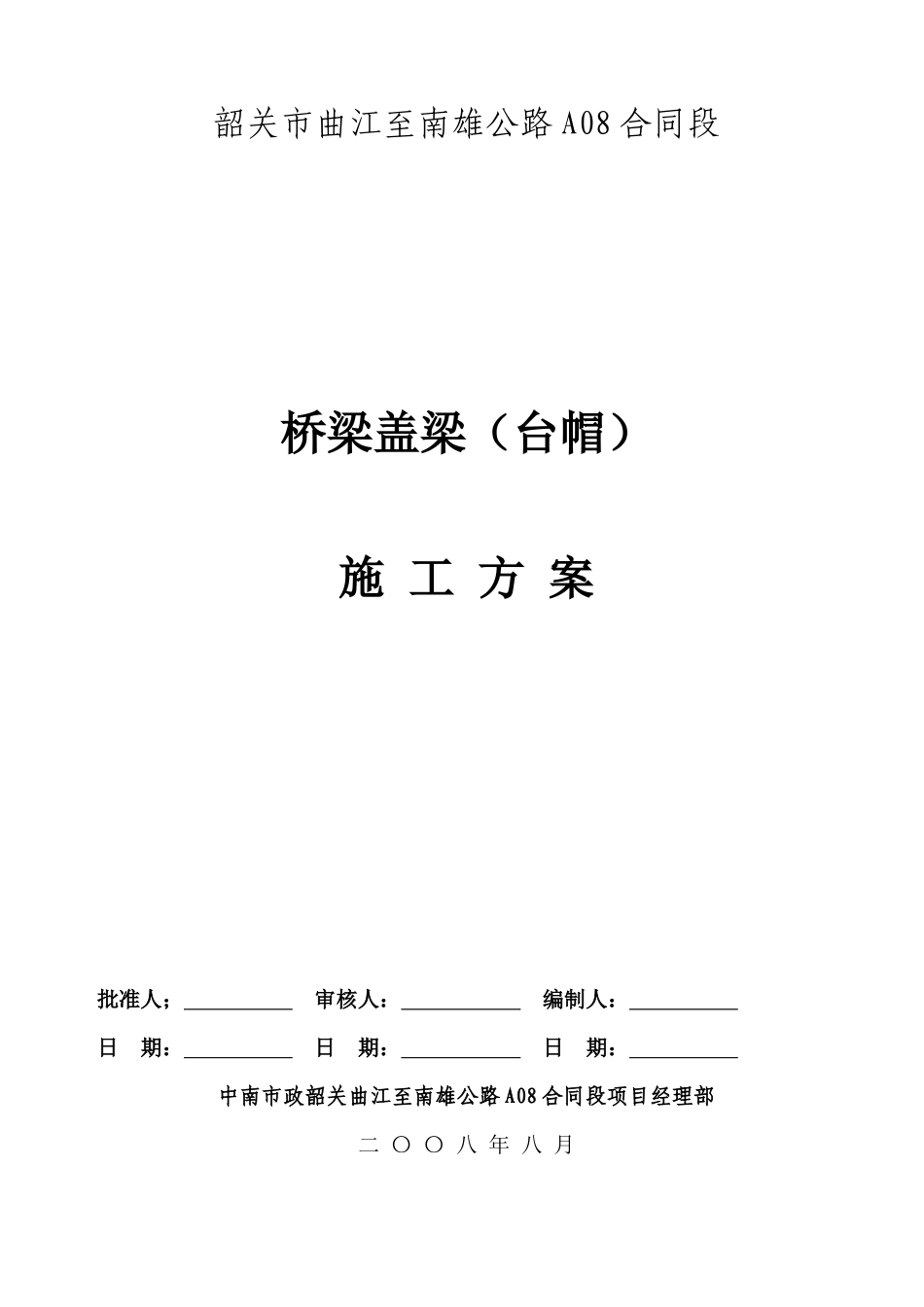

韶关市曲江至南雄公路A08合同段桥梁盖梁(台帽)施工方案批准人;审核人:编制人:日期:日期:日期:中南市政韶关曲江至南雄公路A08合同段项目经理部二〇〇八年八月目录一、编制依据二、工程概况三、施工准备四、施工机械设备五、现场组织管理体系六、施工工艺流程及施工方法(一)满堂支架法施工1、施工方法简介2、施工工艺流程3、满堂支架搭设4、支架受力验算5、模板工程6、钢筋加工及安装7、侧模安装、加固8、砼浇注(二)盖梁无支架抱箍施工及计算1、盖梁无支架抱箍施工简介2、工程简介3、盖梁结构特点4、荷载计算5、荷载计算组合6、受力检算7、盖梁抱箍无支架施工七、安全管理措施八、质量保证措施、体系及质量指标九、施工进度保证措施十、文明及环保施工措施附图一施工组织管理体系附图二质量保证体系附图三安全保证体系附图四盖梁施工工艺框图(满堂支架法)附图五盖梁施工工艺框图(抱箍法)盖梁施工技术方案一、编制依据1、韶关市曲江至南雄公路施工设计图及设计文件;2、招标文件;3、《公路工程质量评定标准》(JTGF80/1—2004);4、《公路桥涵施工技术规范》(JTG041—2000);5、《路桥施工计算手册》5、相关试验标准、试验规程;6、总体施工方案;7、现场踏勘
二、工程概况本合同段共有大、中、小桥梁15座,共有7座桥梁设置盖梁,其余为帽梁,盖梁所对应立柱高度最大为12
18,最小为0
我项目部将根据每座桥的实际情况采取不同工艺进行施工:对于立柱高度较小的采用满堂支架施工,对于高立柱或水中盖梁(如凌江大桥)采用抱箍施工
各桥梁盖梁具体结构尺寸及重量、采取施工工艺见下表:A08全线盖梁情况一览表序号桥梁名称立柱直径(m)立柱高度(m)盖梁尺寸(长×宽×高)m与主线交角(°)盖梁砼方量(m3)盖梁数量(片)盖梁自重(t)施工方式1K93+255大坪中桥1
209~12
