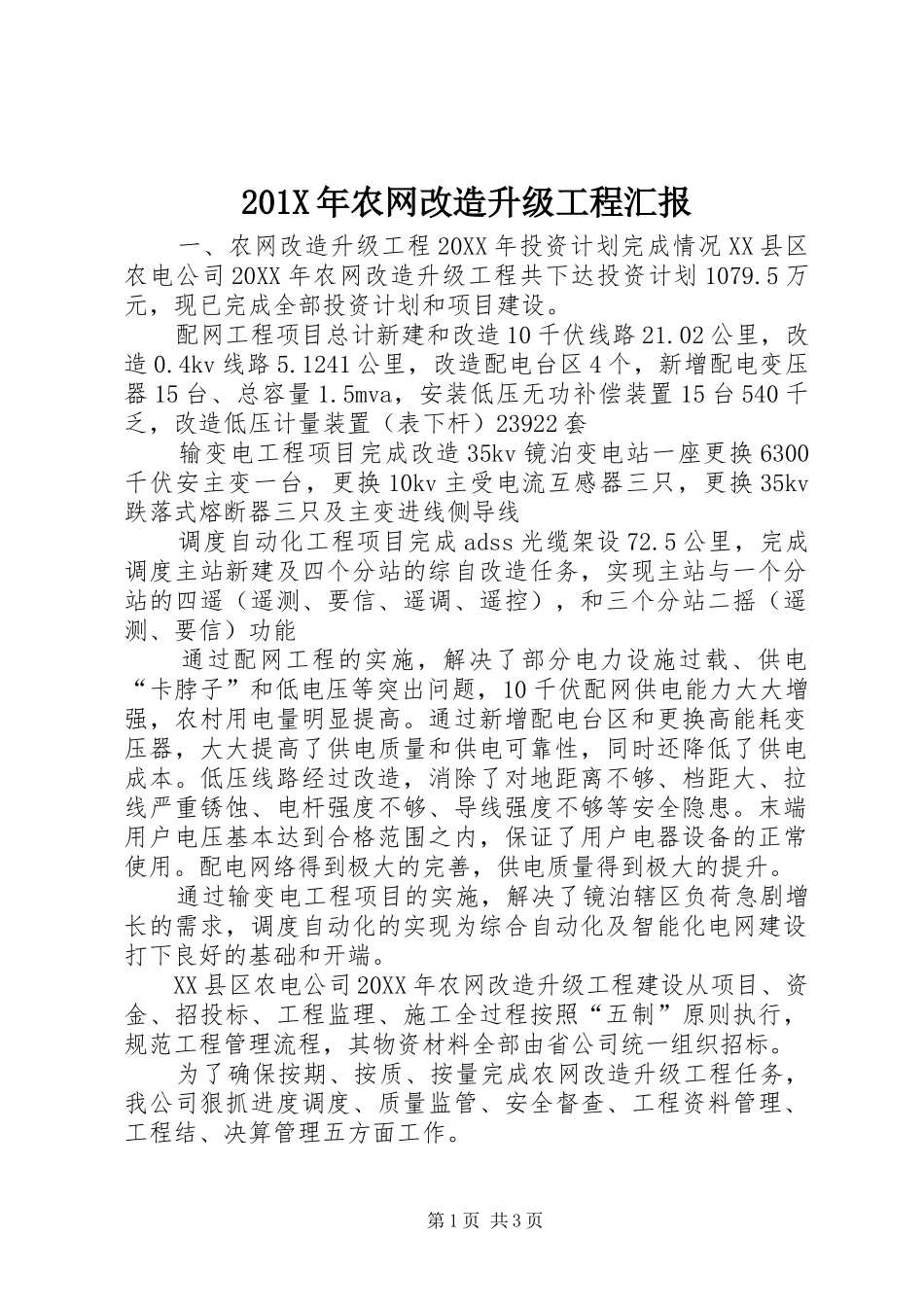

201X年农网改造升级工程汇报一、农网改造升级工程20XX年投资计划完成情况XX县区农电公司20XX年农网改造升级工程共下达投资计划1079
5万元,现已完成全部投资计划和项目建设
配网工程项目总计新建和改造10千伏线路21
02公里,改造0
4kv线路5
1241公里,改造配电台区4个,新增配电变压器15台、总容量1
5mva,安装低压无功补偿装置15台540千乏,改造低压计量装置(表下杆)23922套输变电工程项目完成改造35kv镜泊变电站一座更换6300千伏安主变一台,更换10kv主受电流互感器三只,更换35kv跌落式熔断器三只及主变进线侧导线调度自动化工程项目完成adss光缆架设72
5公里,完成调度主站新建及四个分站的综自改造任务,实现主站与一个分站的四遥(遥测、要信、遥调、遥控),和三个分站二摇(遥测、要信)功能通过配网工程的实施,解决了部分电力设施过载、供电“卡脖子”和低电压等突出问题,10千伏配网供电能力大大增强,农村用电量明显提高
通过新增配电台区和更换高能耗变压器,大大提高了供电质量和供电可靠性,同时还降低了供电成本
低压线路经过改造,消除了对地距离不够、档距大、拉线严重锈蚀、电杆强度不够、导线强度不够等安全隐患
末端用户电压基本达到合格范围之内,保证了用户电器设备的正常使用
配电网络得到极大的完善,供电质量得到极大的提升
通过输变电工程项目的实施,解决了镜泊辖区负荷急剧增长的需求,调度自动化的实现为综合自动化及智能化电网建设打下良好的基础和开端
XX县区农电公司20XX年农网改造升级工程建设从项目、资金、招投标、工程监理、施工全过程按照“五制”原则执行,规范工程管理流程,其物资材料全部由省公司统一组织招标
为了确保按期、按质、按量完成农网改造升级工程任务,我公司狠抓进度调度、质量监管、安全督查、工程资料管理、工程结、决算管理五方面工作

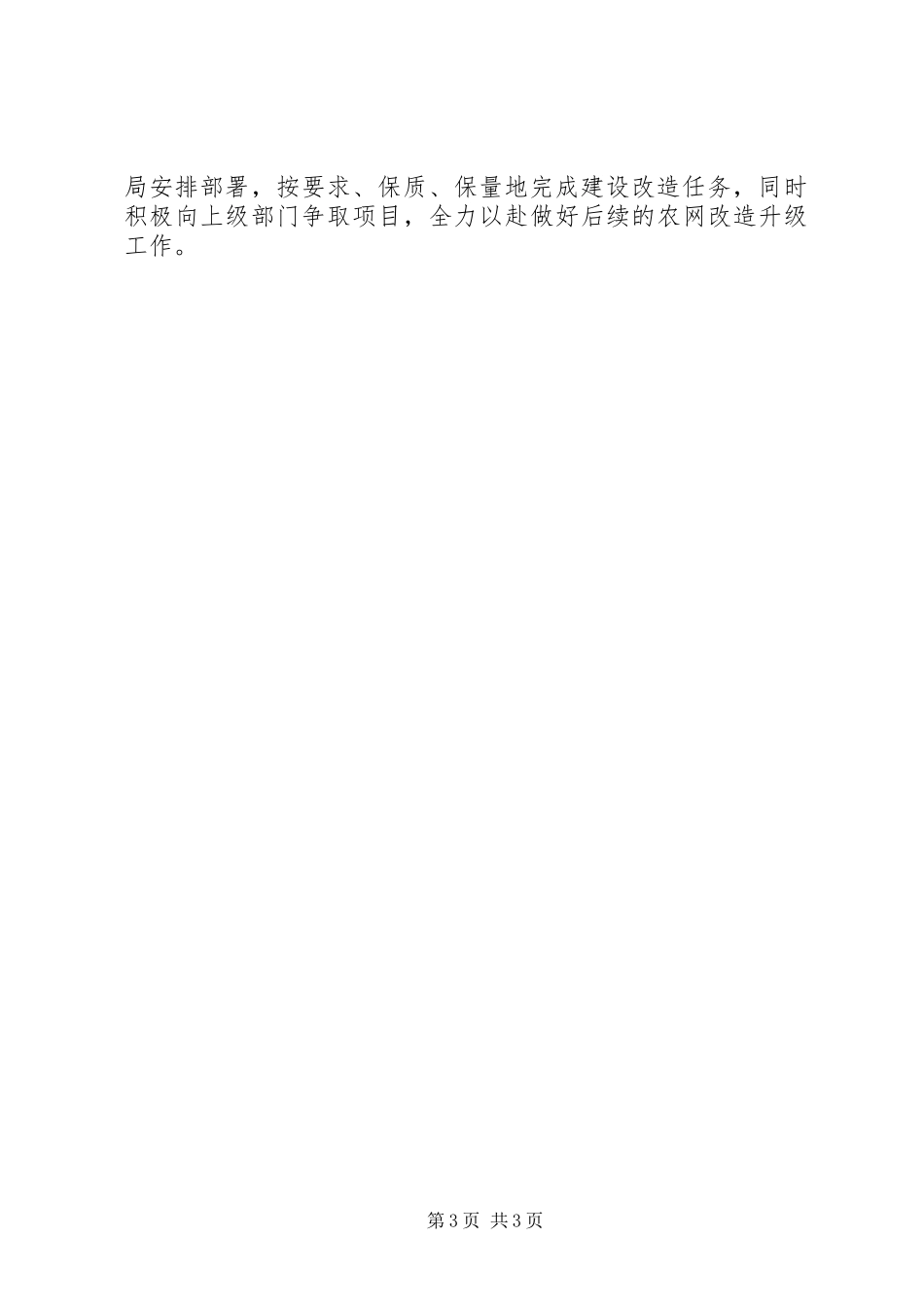

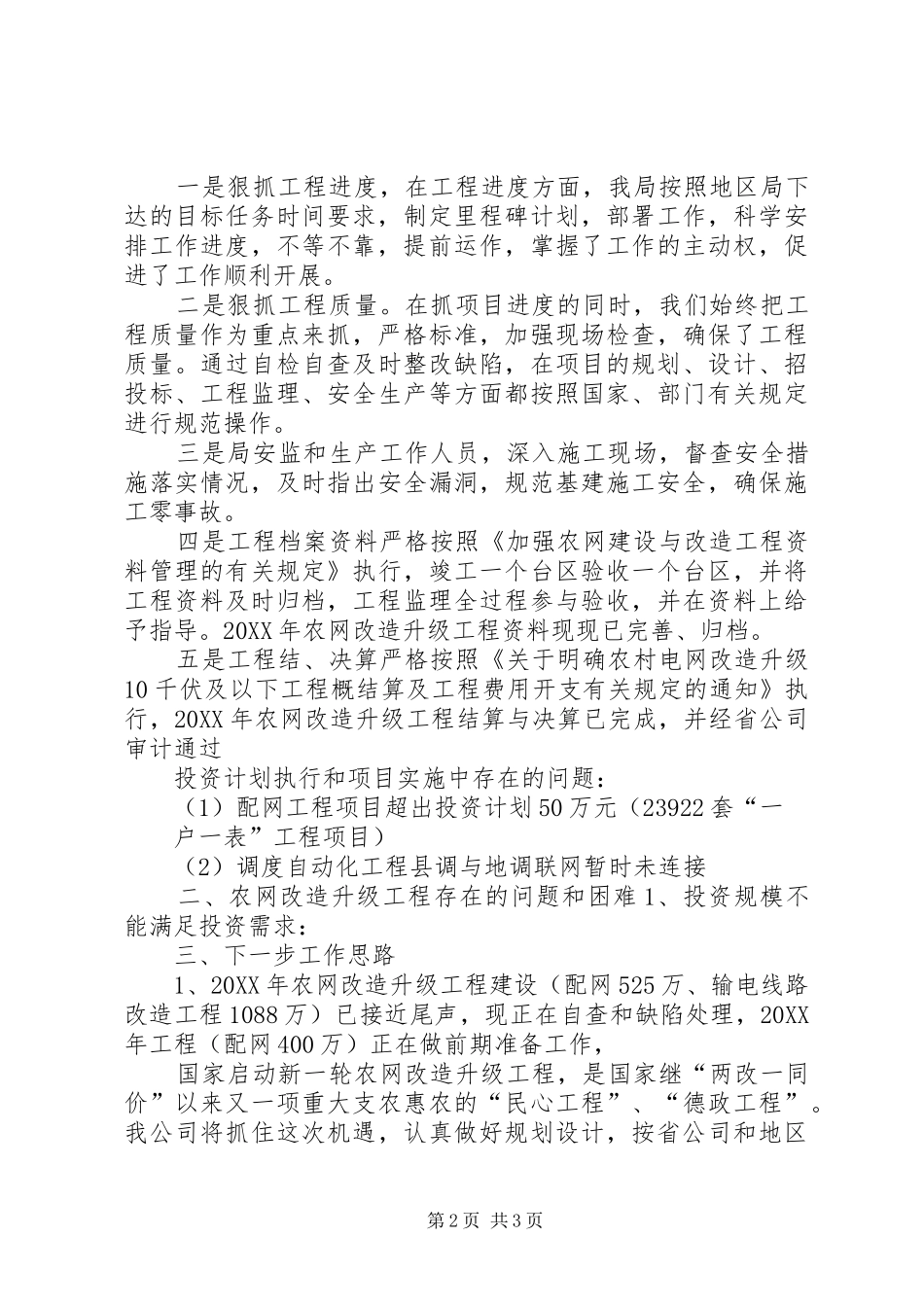

第1页共3页一是
