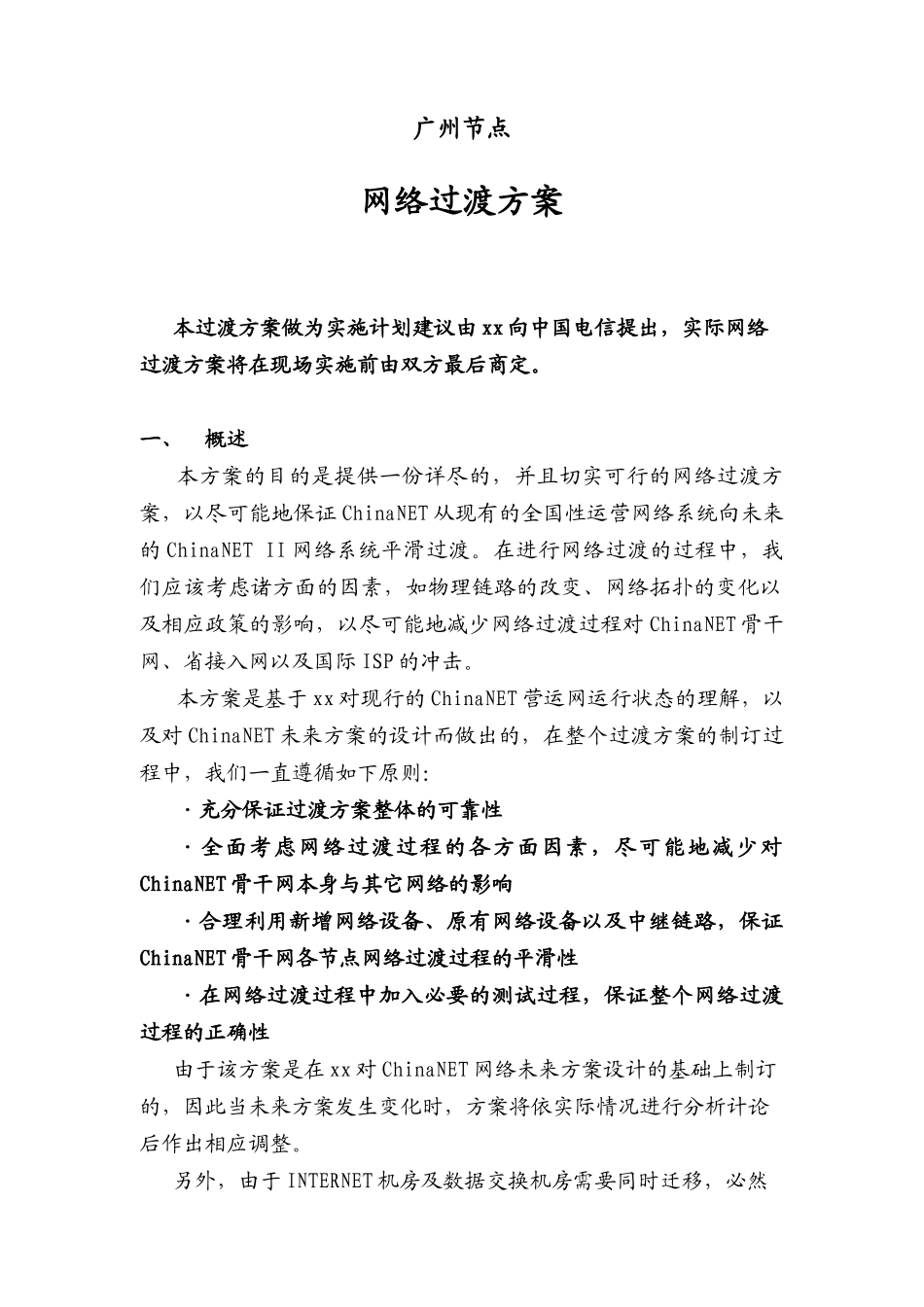

中国公用计算机互联网骨干网二期扩容工程(ChinaNET)网络过渡方案广州节点一九九八年十一月广州节点网络过渡方案本过渡方案做为实施计划建议由xx向中国电信提出,实际网络过渡方案将在现场实施前由双方最后商定
一、概述本方案的目的是提供一份详尽的,并且切实可行的网络过渡方案,以尽可能地保证ChinaNET从现有的全国性运营网络系统向未来的ChinaNETII网络系统平滑过渡
在进行网络过渡的过程中,我们应该考虑诸方面的因素,如物理链路的改变、网络拓扑的变化以及相应政策的影响,以尽可能地减少网络过渡过程对ChinaNET骨干网、省接入网以及国际ISP的冲击
本方案是基于xx对现行的ChinaNET营运网运行状态的理解,以及对ChinaNET未来方案的设计而做出的,在整个过渡方案的制订过程中,我们一直遵循如下原则:·充分保证过渡方案整体的可靠性·全面考虑网络过渡过程的各方面因素,尽可能地减少对ChinaNET骨干网本身与其它网络的影响·合理利用新增网络设备、原有网络设备以及中继链路,保证ChinaNET骨干网各节点网络过渡过程的平滑性·在网络过渡过程中加入必要的测试过程,保证整个网络过渡过程的正确性由于该方案是在xx对ChinaNET网络未来方案设计的基础上制订的,因此当未来方案发生变化时,方案将依实际情况进行分析计论后作出相应调整
另外,由于INTERNET机房及数据交换机房需要同时迁移,必然对网络服务网络过渡步骤衔接产生影响
因此,需要现场各方协调配合,随时调整具体步骤,适应实际情况变化,但总体应以保障用户正常服务为原则

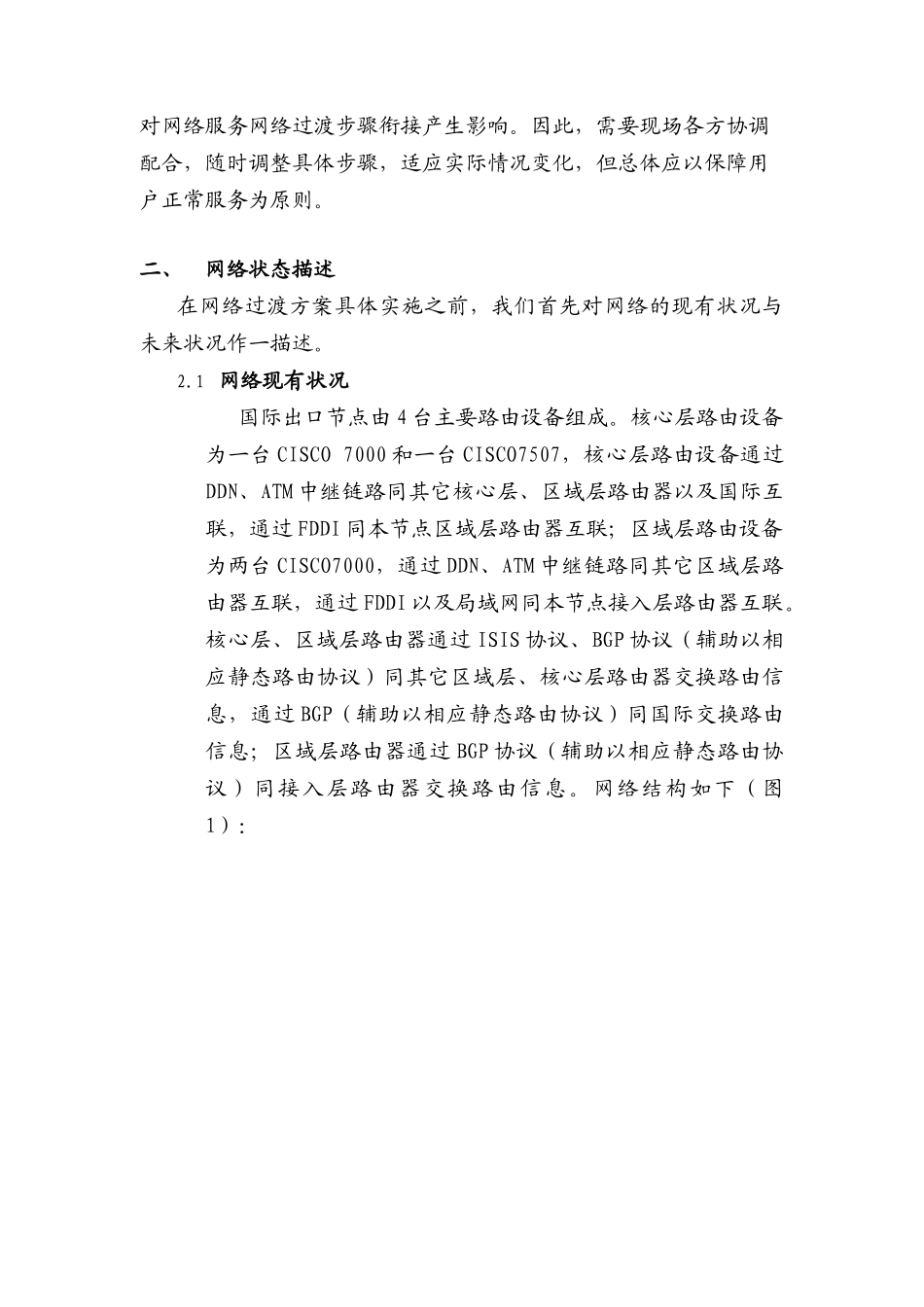

二、网络状态描述在网络过渡方案具体实施之前,我们首先对网络的现有状况与未来状况作一描述
1网络现有状况国际出口节点由4台主要路由设备组成
核心层路由设备为一台CISCO7000和一台CISCO7507,核心层路由设备通过DDN、ATM中继链路同其它核心层
