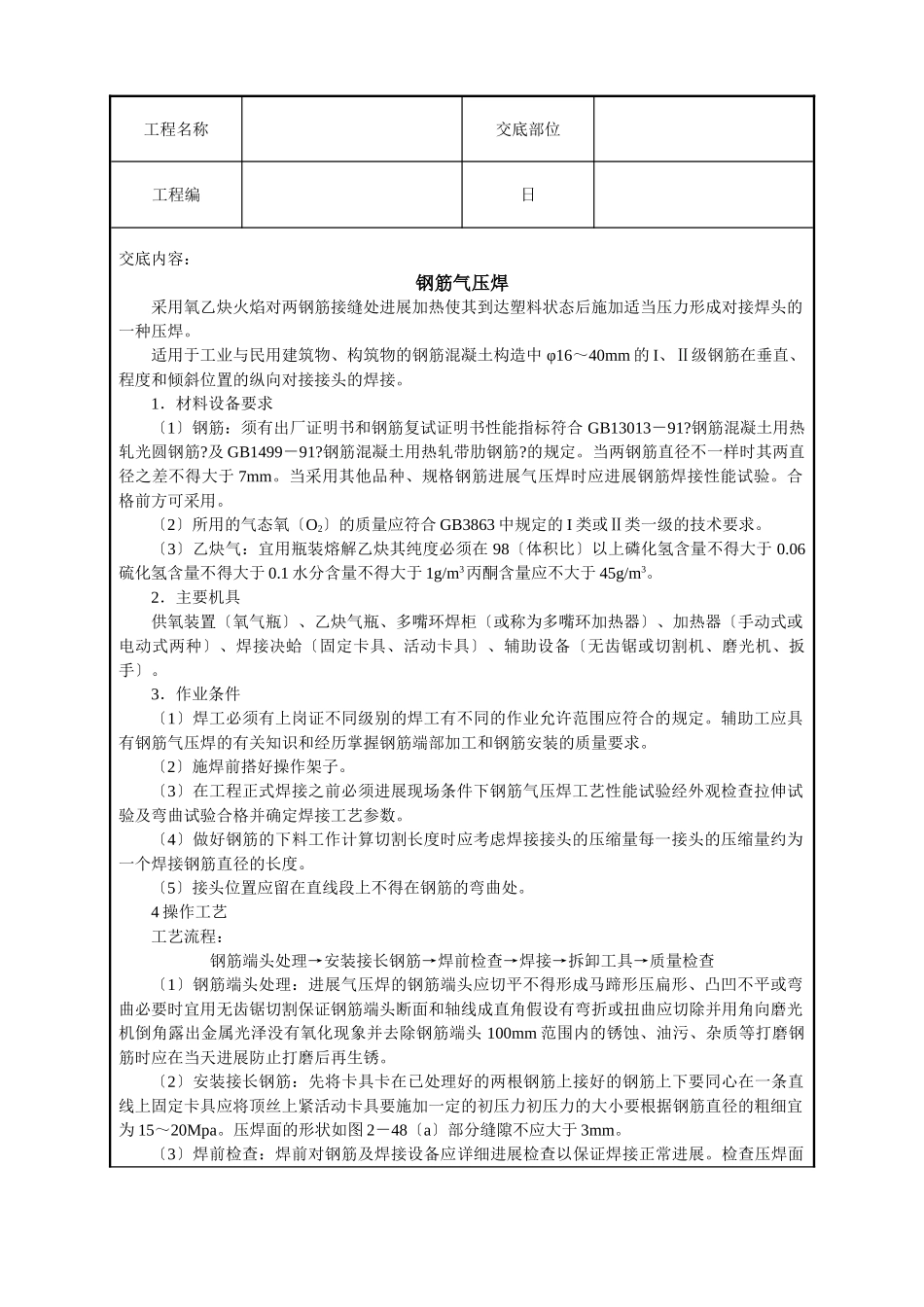

工程名称交底部位工程编日交底内容:钢筋气压焊采用氧乙炔火焰对两钢筋接缝处进展加热使其到达塑料状态后施加适当压力形成对接焊头的一种压焊
适用于工业与民用建筑物、构筑物的钢筋混凝土构造中φ16~40mm的I、Ⅱ级钢筋在垂直、程度和倾斜位置的纵向对接接头的焊接
1.材料设备要求〔1〕钢筋:须有出厂证明书和钢筋复试证明书性能指标符合GB13013-91
钢筋混凝土用热轧光圆钢筋
及GB1499-91
钢筋混凝土用热轧带肋钢筋
当两钢筋直径不一样时其两直径之差不得大于7mm
当采用其他品种、规格钢筋进展气压焊时应进展钢筋焊接性能试验
合格前方可采用
〔2〕所用的气态氧〔O2〕的质量应符合GB3863中规定的I类或Ⅱ类一级的技术要求
〔3〕乙炔气:宜用瓶装熔解乙炔其纯度必须在98〔体积比〕以上磷化氢含量不得大于0
06硫化氢含量不得大于0
1水分含量不得大于1g/m3丙酮含量应不大于45g/m3
2.主要机具供氧装置〔氧气瓶〕、乙炔气瓶、多嘴环焊柜〔或称为多嘴环加热器〕、加热器〔手动式或电动式两种〕、焊接决蛤〔固定卡具、活动卡具〕、辅助设备〔无齿锯或切割机、磨光机、扳手〕
3.作业条件〔1〕焊工必须有上岗证不同级别的焊工有不同的作业允许范围应符合的规定
辅助工应具有钢筋气压焊的有关知识和经历掌握钢筋端部加工和钢筋安装的质量要求
〔2〕施焊前搭好操作架子
〔3〕在工程正式焊接之前必须进展现场条件下钢筋气压焊工艺性能试验经外观检查拉伸试验及弯曲试验合格并确定焊接工艺参数
〔4〕做好钢筋的下料工作计算切割长度时应考虑焊接接头的压缩量每一接头的压缩量约为一个焊接钢筋直径的长度
〔5〕接头位置应留在直线段上不得在钢筋的弯曲处
4操作工艺工艺流程:钢筋端头处理→安装接长钢筋→焊前检查→焊接→拆卸工具→质量检查〔1〕钢筋端头处理:进展气压焊的钢筋端头应切平不得形成马蹄形压扁形、凸凹不平或弯曲
