底板混凝土浇筑技术交底1、现场概况本工程1#地下车库、1-1—1-8〔B1块〕轴2200平方混凝土高度65cm,浇筑方量为1400方
混凝土浇筑自西向东进展浇筑两台45米泵车位于西门口和场地中间位置总浇筑时间为12-15小时
浇筑流程详见下列图:2、人员配置:现场过程控制小组:组长:XX组员:XX施工班组:2班作业一个班组共配置10人XX负责钢筋工值班、木工值班各2人
3、主要机械配置:序机械名称数量1震捣棒8台2混凝土输送泵1台3混凝土搅拌车16台4磨光机2台5铁楸15把6刮杠4m、3根、6m、3根4、浇筑工艺流程:浇筑施工工艺流程总指导:布置混凝土汽车泵混凝土供货验收开机、泵送砂浆、润浇筑第一层混凝土振捣作业面推进浇筑第二层混凝土振捣返回混凝土第三层混凝土振捣循环作业混凝土外表第一次赶平、压实、抹光混凝土外表二次赶平、压实、抹光混凝土及时覆盖保温保湿养护混凝土5、浇筑要求1〕浇筑方式的选择:“分带施工、分层浇筑、分层振捣、一个斜面、一次到顶〞的推移浇筑法〔见下列图7〕沿一个方向向前浇筑浇筑到头时回到原开场点开场第二道混凝土的浇筑这样可以控制混凝土在初凝前接好茬防止出现施工冷缝

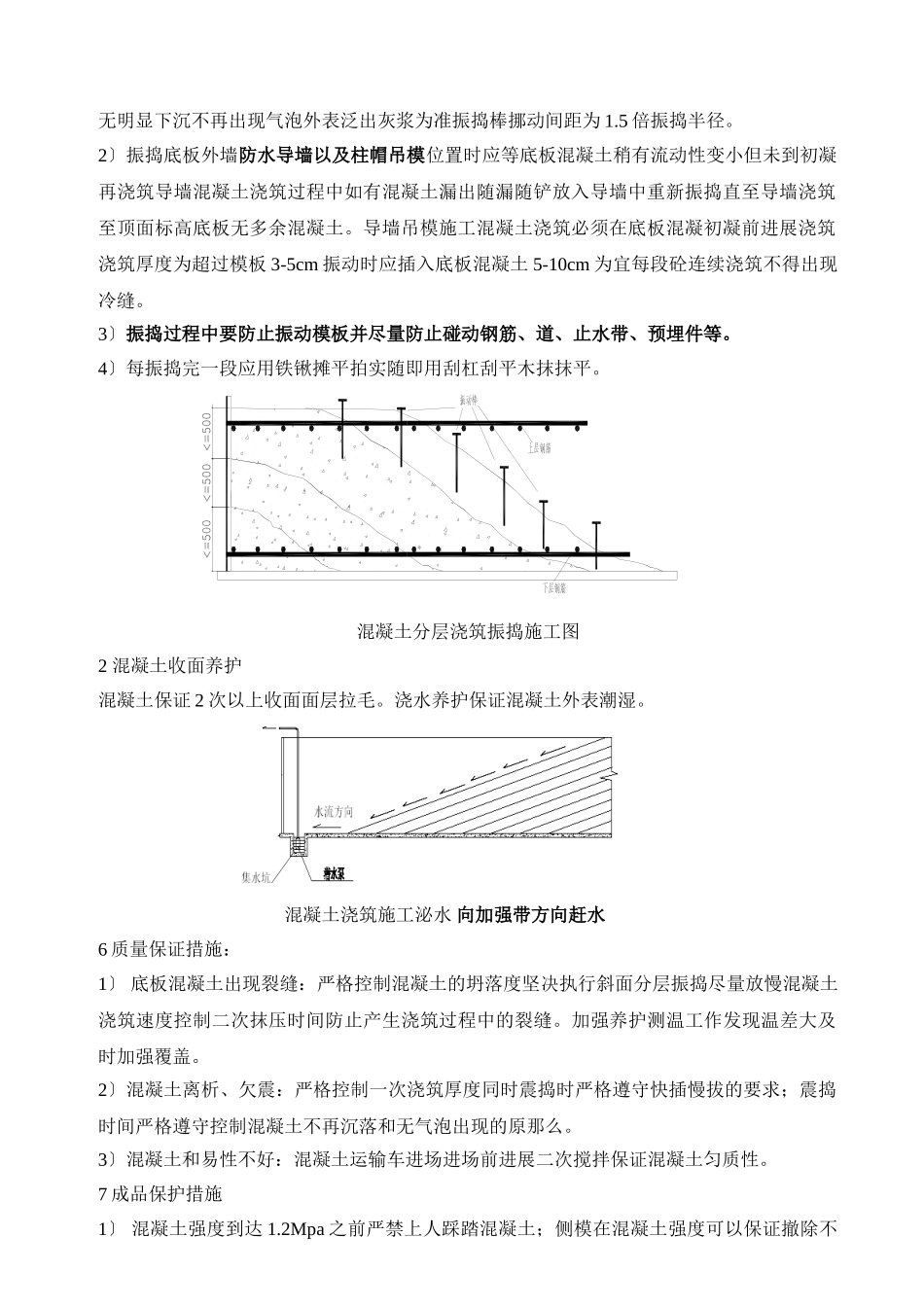

分层浇筑宜于混凝土的振捣且混凝土的暴露面小冷量损失小有利于降低根底底板混凝土的温升振捣时要求振捣棒快插慢拔在振捣过程中将振捣棒上下略有抽动以使上下振动均匀每次振捣时间一般以20-30s为宜但还应视混凝土外表无明显下沉不再出现气泡外表泛出灰浆为准振捣棒挪动间距为1
5倍振捣半径
2〕振捣底板外墙防水导墙以及柱帽吊模位置时应等底板混凝土稍有流动性变小但未到初凝再浇筑导墙混凝土浇筑过程中如有混凝土漏出随漏随铲放入导墙中重新振捣直至导墙浇筑至顶面标高底板无多余混凝土

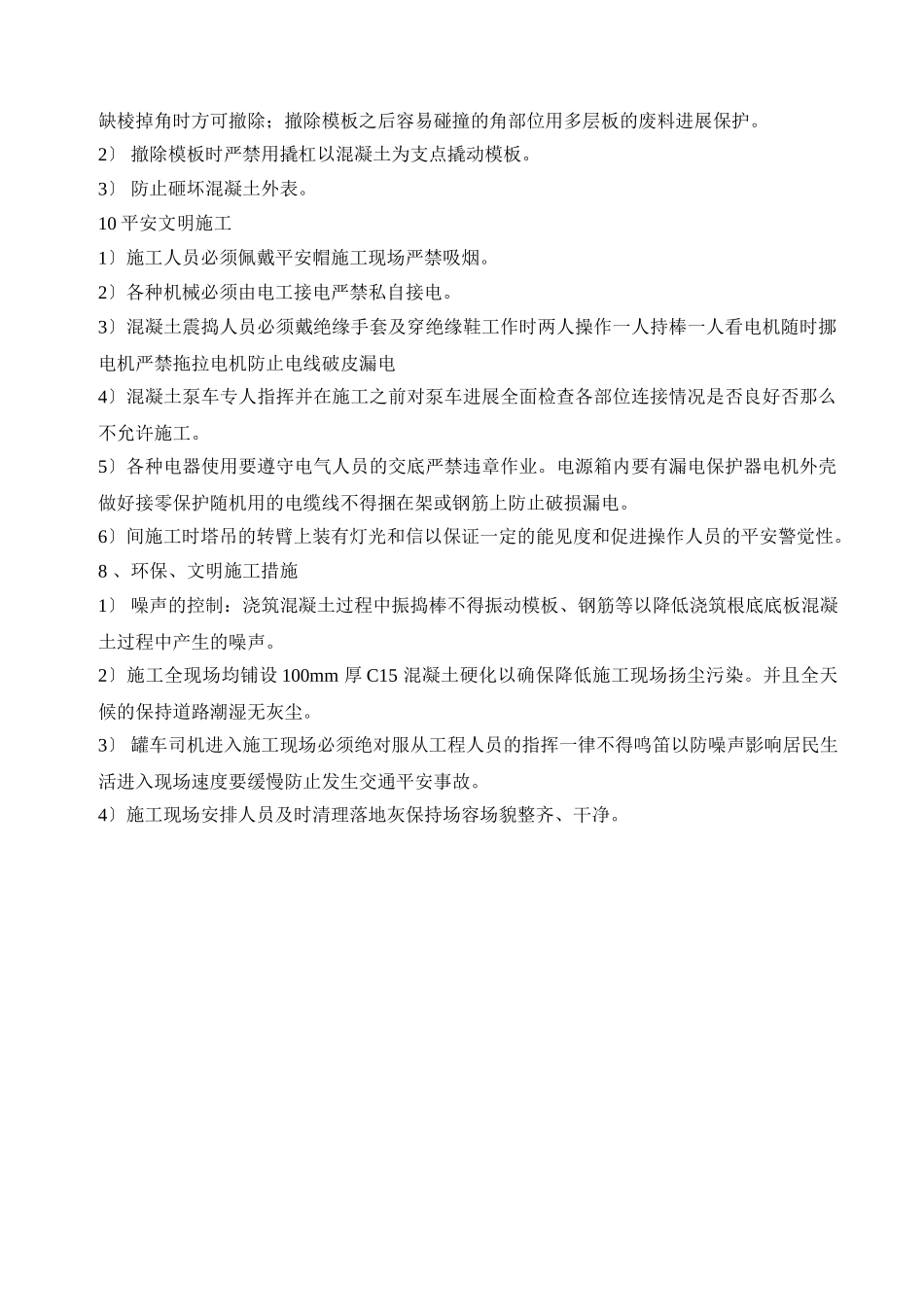

导墙吊模施工混凝土浇筑必须在底板混凝初凝前进展浇筑浇筑厚度为超过模板3-5cm振动时应插入底板混凝土5-10cm为宜每段砼连续浇筑不得出现冷
